终止!320MW光伏EPC项目生变

2026-02-04 09:2215970世纪新能源网

2月2日,协合金湖120MW渔光互补光伏电站项目EPC总承包、晶旭尧都200MW光伏电站项目EPC总承包发布终止招标公告,合计规模达到320MW。

具体来看:

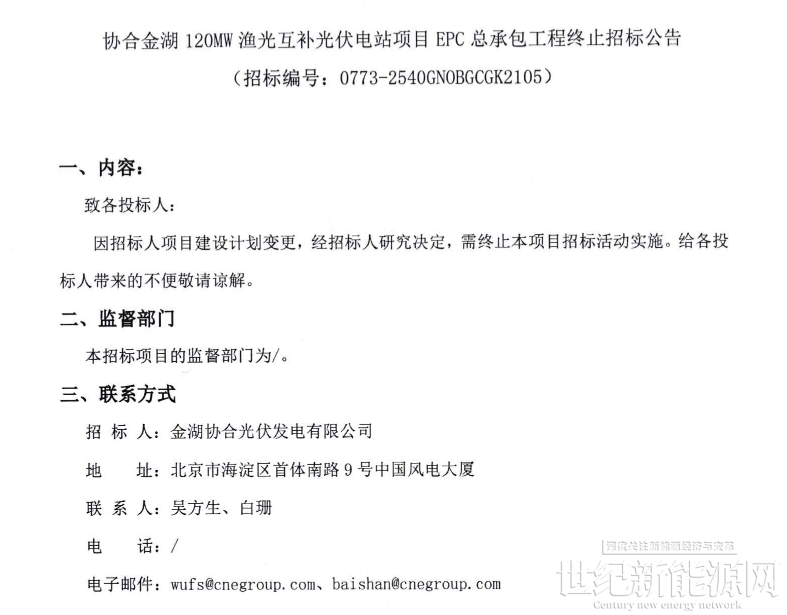

协合金湖120MW渔光互补光伏电站项目EPC总承包公告显示,因招标人项目建设计划变更,经招标人研究决定,需终止本项目招标活动实施。

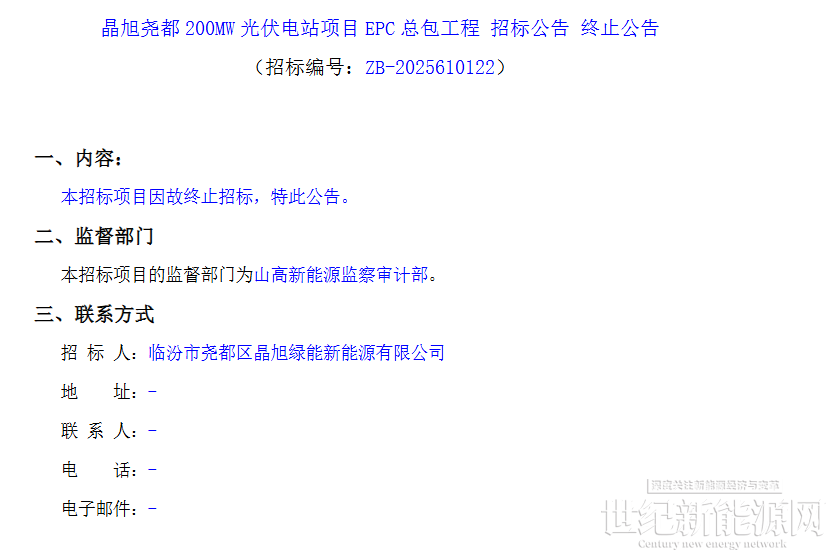

晶旭尧都200MW光伏电站项目EPC总承包公告显示,具体终止原因未具体披露。

协合金湖120MW渔光互补光伏电站项目位于江苏省淮安市金湖县境内,工程场址位于东经119°30'10”~119°32'59”、北纬 32°55'22"~32°59’15"范围内,场区海拔高度约 0~10m。本工程装机容量为120MW,新建一座110kV升压站。项目一次性建成。

根据本工程接入系统报告,本工程所发电力升压至110kV,升压站以1回110kV线路专线接入220kV戴楼变110kV侧备用间隔,新建线路采用架空线,长度约8.2km,送出线路为电网建设。

晶旭尧都200MW光伏电站项目位于山西省临汾市尧都区,场址在大阳镇、县底镇和世尊山附近的山坡上,项目规划建设规模为交流侧200MW,目前初设交流侧容量为125.12MW,直流侧为137.35232MWp,新建1座220kV升压站,升压至220kV后通过1回220kV线路接入尧都220kV变电站220kV线路长度约15公里。

项目原计划于2026年4月30日前开工,2027年7月31日前实现全容量并网发电,2027年12月30日前完成竣工验收合格,总工期610天。

点赞 0
举报
收藏 0
评论 0
分享 80
更多相关评论
暂时没有评论,来说点什么吧
福建:“十五五”期间,新增光伏装机1200万千瓦以上
因地制宜开发分布式光伏,推动纳入年度光伏电站开发建设方案的项目加快开发建设。“十五五”期间,新增装机1200万千瓦以上。

0评论2026-11-1761

吉林60MW光伏项目开工!
湖南鸿源电力建设有限公司以102986432.60元中标。

0评论2026-11-1784

IRR提升36.5%!晶澳“光储同源”震撼发布,赋能重塑千行百业
来自行业协会、科研院所、产业客户、认证机构的嘉宾与晶澳管理团队齐聚现场,共同见证晶澳光储同源生态正式启航。

0评论2026-11-16477

山西启动2027机制电价竞价:风电0.2-0.3元/度,光伏0.2-0.32元/度,充足率120%!
关于2027年增量新能源项目机制电价竞价工作有关事项的通知晋发改商品发〔2026〕243号各市发展改革委、能源局,国网山西省电力有限公司、山西地方电力有限公司,山西电力交易中心有限公司,各有关市场主体:根据省发展改革委、省能源局、山西能源监管办《关于印发一、竞价主体(一)主体范围。2027年1月1日至2027年12月31日

0评论2026-11-16337

辽宁2027机制电价竞价结果公示:风电0.3元/度、光伏0.2元/度!
11月10日,国网新能源云公示了辽宁省2027年机制竞价结果。光伏项目机制电量规模1028633.547兆瓦时,机制电价水平0.2000元/千瓦时,项目9055个;风电机制电量规模1879765.028兆瓦时,机制电价水平0.3000元/千瓦时,项目30个。根据竞价文件,本次竞价纳入机制的电量总规模为53.08亿千瓦时。其中,风电为39.56亿千瓦时,光伏为

0评论2026-11-16329

近832万元!1250kW/2610kWh用户侧储能项目工程总承包(EPC)(第二次)中标公示
中标单位为广东恒阳新能源科技有限公司,中标价格为831.9914万元。

0评论2026-11-16466
