2.49元/瓦!新疆300MW光伏治沙项目EPC中标候选人公示

刘英丽 2026-02-02 10:09 · 头闻号光伏项目

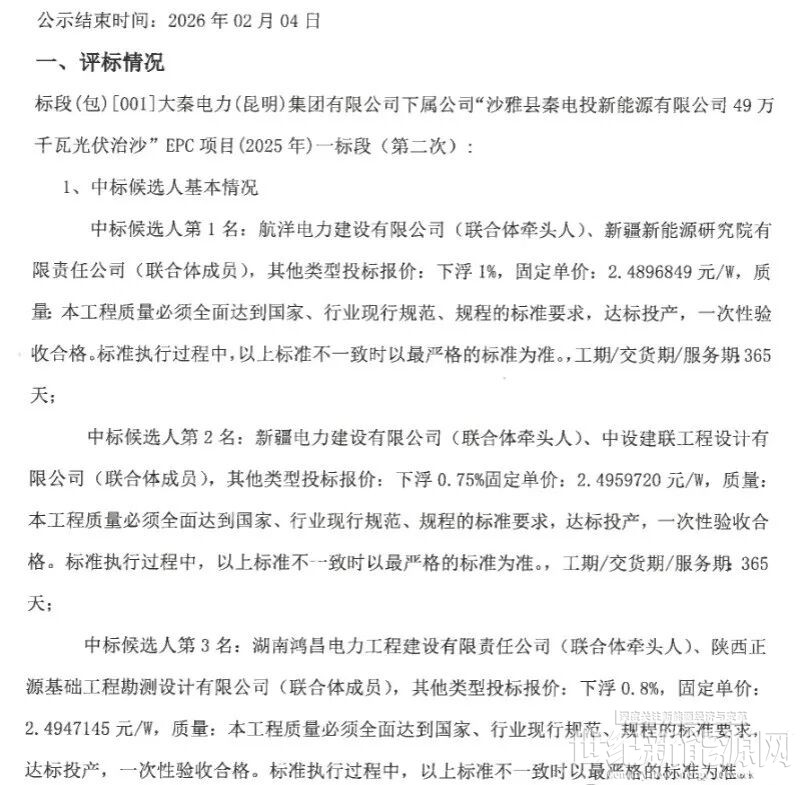

2月1日,大秦电力(昆明)集团有限公司下属公司“沙雅县秦电投新能源有限公司49万千瓦光伏治沙”EPC项目(2025)年一标段300MW(第二次)中标候选人公示,航洋电力建设有限公司(联合体牵头人)、新疆新能源研究院有限责任公司(联合体成员)以2.4896849元/瓦位列第一候选人。

项目业主及招标人为沙雅县秦电投新能源有限公司。

建设地点:新疆维吾尔自治区阿克苏地区沙雅县

整个项目的建设规模:新建光伏装机规模49万千瓦,新建5万千瓦/10万千瓦时储能系统。光伏治沙锁边界地块为15号,治沙面积1.5万亩。采用625Wp单晶硅光伏组件(暂定,具体以设计标准为主),逆变器采用320kW组串式逆变器。根据电站所在地区电网的结构以及本工程装机容量,拟在沙雅县新建1个220kV升压站,送出直线距离约68公里,以1回220kV送出线路接入电网,最终接入方式以电网主管部门审定的接入系统报告为准。

建设地点资源:

阿克苏属暖温带干旱气候地区,降雨量稀少,蒸发量大,气候干燥。市境内有阿克苏新大河、老大河及长年不冻的多浪河流过,年径流量114亿立方米,还有储量5亿立方米的地下水。市境内的天然河、湖与人工引流、排渠系、水库等组成密布的水网,滋养着广阔无垠、郁郁葱葱的肥美农田和绿洲。市境地势平坦,土层深厚,水源充足,光热资源丰富,年平均太阳总辐射量130~141千卡/平方厘米,年日照2855~2967小时,是全国太阳辐射量较多的地区之一,光热资源十分丰富,无霜期长达205~219天,昼夜温差大适于农林牧副渔全面发展。沙雅县属大陆性暖温带干旱型气候。其特点为空气干燥,蒸发量大,降水量少,光照充足,多晴天,热量资源丰富,无霜期长。夏季干热,冬季干冷,昼夜温差大。

招标内容和范围:

具体内容包括但不限于:本项目的开发、勘察、可研、设计、土建工程及相关配套工程等施工、配套5万/10万千瓦储能及治沙相关内容(整体需要1.5万亩治沙)、外部关系协调、本工程内所有设备和系统的供货采购、安装、检验、试验、调试、试运行、前期建设手续、竣工验收、并网、技术和售后服务等全部工作,即采取“交钥匙”方式。

大秦电力(昆明)集团有限公司下属公司“沙雅县秦电投新能源有限公司49万千瓦光伏治沙”EPC项目(2025年)共分三个标段实施,本次招标的范围为其中的第一标段。

一标段的工作范围为:新建光伏装机规模300MW,另外包含220kV升压站、9184治沙、配套5万/10万千瓦储能、约20km的进场道路及统筹各类手续办理,片区划分以最终范围确认单以准(整个项目的设计由一标段统筹设计,二标段~三标段不承担设计部分的工作)。

(1)设计部分

包括但不限于勘察、可研、专题报告、施工图设计、竣工图、设计文件的评审等。所有设计成果须满足相关规程、规范要求,并通过项目单位及主管部门的审查。

(2)施工部分

本项目所有建筑、安装工程均由承包人负责,包括(但不限于):储能及治沙、场平、发电设备基础、防雷及接地工程、汇流及变电设备基础、集电线路工程、送出线路工程、对侧站场地施工、接地工程、围墙与设备围栏、主变基础、配电设备基础、无功补偿系统基础、其他设备基础、设备构(支)架、电缆沟、大门、进出场道路、场内道路、防洪设施,升压站内及光伏场区所有构建筑物、设备的建筑与安装,监视系统、控制保护系统、远程集控接入系统、通信系统(含年调度通信和100M运营商通信)、消防、给排水、暖通、照明系统、劳动安全、职业健康、环保、水保、接入系统、接入招标人运营中心等设备设施的建筑、安装施工、装修、调试、试验、试运行等全部工程施工。包括施工过程中与当地政府及当地村民的民事协调(含外来电源线路跨越等)、临时或永久性及措施性补偿等工作,施工后场地恢复等负责施工过程中安全、水保、环保、劳动卫生工作等;负责站区绿化工程、安全五星级建设。

(3)设备购置

光伏区内及送出线路工程(含对侧站)所有设备均由承包人负责提供,包括(但不限于):光伏组件(国标,品牌出货量前十)、逆变器(国标,品牌出货量前十)、箱变、支架、220kV电力变压器、中性点成套设备、GIS、开关柜、配电设备、二次设备、接地变、SVG、10kV施工变及外来电源系统、视频系统、监控系统设备(包含二次安防)、调度设备、门禁安防系统、各种电缆、站用电及直流系统、保护及安全自动装置、综合自动化设备、通信设备、远程集控接入设备、光伏电站管理系统、给排水设备、照明设备、供暖设备、消防设备、生产准备物资、满足设备安全运行必要的工器具与备品备件,及所有设备的供货、运输、保管、倒运等。升压站、光伏区及送出线路工程(含对侧站)设备到场后的卸货、倒运、保管等。

(4)项目前期、征占地及涉网等合法合规手续办理所有前期、征占地、涉网等合法合规手续办理,包括(但不限于):林勘、线勘、国土预审、地灾(含外送线路)、压覆矿(含外送线路)、环境影响评价文件(含外送线路)、水土保持方案(含外送线路)、文物勘查(含外送线路)、节能评价、节地评价、安全预评价报告(含外送线路)、入网安全性评价报告、洪水影响评价报价报告(含外送线路)、消防报审及验收、送出线路路径协议及核准文件、社会稳定风险分析报告、安全“三同时”、职业健康卫生“三同时”等专题报告编制、审查、评审及取得相关部门批复等工作。建设永久用地手续办理,包括办理建设用地规划许可证、建设工程规划许可证(含外送线路)、建设工程施工许可证、不动产证等。办理开工、并网、质监、全部各类验收等手续。包括征占地、工程施工、并网等与地方及电网关系协调、10kV外来电源线路穿(跨)越手续办理与协调(如有)、电力质量监督检查等除发包人已单独委托办理的手续外,其他手续均含在EPC总包合同内。建设期内,本项目总体手续由EPC总承包负责办理。所有行政事业性收费、永久性征地、土地使用税等相关税费由承包人负责办理相关手续,发包人根据国家行政事业性收费及相关税收标准进行支付,费用包含在EPC总承包合同总价内。本项目已涉及和正在办理的相关手续,办理责任由EPC总承包单位承继,承继所发生的费用已含在EPC总承包费用中,项目单位将提供必要配合。

(5)调试、试验、并网、试运行及质量保证

负责升压站、光伏区及送出工程(含对侧站)的全部调试、报验、试验、配合电网及政府检查(包括检查的各项费用)、并网手续办理、涉网试验、配合质监站验收以及试运行工作,负责质保期内的工程修复及维护工作。

负责协助签订计量技术协议,高压供用电合同、购售电合同、并网调度协议等政府及建设方要求办理的所有手续。及时提供建设方所需的初审资料并保证通过审查,负责在投产前60天完成与建设方签订计量技术协议、高压供用电合同、购售电合同、并网调度协议等政府及建设方要求办理的所有手续,负责协调建设方在投产前30天完成关口计量装置的现场验收。负责协助办理电能质量检测报告及电力业务许可证等政府及建设方要求办理的所有手续。

(6)专项验收及竣工验收

负责工程验收、移交的相关工作。负责档案、消防、安全、防雷接地、水保、环保、复垦、职业卫生健康等所有专项验收;负责工程竣工验收。(7)其他临时工程的设计、建设、管理、拆除等工作自行解决施工期间所有临建设施场所的选址工作,包括办公场所、宿舍、材料堆放加工场地、砼搅拌站(若自建)、临吋通道等,并负责临建设施征占土地过程中的协调费用、临时占地费用等相关费用和手续办理。负责与当地政府、电网的协调并承担相关费用。自行解决承包方生活办公用水、用电、通信等问题并承担相关费用。(除本条款明确列举事项外,虽未明确说明,但属于承包人为向发包人移交完整合格的工程须完成的工作也属于其施工范围)。

项目周期:自合同签订起365日历天
