高塔架时代 你的风机“长高”了吗?

2021-05-31 10:045710金风科技
低层风速是否决定了风电开发方向呢?其实不全如此,纵深空间的风资源开发利用也颇为重要。在很多低风速高切变区域,高塔架技术便是促进其同样具备风电开发条件的助推器。高塔架技术通过将轮毂托举至更高的空中,更好地捕获高空风能,使得很多原本不具备风电开发项目的风场项目,同样能够利用风电获得收益。

近年来,高塔架产品以其创造高收益、带来低成本的优势获得行业市场青睐,成为帮助低风速地区创造风电收益的“金钥匙”。据推算,同条件下155米高塔架较140米塔架增发电量约100-200小时,165米高塔架较140米塔架增发电量200-300小时。随着风电行业快速发展,一些项目的机组塔架越来越高,近年塔架安全事故时有发生,严重影响行业健康发展,塔架产品的安全性挑战正成为行业关注的焦点。高塔架背后是否有着更大的风险呢?今天,小编就带你一起了解高塔架背后的故事。

目前,市场上的高塔架产品主要有两种类型:钢混式塔架与柔性塔架。

钢混式塔架是由钢结构与混凝土结构组成的混合型塔架(以下简称钢混塔),应用范围广泛,钢混塔更能适应风况复杂的地区。根据其物理特性,安装钢混塔的机组与安装传统全钢塔架的机组,在可靠性上没有差别。更胜一筹的是,钢混塔架分为现场浇筑、现场工厂整环预制、集中工厂分片预制3种方案,没有运输限制,从而大幅降低道路建设成本,且后续吊装周期可控;并且由于其下部为混凝土,因此具有很强的防水性能。

另一种则是柔性塔架(以下简称柔塔)。柔塔的塔架自身的频率在叶轮1阶频率以下,即相对于传统塔架钢度较“软”。由于传统塔架在高于100米之后,其重量会出现指数型的增加,从而增加塔架成本,因此既能保证高发电能力又能避免高成本的柔塔成了市场上的新星。柔性塔架更适合地形单一,风区简单的平坦场地。

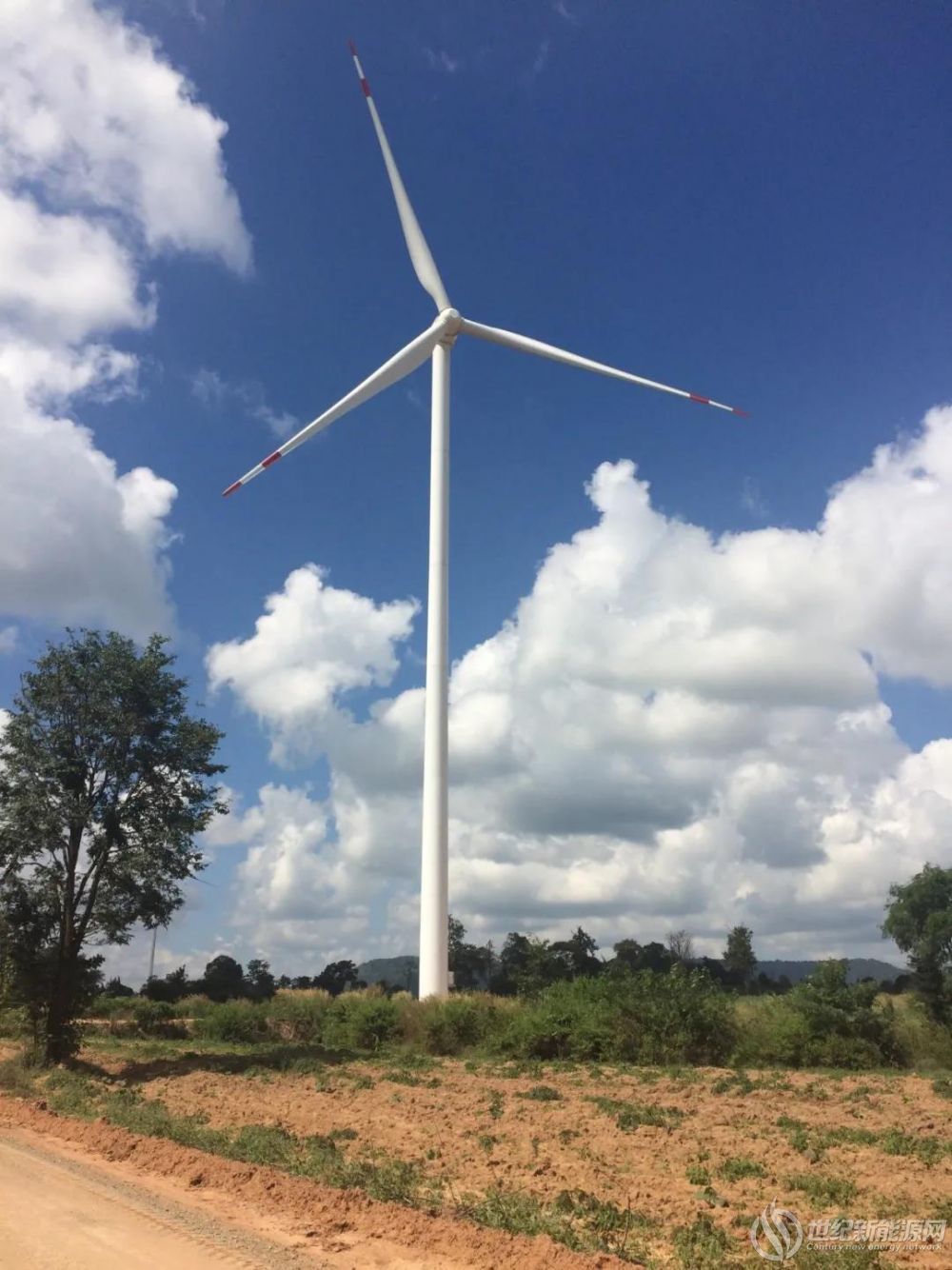

↑钢混式塔架

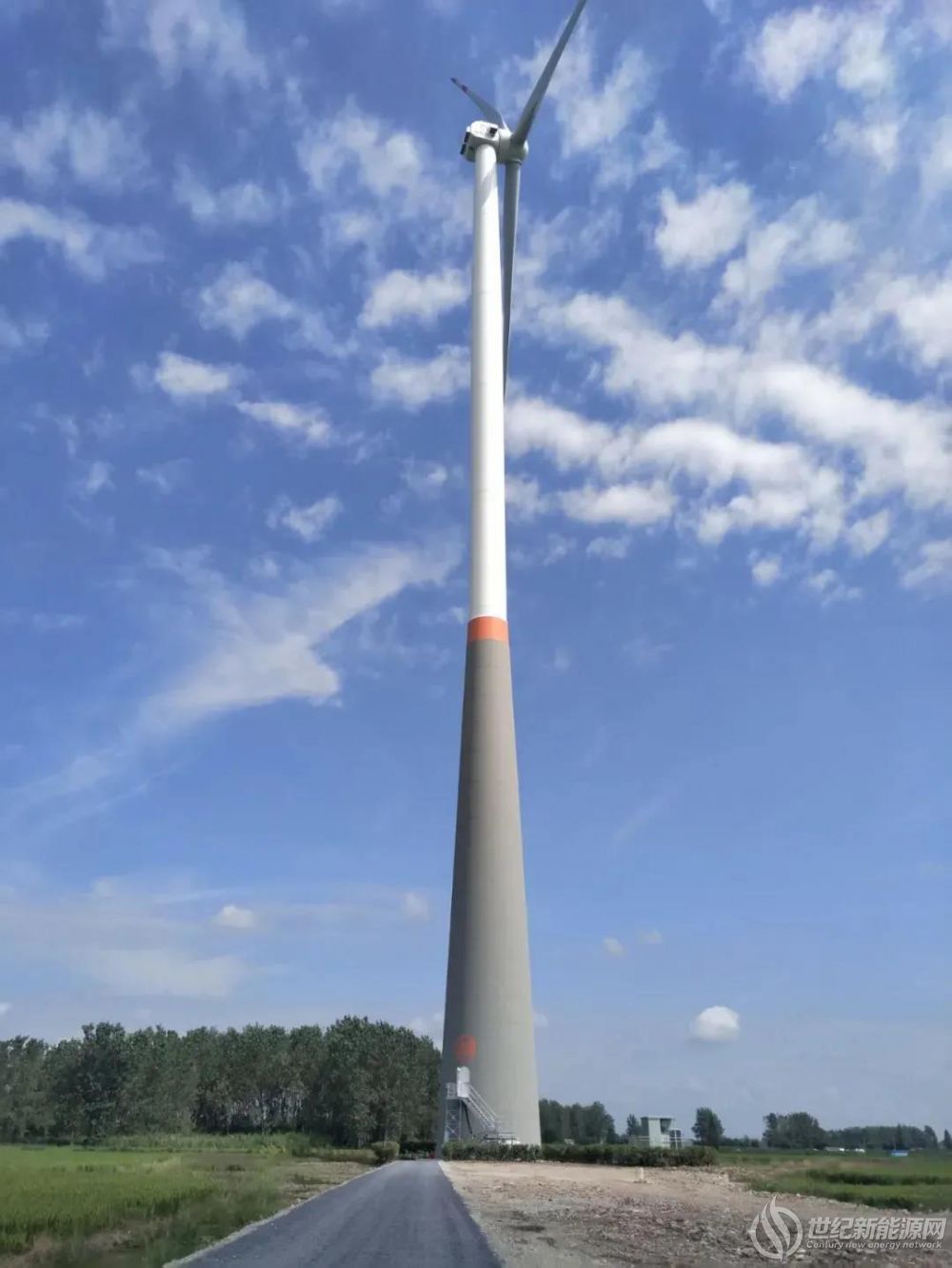

↑柔性塔架

对于高塔架产品,金风科技在塔架研发工作中始终坚守平衡安全性与经济性的设计理念。一方面不断挑战更高塔架设计方案,为客户带来更好的发电收益;另一方面,采用全寿命周期的风险管理与技术升级,以确保高塔架机组的安全性。

首先,从风机被吊装起的那一刻,金风科技专业团队便会启用远端智能诊断“云大脑”,定期对高塔风机的运行状况进行分析,识别风机存在的安全隐患并主动升级技术方案,从而有针对性地采取应对措施,有效化解安全风险。

↑“云大脑”工作模型

第二,金风科技专业团队致力于高塔架技术的持续迭代升级。凭借强大的自主研发能力,金风科技的高塔架技术如今已经进化到第三代。从最初傻瓜式、牺牲一定发电性能的安全控制技术;到后来自适应、系列化、不影响机组性能并且提供全方位保护的的安全控制技术,再到如今第三代基于金风“风至”平台的智能安全控制技术,金风科技的高塔架技术持续创新迭代,始终走在行业前沿。

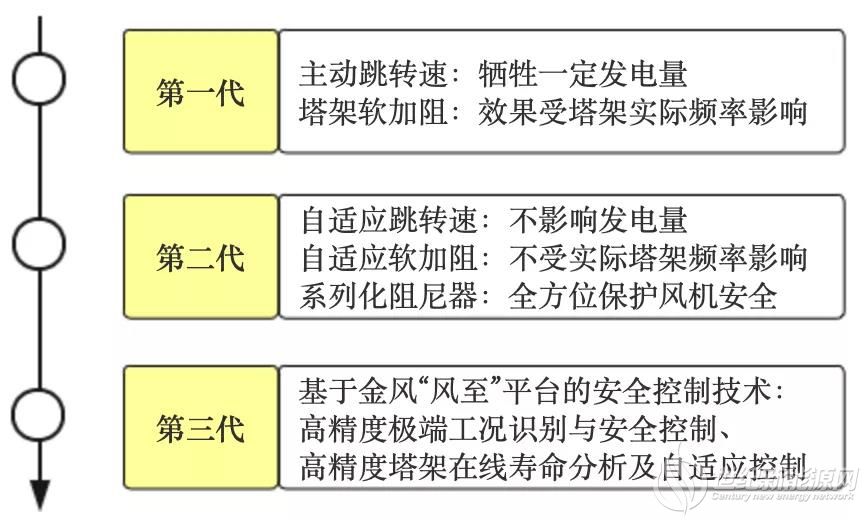

↑高塔架技术持续迭代升级

安全管理永无止境,责任担当始终在肩。在未来,金风科技将不断优化智能技术水平,为客户提供更好的高塔架产品方案。金风科技的高塔架产品,有如强健有力的白色巨人,帮助风电机组全方位捕获高空风能,以实际行动助力业主实现风电开发收益最大化。
点赞 0
举报
收藏 0
评论 0
分享 132
更多相关评论
暂时没有评论,来说点什么吧
金风科技携手中信泰富特钢打造我国首个全绿电近零碳炼钢示范项目
近日,中信泰富特钢集团旗下靖江特钢近零碳炼钢项目配套风光储工程投运已满一年。该工程包括由金风科技提供的16.8MW分散式风电项目,以及项目方配套建设的52MW分布式光伏和120MW/240MWh构网型储能。其中,风电项目是华东地区首个应用于绿色钢铁场景的分散式风电项目。据测算,项目投运后可协助靖江特钢电炉炼钢吨钢排放降至

0评论2026-11-26158

副总统见证!金风科技参建的纳米比亚最大风电项目正式动工
当地时间11月23日,纳米比亚吕德里茨50兆瓦风电项目动工仪式在首都温得和克举行。纳米比亚副总统露西亚·维特布伊受总统恩代特瓦委托出席并发表主旨演讲,工业、矿业和能源部部长莫德斯图斯·阿穆策,中国驻纳米比亚大使赵卫平,以及纳米比亚地方政府、国家电力公司NamPower、金融机构和项目合作方代表共同见证动工仪式。各

0评论2026-11-25318

金风科技助力阿根廷最大风电场扩建落成
阿根廷南部,巴塔哥尼亚高原常年大风。在丘布特省马德林港,拉丁美洲最大的铝生产商之一ALUAR在此建有原铝生产基地,并自建风电场,所发电力经专用输电线路直送铝厂,用于电解铝生产。近日,ALUAR风电场La Flecha扩建项目落成。56台金风科技GW165-6.0MW机组新增装机336MW,风电场总装机由246MW增至582MW,成为阿根廷装机规

0评论2026-11-20883

金风科技曹志刚受邀出席COP31:以风电行动助力气候目标“可交付”
11月9日至20日,《联合国气候变化框架公约》第三十一次缔约方大会(COP31)在土耳其安塔利亚举行。本届大会以“从哥贝克力石阵到全球净零排放目标”为主题,将清洁能源转型列为十大优先议题之一。当地时间11月16日,COP31“中国角”举行主题边会,金风科技副董事长兼总裁曹志刚受邀发表题为《以风电行动助力气候目标“可交

0评论2026-11-17651

金风科技:用20MW共链协同破题深远海
近日,由三峡集团主办的2026海上风电现代产业链共链行动大会在江苏南京举行。金风科技集团副总裁陈秋华受邀出席,并参与发布《深远海海上风电行业倡议》。大会期间,金风科技解决方案部部长姜桐举发表《迈向深远海:20MW+大兆瓦时代的挑战与实践》主题演讲,分享了金风科技协同产业链深耕深远海的探索与实践。大会发布的《

0评论2026-11-16656

APQP4Wind首个区域委员会落地中国 金风科技任主席单位
11月10日,APQP4Wind新能源质量峰会暨中国区委员会成立大会在北京举行。大会由APQP4Wind与金风科技共同主办,国内外业主、整机商、核心供应商及第三方机构代表参会,围绕风电全生命周期质量管理与全球供应链协同展开交流。会上,APQP4Wind董事会主席Gert B. Kragh-Jakobsen为APQP4Wind中国区委员会授牌。这是APQP4Wind设立

0评论2026-11-11838

12.4亿元!金风科技预中标大唐800MW风电项目
11月9日,大唐集团发布《大唐新疆国机850MW新能源项目(800MW)风电项目风力发电机组及附属设备(含塔筒)】中标候选人公示》。根据《公示》,该项目中标候选人第一名为金风科技,投标报价124080万元。根据招标公告,该项目总招标容量为800MW,单机容量>9.0MW。允许不超过 3台机组降容运行,允许混排;风机总台数不超过 80台;

0评论2026-11-10691

当月增收112.9万元!金风科技“智变2.0”方案成功落地
10月19日,国家发展改革委就《电力现货市场基本规则》公开征求意见,提出加快推进全面报量报价。山西已先行一步。今年6月起,全省新能源场站以“报量报价”方式参与现货市场。实时市场每5分钟出清一次,每天形成288个电价,这样的出清频率在全国屈指可数。各时段能发多少电、能否在高价时段稳定发电,直接决定风电场的收益

0评论2026-11-09857
