重磅!河北发布风电项目建设时限表 逾期将取消建设指标 项目核准作废

2020-07-20 10:3749140河北省发改委

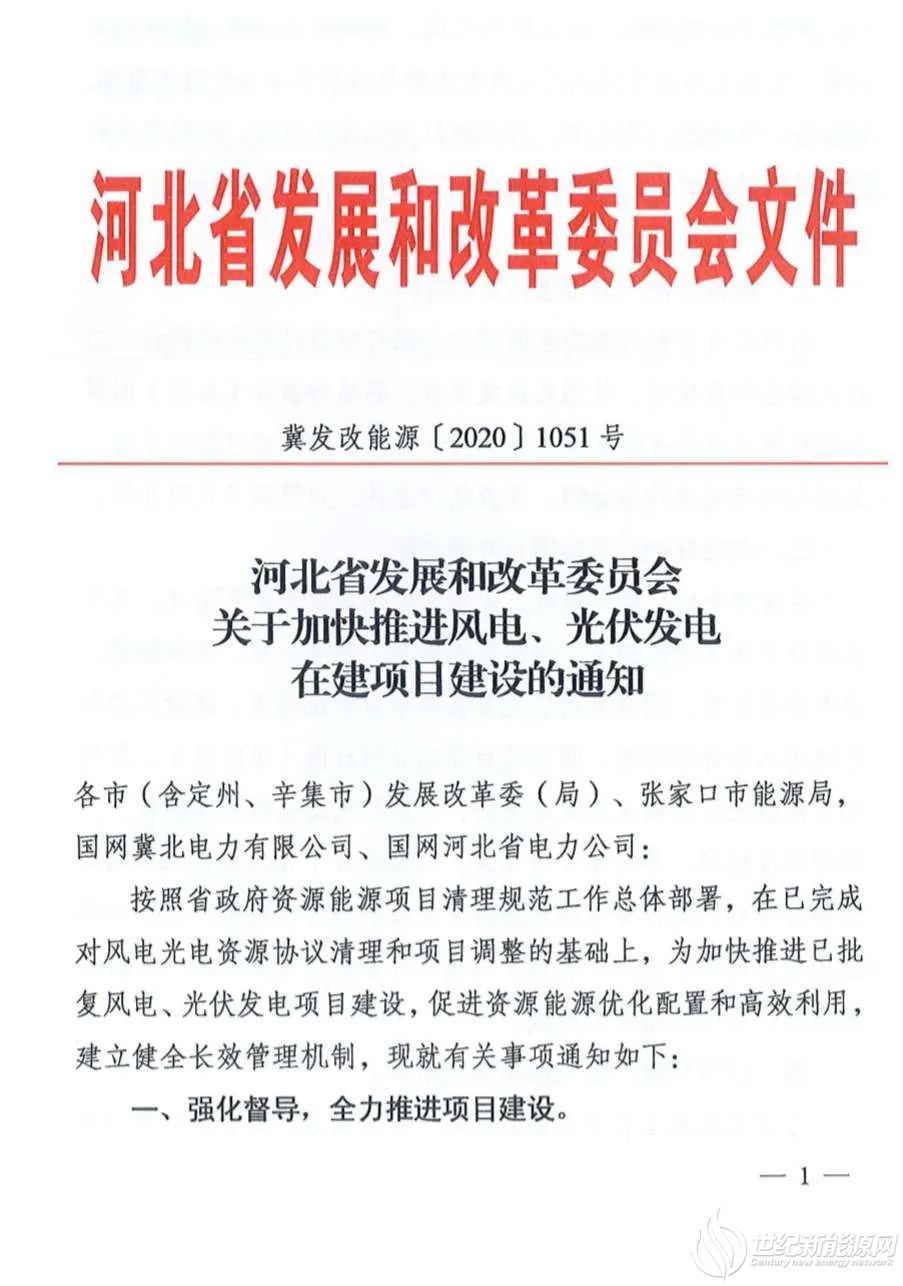

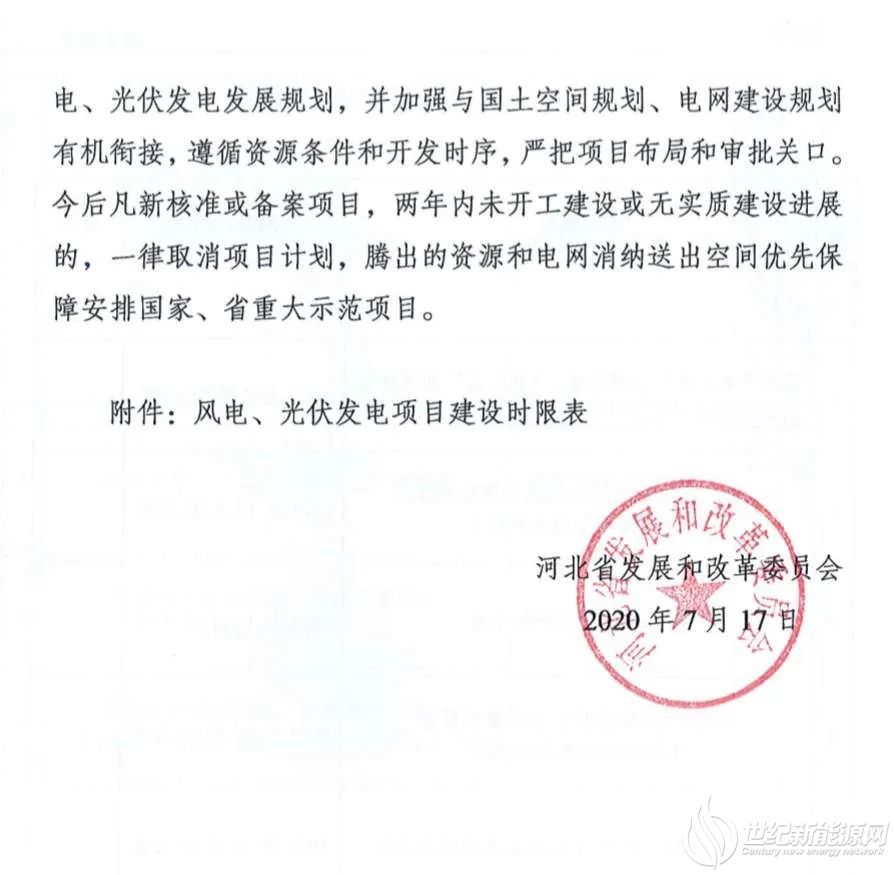

7月17日,河北省发改委发布《关于加快推进风电、光伏发电在建项目建设的通知》,通知明确了项目并网时限,要求所列项目在规定时间内未实现并网的,予以取消建设计划(指标),同时相应核准、备案等手续作废。

《通知》同时明确,今后凡新核准或备案项目,两年内未开工建设或无实质性建设进展的,一律取消项目计划,腾出资源和电网消纳送出空间优先保障安排国家和省重大示范项目。
