9月24日,河北省发改委发布《河北省2025年6月底到期风电项目拟调整情况公示》。
《公示》指出,为进一步加强新能源项目管理,经张家口市申请,拟对部分2025年6月底到期未建成风电项目建设时限进行调整。
此次调整涉及两个风电项目,规模合计240MW。

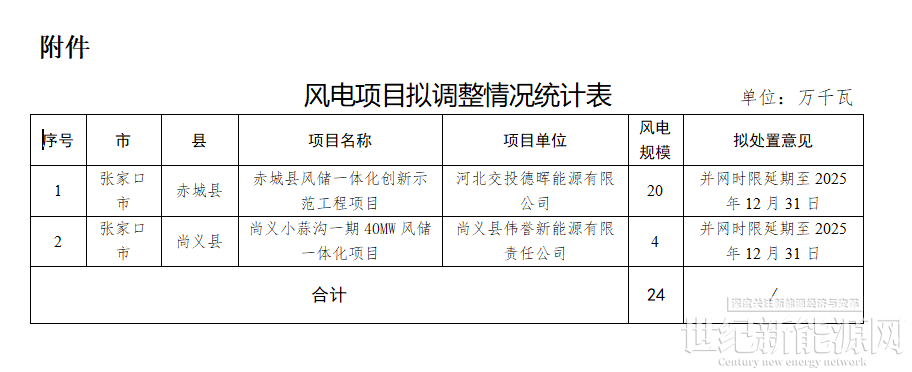

详情见下:
