近日,北美储能安全领域的核心标准ANSI/CAN/UL 9540A:2026(即UL 9540A第六版)正式发布。这份被全球储能项目广泛引用的权威技术文件,不仅是一次常规的版本迭代,更预示着储能系统安全评估逻辑的根本性转变。
从“单元级”到“安装层级”,安全标准持续优化
据悉,UL 9540A长期以来被视为储能安全领域的“黄金准则”。其第六版的核心变革,在于将安全验证的视角从“孤立单元”提升至“真实场景集群”。
与侧重单个集装箱或模块安全的第五版不同,第六版标准明确要求:储能系统必须通过大规模火烧测试来证明火灾不会在系统单元间传播。这意味着,过往仅靠电芯、模组或单个机架层级的安全数据,已不足以作为项目进入北美、欧洲等主流市场的充分凭证。标准的变化,精准地回应了储能电站向高集成度、高能量密度发展的现实趋势。

第六版的重点内容体现在两个方面:
2、对测试层级进行划分:若已开展安装层级测试,单元层级测试或可豁免;部分电池化学体系可免除安装层级测试;仅户用储能系统在满足特定条件下,可无需进一步测试。
同时,文件还规定:除少数特定情况外,绝大多数电池储能系统都必须执行安装级测试。以上“条款化”的设计,使得企业在项目设计阶段即可前置判断合规路径,也间接决定了哪些产品组合将面临更高的准入门槛和测试成本。
从品牌秀到准入门票,“火烧测试”逐渐常态化

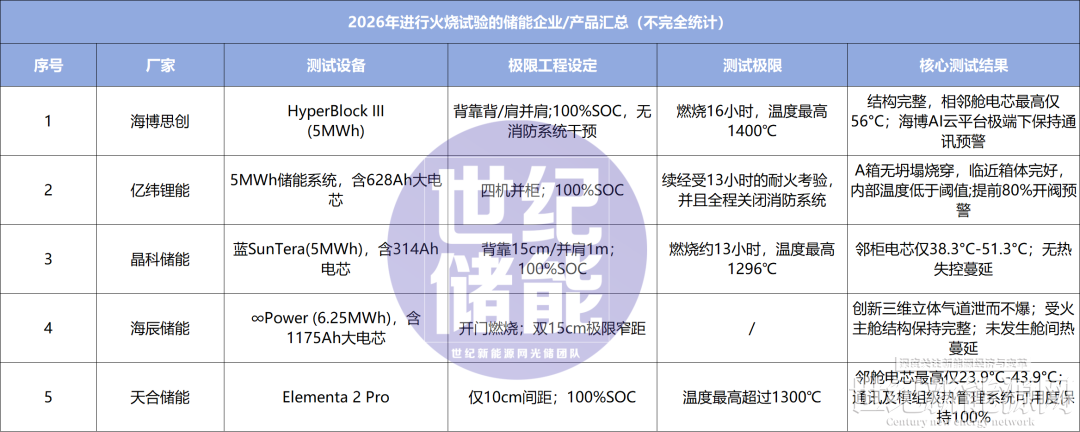

如果说2024年阳光电源率先“燃烧自家电站”是行业安全验证的开创之举,那么到了2026年,大规模防火测试已成为头部储能厂商的“标配动作”。宁德时代、比亚迪储能、华为数字能源、瑞浦兰钧、远景储能、阿特斯储能等近20家头部企业已卷入这场安全验证的“军备竞赛”。

在技术层面,测试参数的设定也愈发“苛刻”。以系统容量为例,测试对象正快速向单舱5MWh乃至6.25MWh的量级靠拢,部分参与测试的电芯甚至达到了千安时级别。
其次,测试环境正无限逼近真实情况。以往,试验多在相对封闭的环境下进行;而今,越来越多的厂商选择在舱门完全敞开、空气充分流通的条件下进行燃烧测试,以验证在最充分的供氧环境中,系统能否守住安全底线。这种“主动加码”的做法,已成为企业展示系统极限承受能力的“金字招牌”。
为了模拟土地资源紧张的现实场站,测试中储能单元之间的间距被大幅压缩,从过去常见的数米远,缩短至厘米级别。这一变化,旨在检验系统在“贴壁”安装时,能否有效阻止火势的跨区域蔓延。
与此同时,这场“火烧测试”的风潮已从大型电站蔓延至工商业储能柜,乃至户用储能系统,标志着安全验证正渗透至储能的每一个应用场景。
昂贵的“通行证”:百万美元换一纸准入
“燃烧大战”热度不减的深层逻辑,在于海外市场准入壁垒的实质性升级。除了UL 9540A第六版将大规模火烧试验纳入标准规范,NFPA 855(2026版)也明确将其列为强制准入要求。这意味着,缺乏相关测试报告的储能产品,将难以叩开北美等关键市场的大门。
更重要的是,UL 9540A的测试结果已成为连接技术、金融与保险的纽带。在北美、欧洲、澳洲等地,项目的融资授信、风险评估乃至保险承保,都高度依赖这份权威的安全报告。完整的系统级测试报告,已成为储能项目获得“通行证”的必备条件。
然而,获得这张“通行证”的代价不菲。据行业分析,执行一次符合最新标准的大型储能系统大规模火灾试验,总成本通常在50万至200万美元(约合344.5~1378万人民币)之间,甚至有业界人士指出,综合样机损失、场地服务、环境治理及设计迭代风险,单次测试的实际耗费可达数千万元人民币。这高昂的成本,十分考验企业技术实力与资金能力。
但高投入也伴随着高回报。拥有权威LSFT数据支撑的系统,在项目审批效率、安全间距优化、土地和土建成本节约,以及获得更优保险费率与融资条款方面,往往能赢得显著优势。
结 语
面对这份验证,并非所有企业都能轻松交卷。完成一次严苛的大规模火烧测试,背后是系统集成、安全工程与资本实力等综合比拼,若跨过这条分界线,赢得的是市场信任、源源不断的订单;而止步不前的,则面临被边缘化的风险。
当前,储能行业正站在一条新的起跑线上。“燃烧测试”正从一个验证技术的“可选项”,演变为产品质量的“筛选器”。当电芯越来越大、能量密度越来越高、系统越来越复杂,真正决定企业能走多远的,不再是简单的制造规模,而是多项产品技术的比拼。那些敢于以真金白银投入极端验证的企业,其实是在为下一赛段的竞逐积蓄筹码。这背后,是一场关于安全底蕴的较量。
