山西加强2025年新型储能管理工作:同步做好项目送出电网工程衔接

刘英丽 2025-05-07 11:01 · 头闻号储能政策

5月6日,山西省能源局关于加强2025年新型储能管理工作的通知(晋能源新能源发〔2025〕90号)。

其中指出,电网公司要对本次调整入库的项目进一步优化接入流程,加快办理接入并网手续,做好服务保障;与项目单位充分对接沟通,同步做好项目送出工程衔接。鼓励具备条件的项目实施联合送出,各地市能源局要牵头协调推进项目联合送出工程的建设。

原文如下:

山西省能源局关于加强2025年新型储能管理工作的通知

晋能源新能源发〔2025〕90号

各市能源局,国网山西省电力公司、山西地方电力公司:

根据《关于开展新型储能项目库调整工作的通知》,省能源局对新型储能项目库进行了调整,经申报、评审和公示,此次调整入库119个项目、总容量2400万千瓦,调整出库89个项目、总容量1566.576万千瓦。为加强新型储能项目管理,推动我省新型储能高质量发展,现就有关工作通知如下:

一、强化项目库管理

为鼓励项目加快建设,促进更多项目落地,对本次未入库和调整出库项目设置3个月缓冲期,其间未入库项目取得国有土地使用权的、调整出库项目实质性开工建设的,在3个月后择优调整入库。由各市能源局组织对项目进展进行核实,届时将符合条件的项目及相关印证资料以正式文件上报我局。

二、做好电网服务保障

电网公司要对本次调整入库的项目进一步优化接入流程,加快办理接入并网手续,做好服务保障;与项目单位充分对接沟通,同步做好项目送出工程衔接。鼓励具备条件的项目实施联合送出,各地市能源局要牵头协调推进项目联合送出工程的建设。

三、全力推进项目建设

各项目单位要落实主体责任,优化工作流程,加快推进项目前期工作,强化工程质量管控,在确保安全的前提下,加快项目建设,实现项目按承诺时间开工,早日建成投产。各市能源局要加强事中事后监管,落实管理责任,做好协调服务,确保安全生产,并督促企业按月在全国新型储能大数据平台完成信息填报工作。

附件:

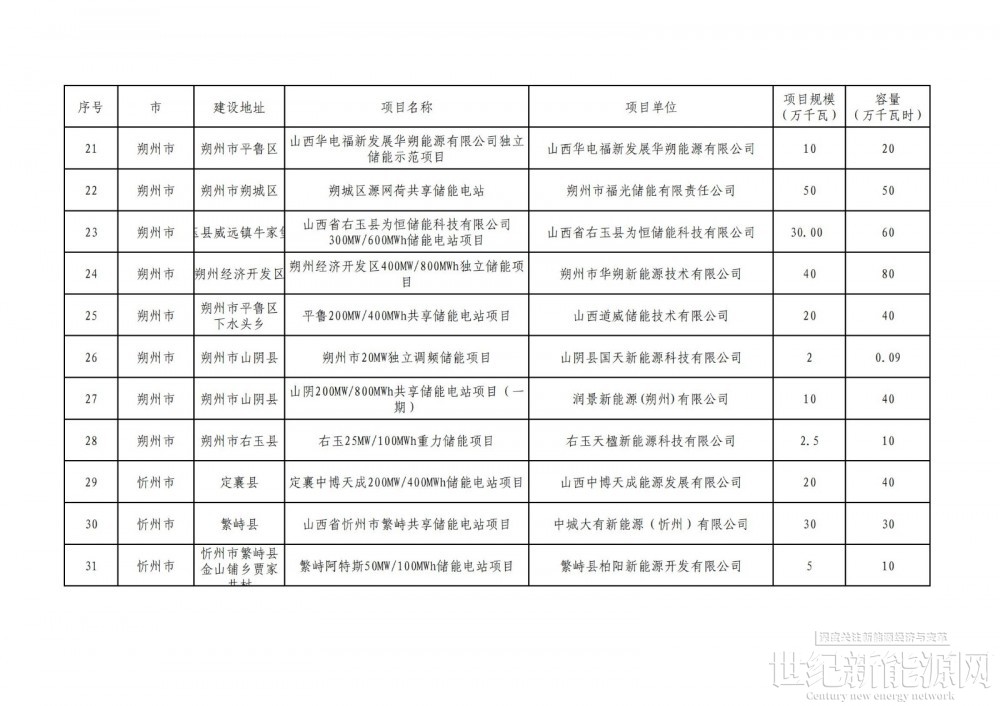

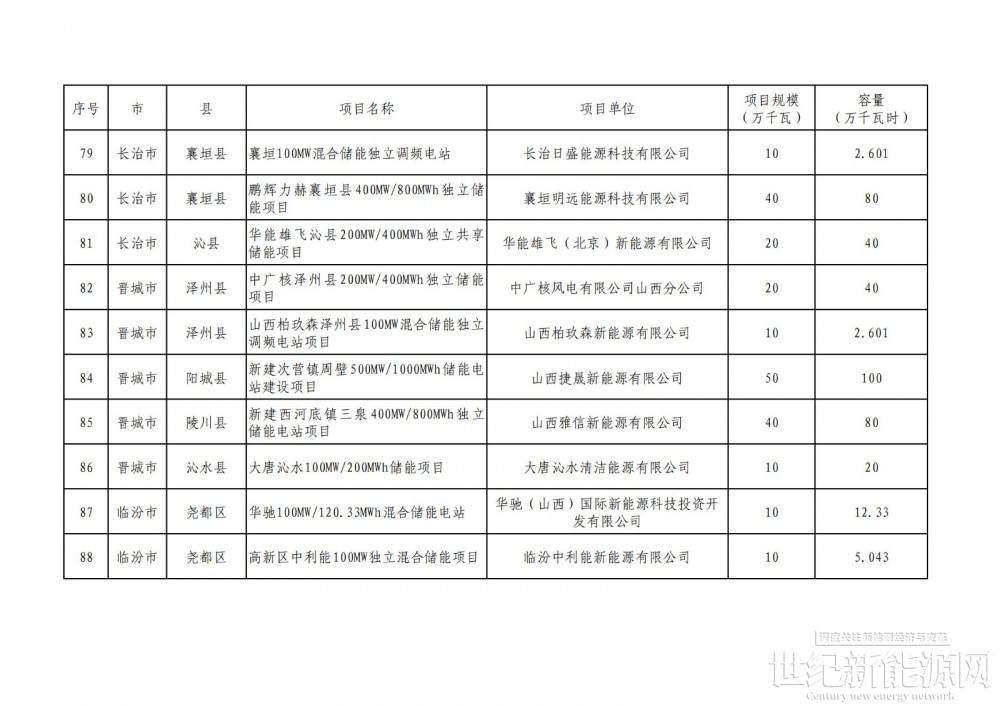

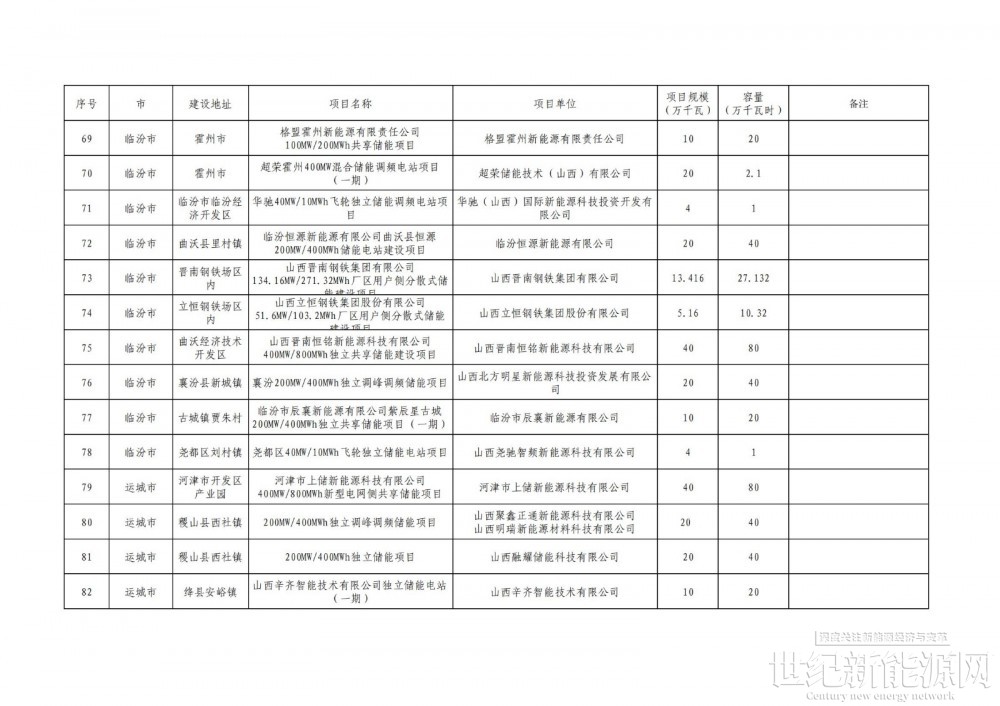

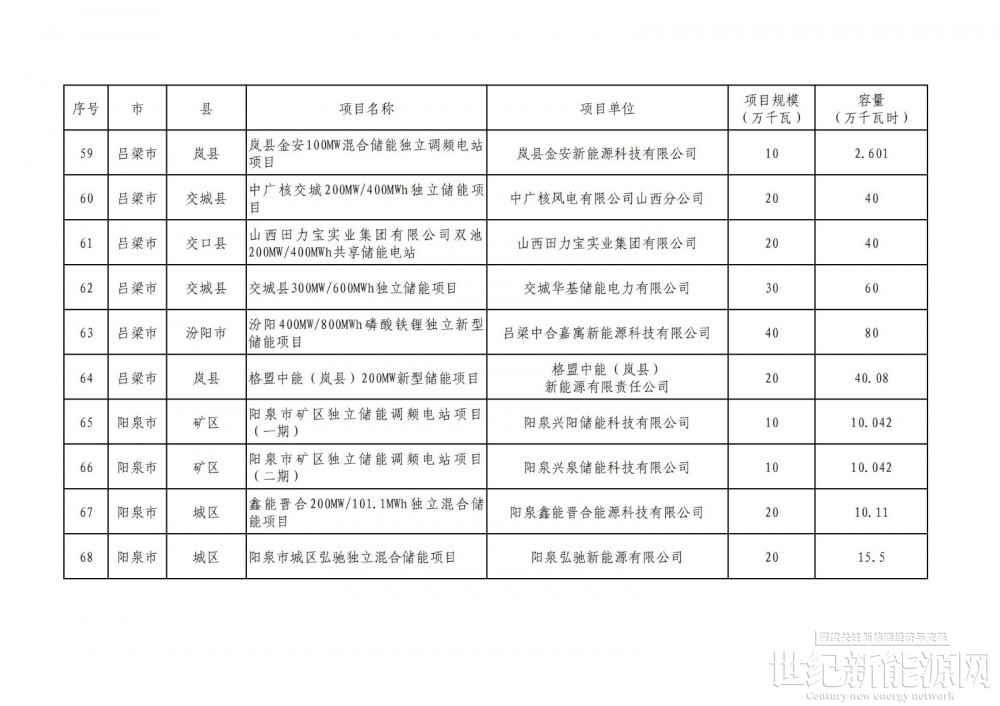

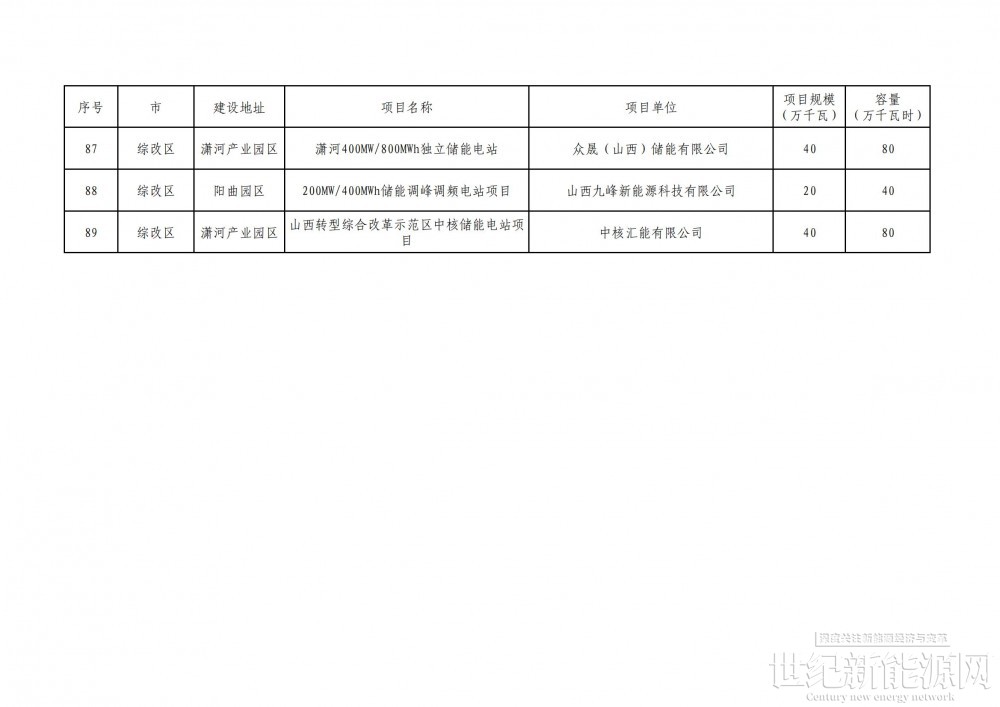

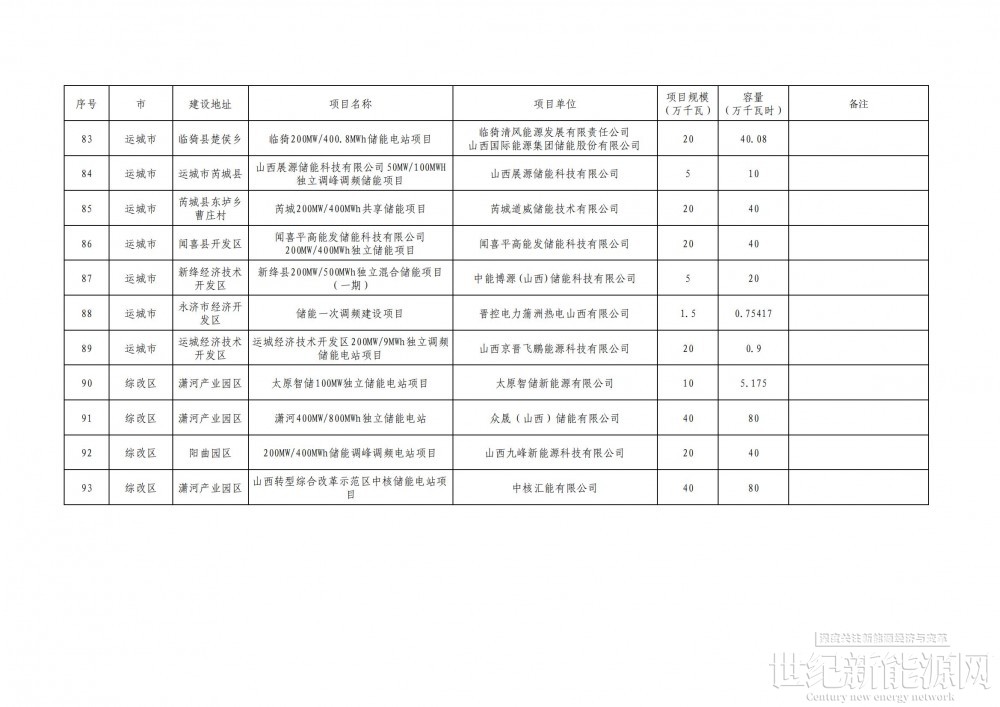

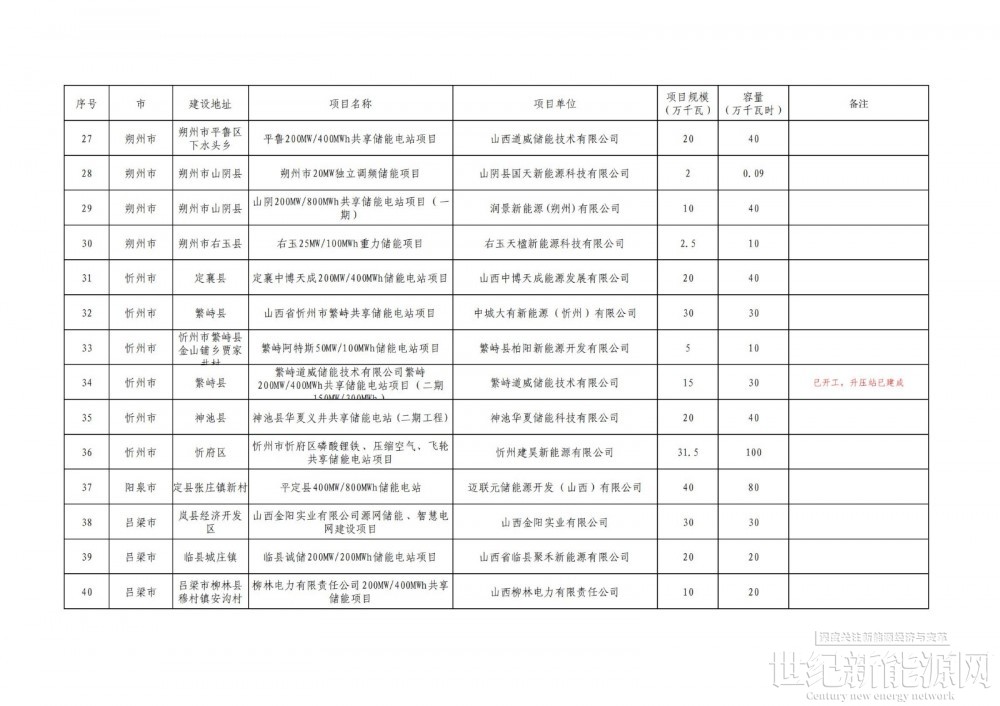

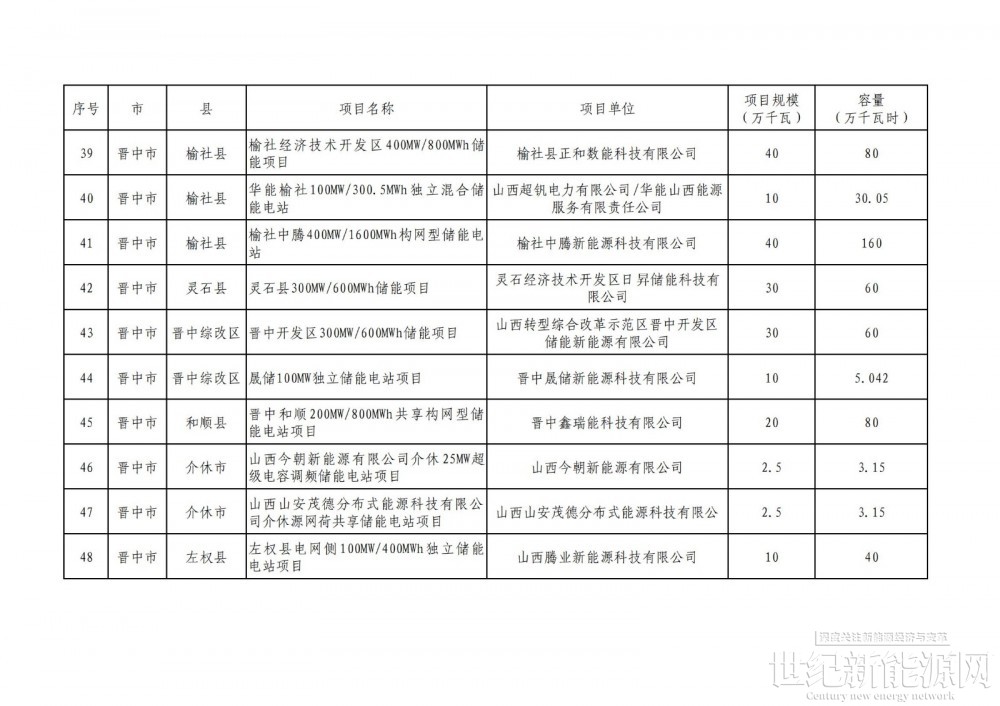

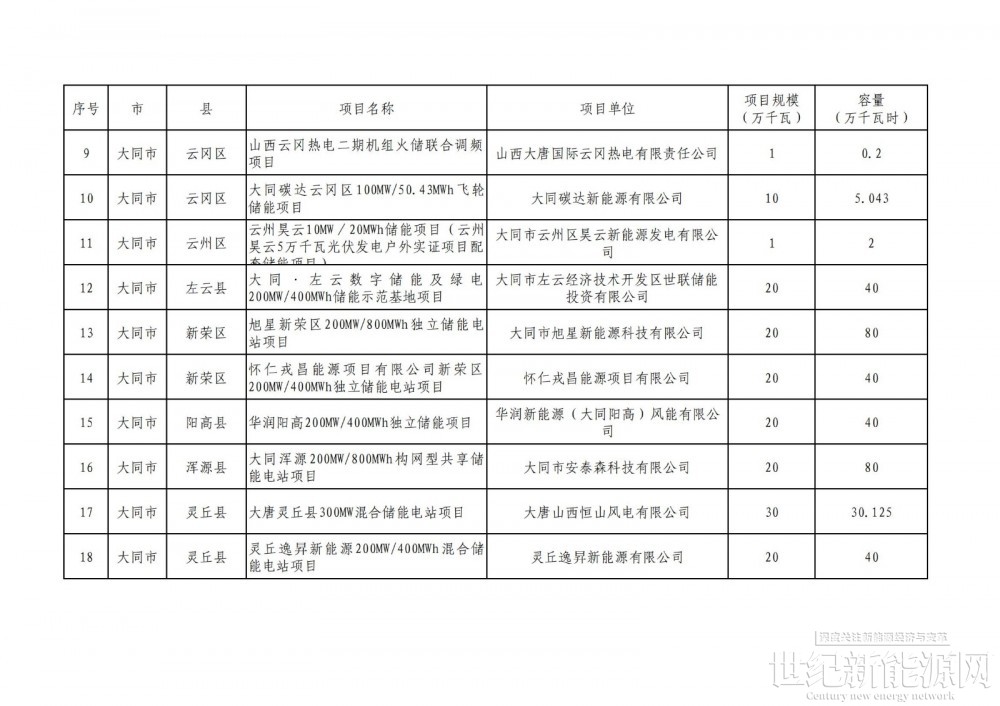

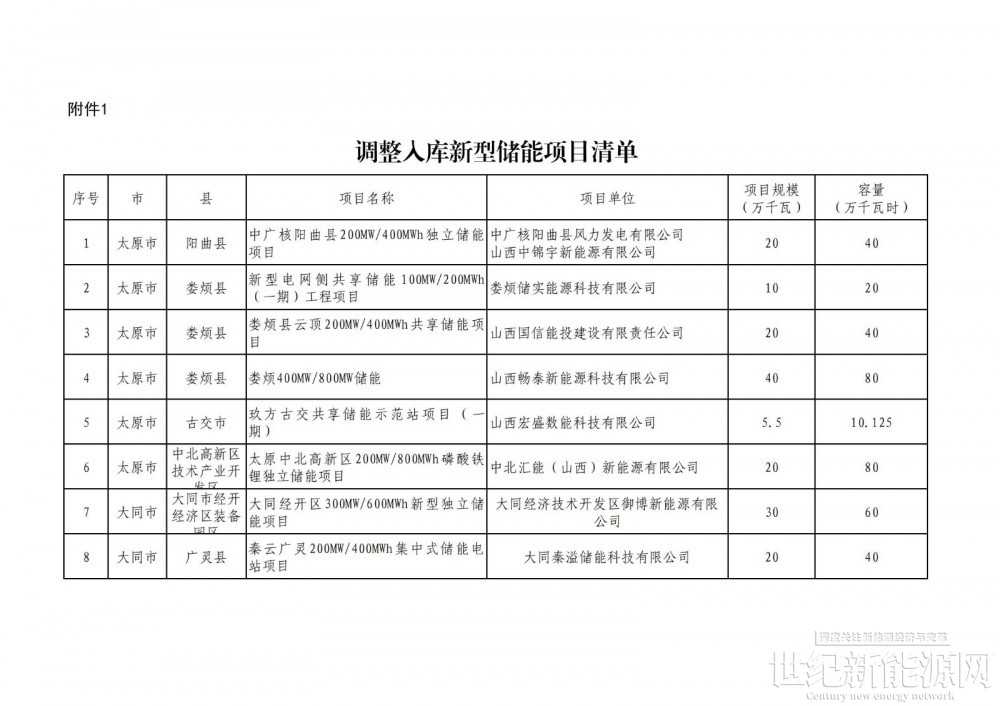

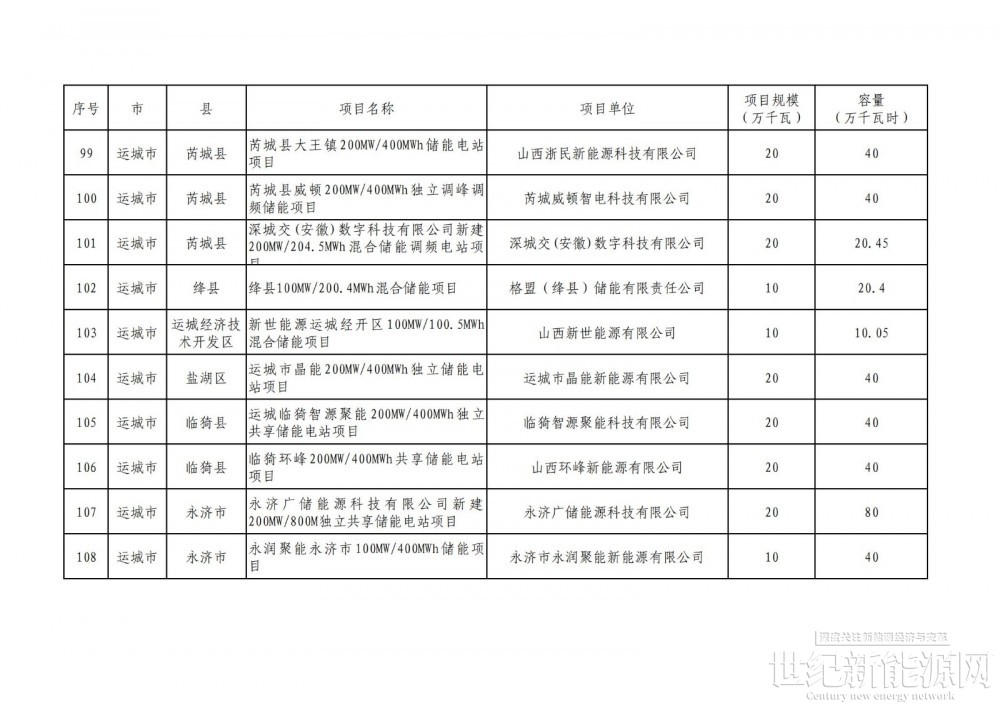

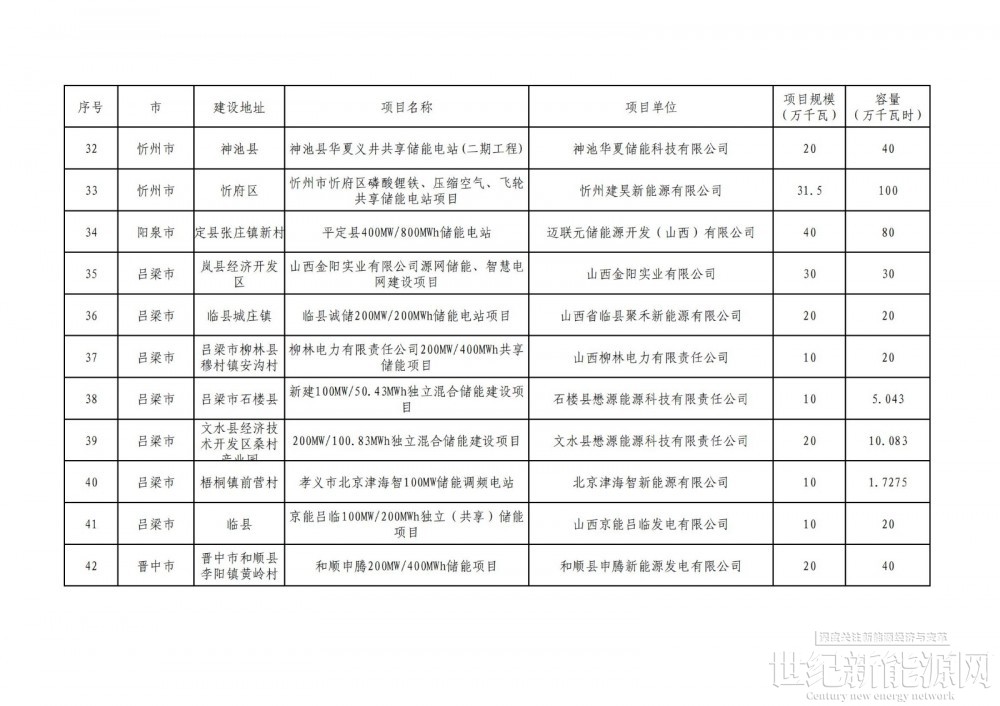

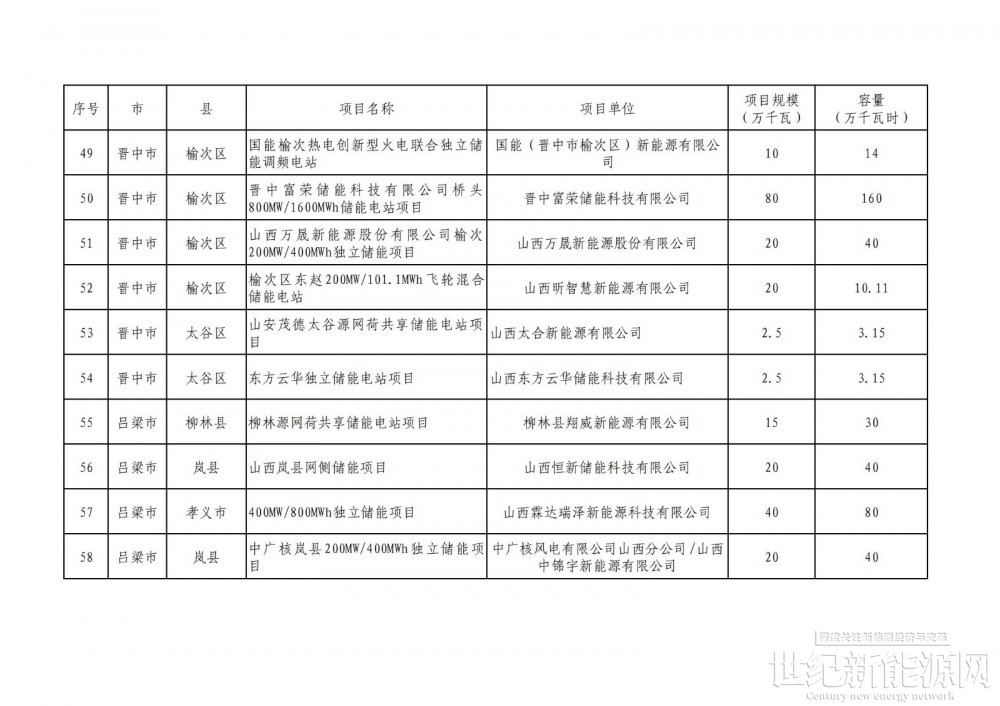

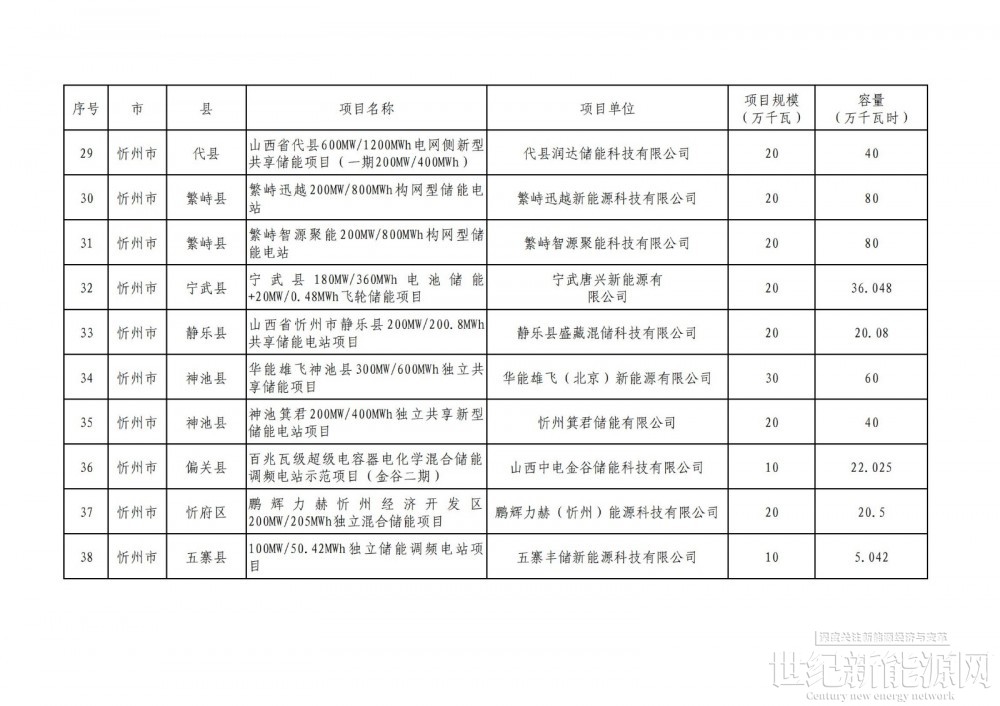

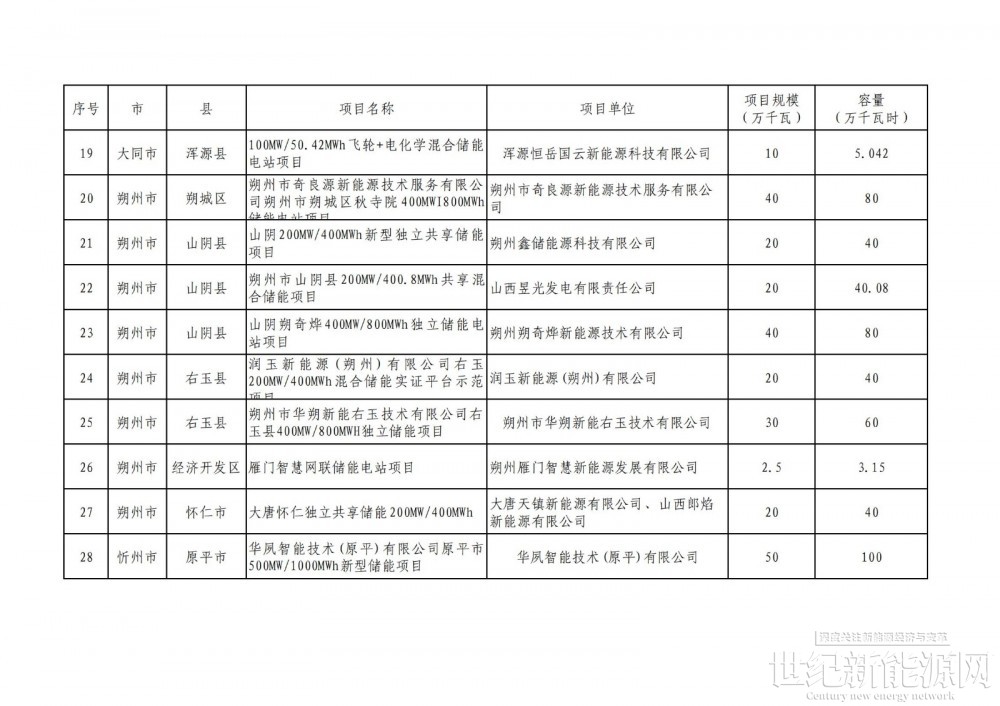

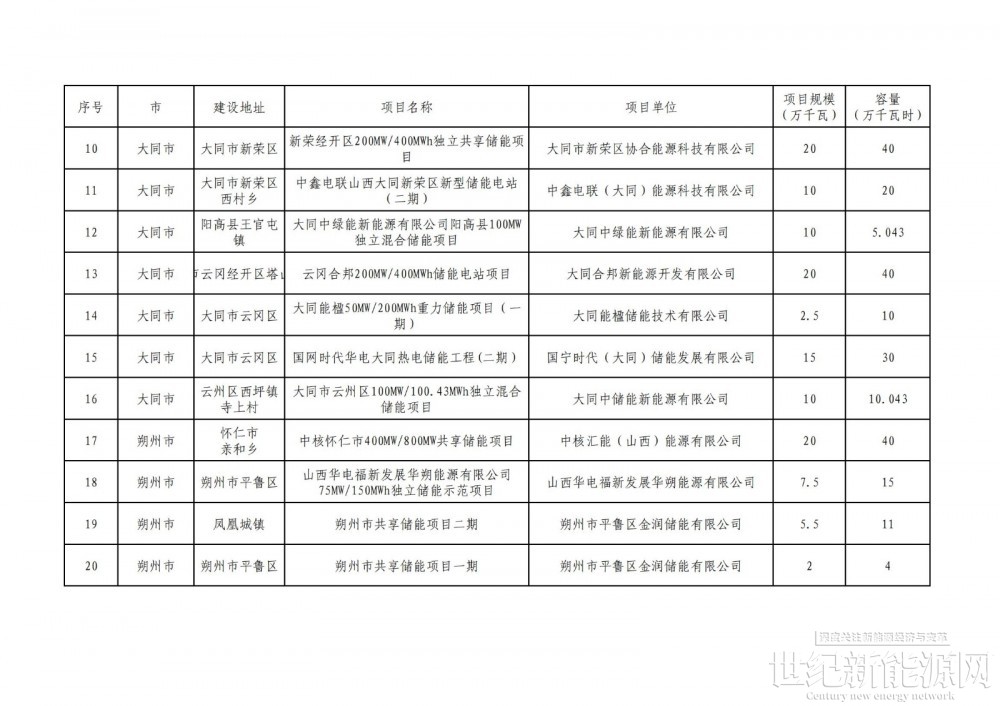

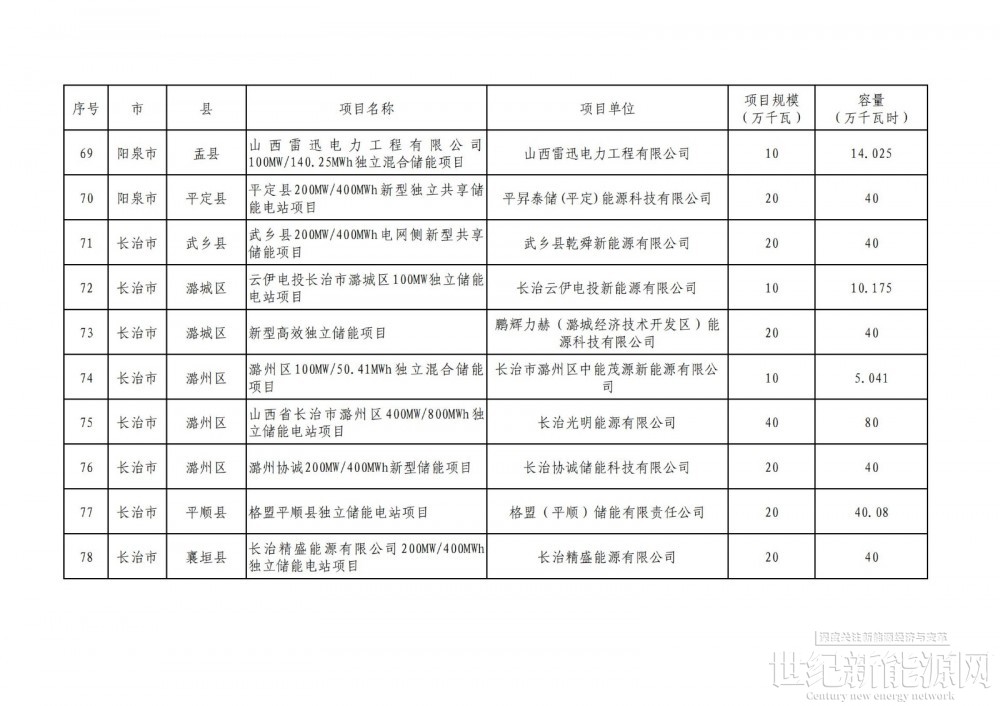

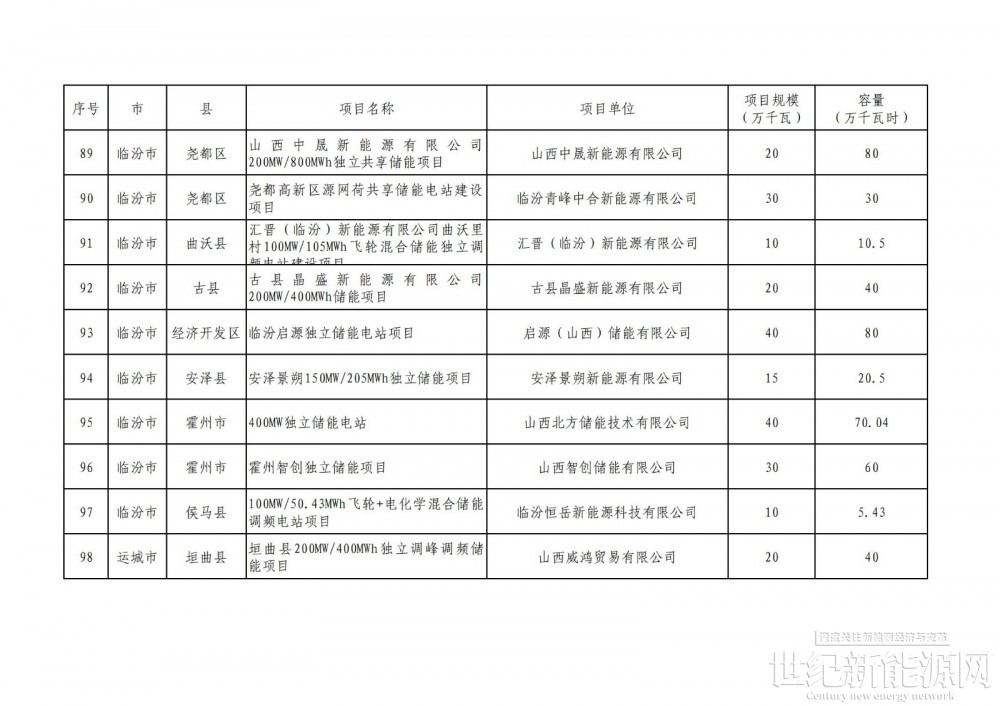

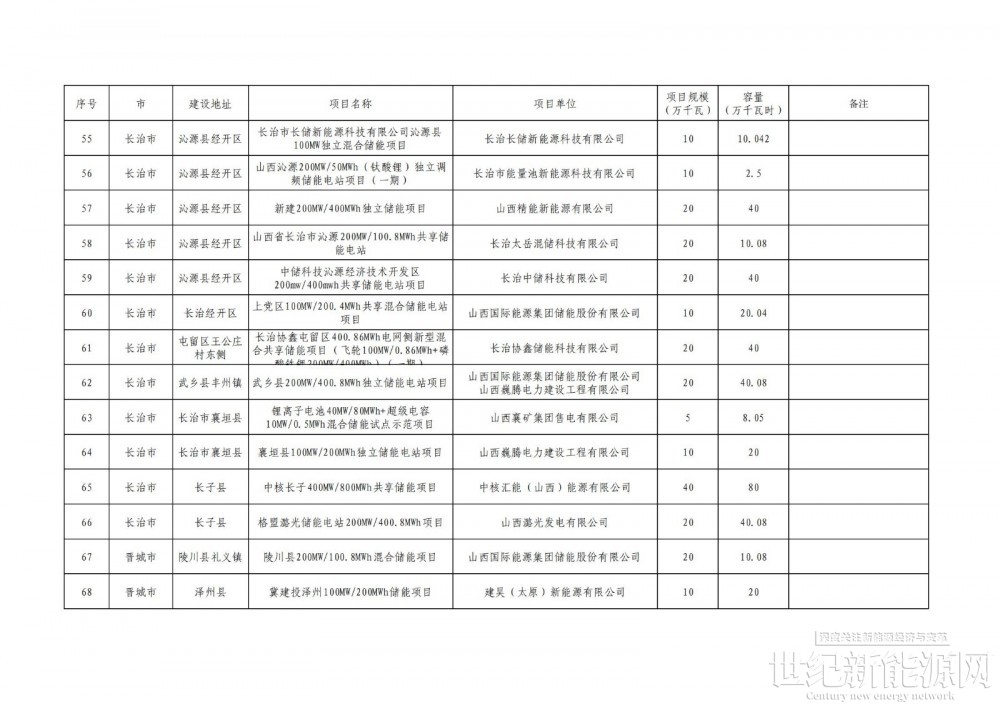

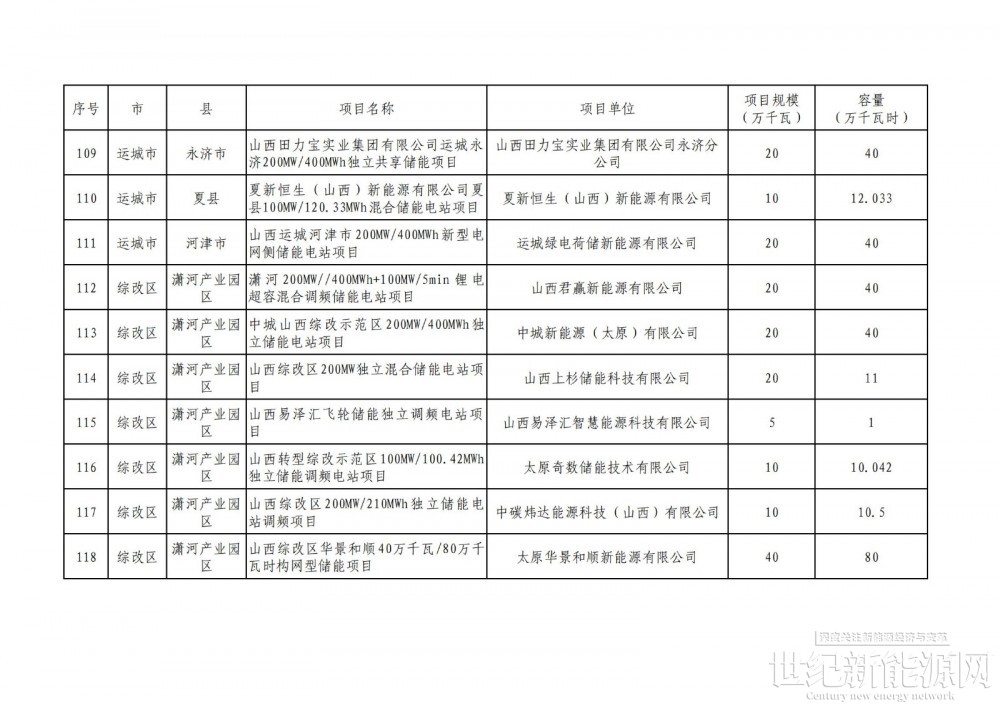

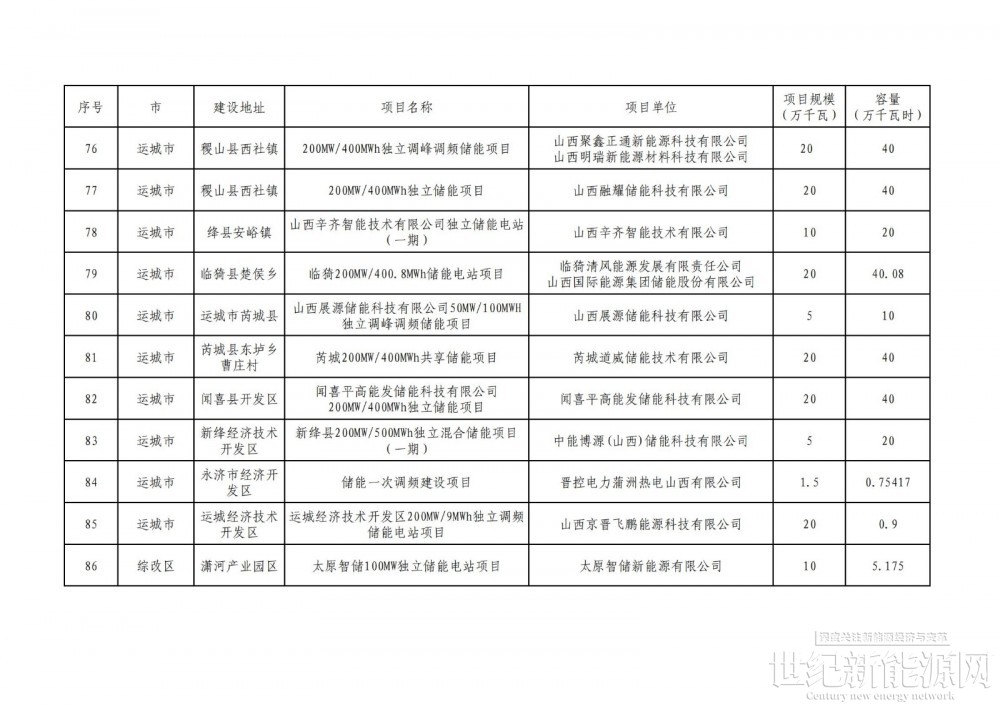

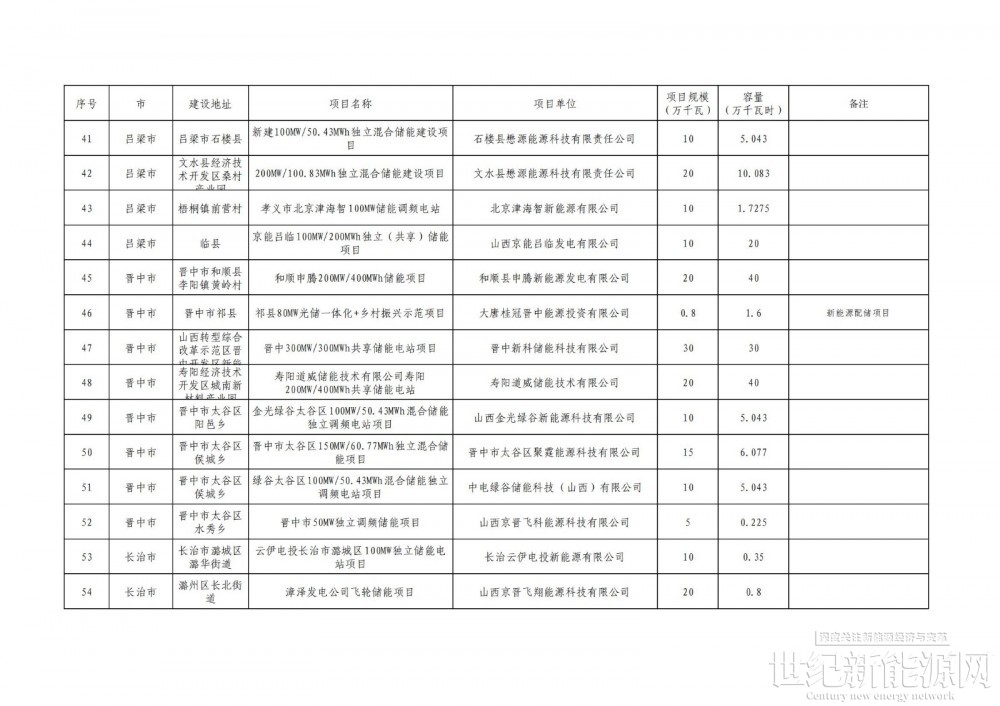

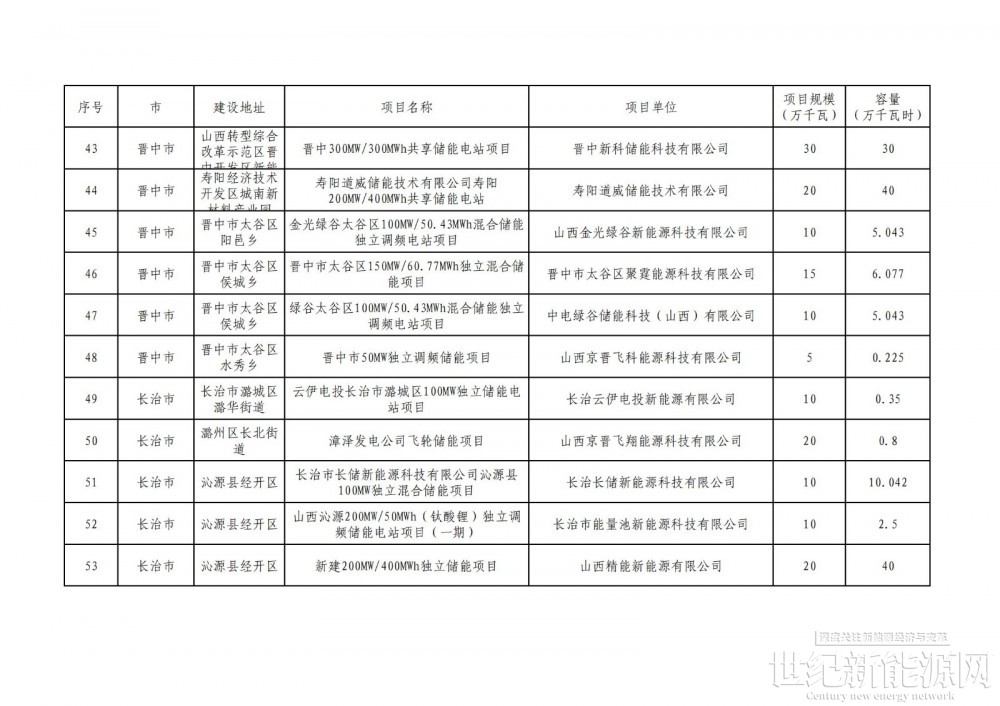

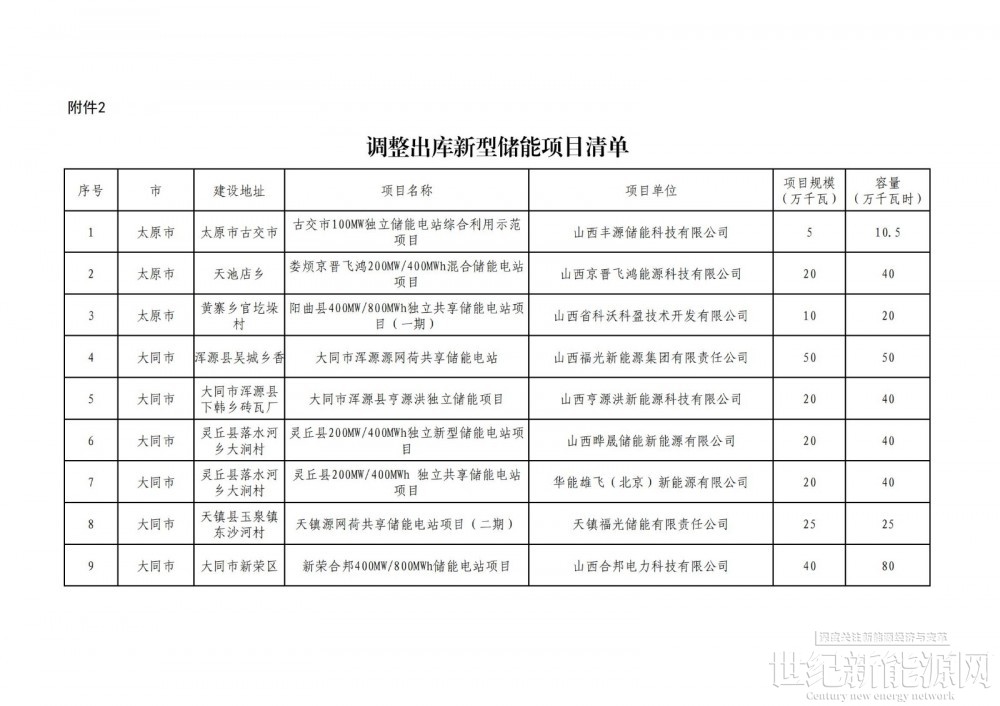

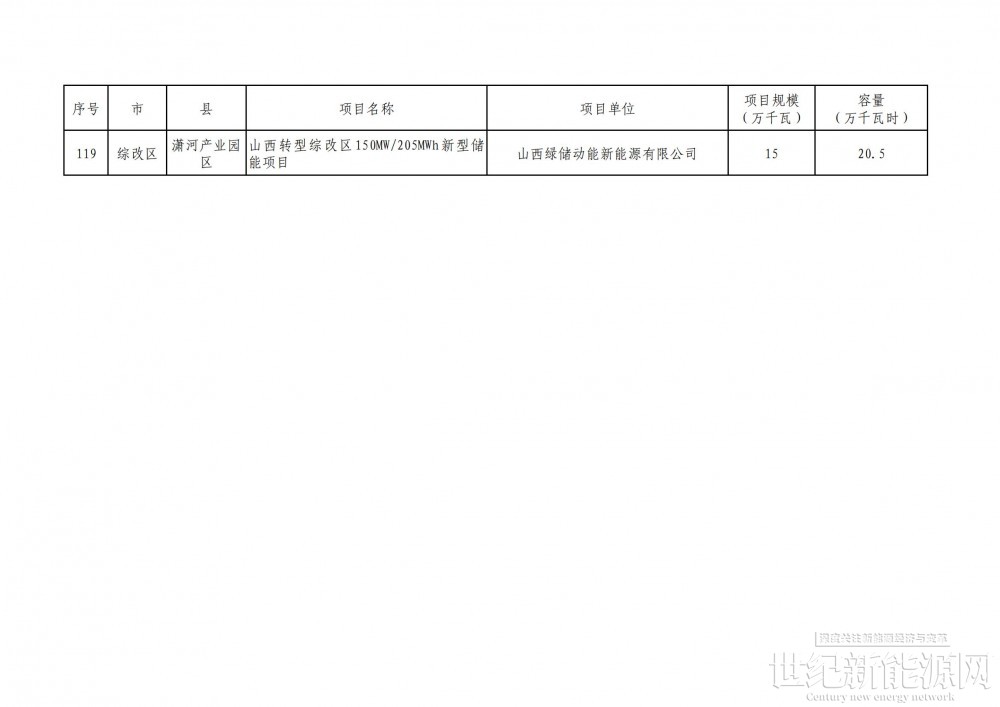

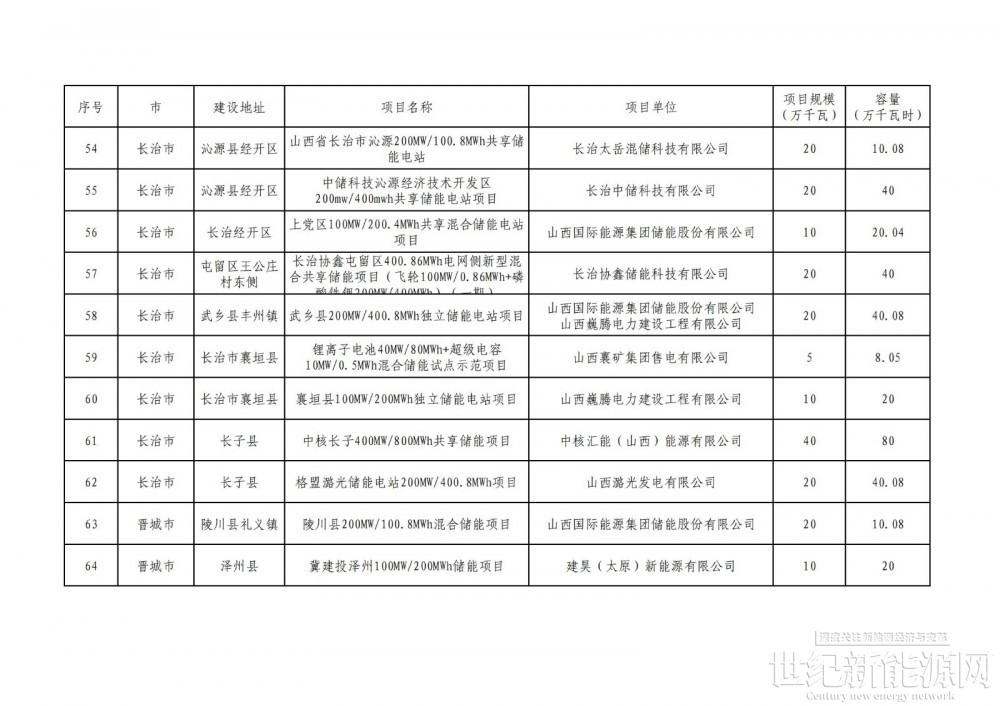

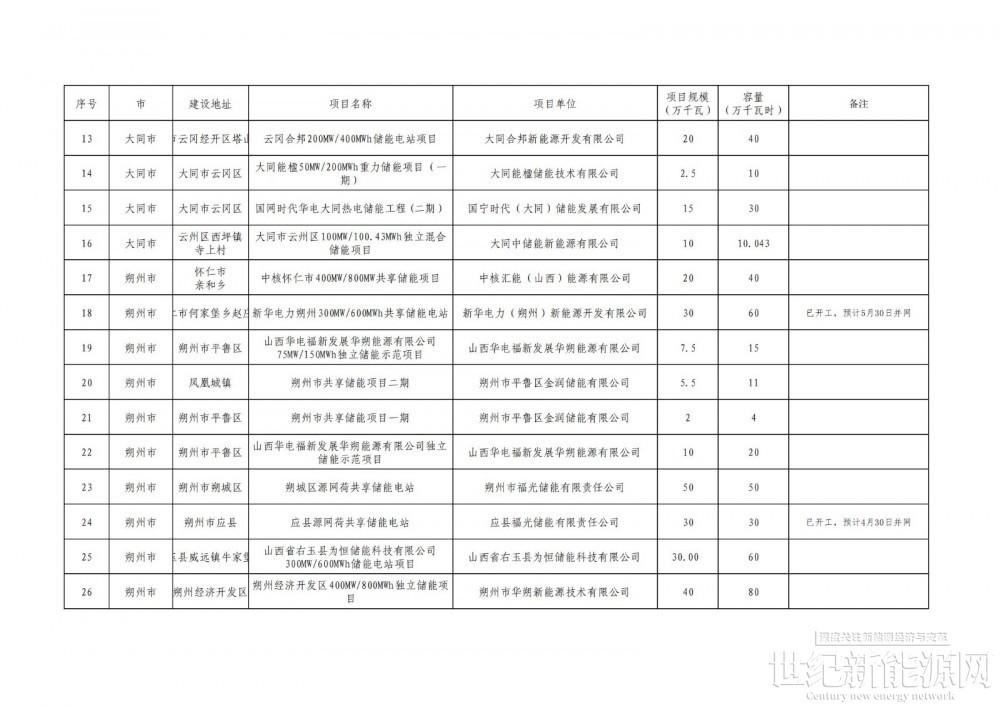

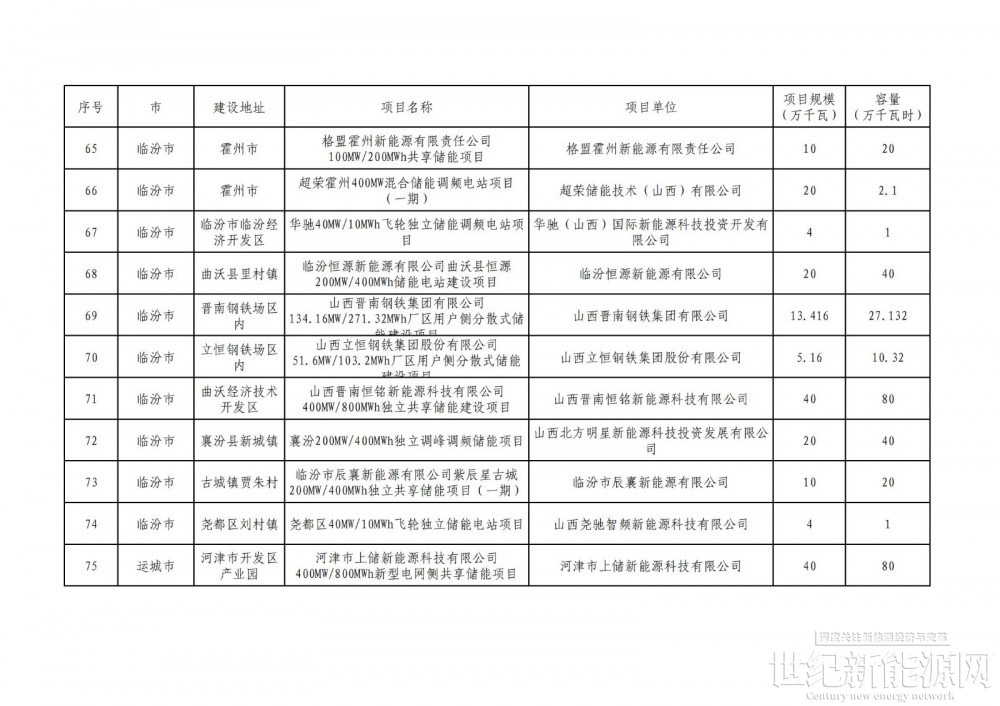

1.调整入库新型储能项目清单.pdf

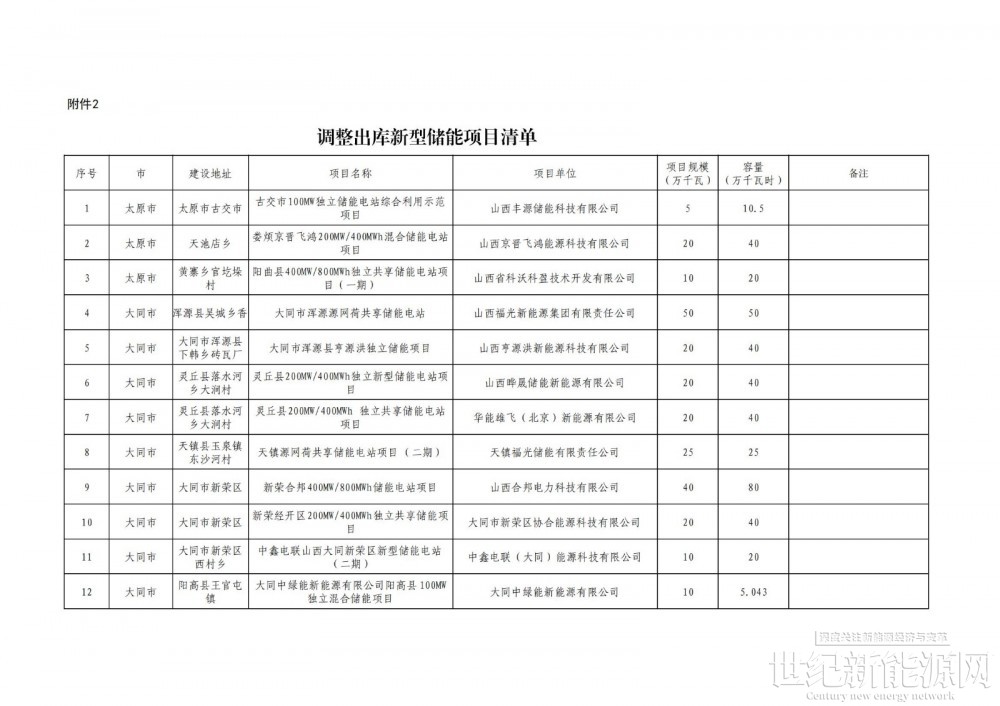

2.调整出库新型储能项目清单.pdf

山西省能源局

2025年5月6日
