分享好友 资讯中心首页 资讯中心分类 切换频道

摩洛哥揭晓Noor Midelt混合电站招标结果 5家联合体入围短名单

2017-06-23 13:457150CSPPLAZA光热发电网
CSPPLAZA光热发电网讯:近日,摩洛哥可再生能源管理局(MASEN)公布了Noor Midelt光热光伏混合电站项目一期的招标结果,共计5家联合体通过了招标资格预审。该项目于2016年7月正式启动招标流程, 截止到2016年11月收到项目提案总计7份。

据CSPPLAZA此前报道,该项目各阶段的开发工作将依照摩洛哥独立电力生产计划(IPP)进行。接下来,MASEN将很快启动下一阶段的招标流程并要求取得预审资格的候选企业提交需求建议书(RequestforProposal,简称RfP)。

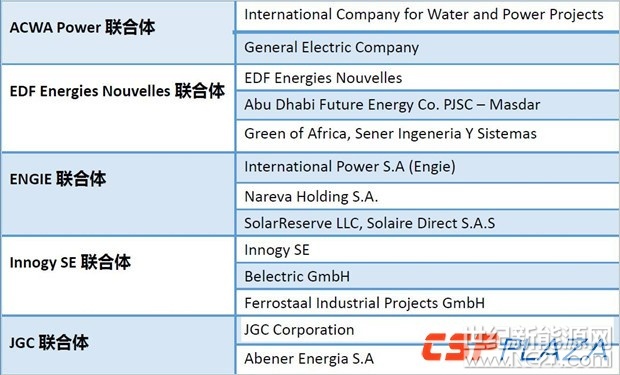

图:已取得预审资格的5家联合体名单

NoorMidelt项目是一个集合光热发电和光伏发电技术为一体的混合发电站,总装机规模预计为400MW。而按照初步设想,该项目将建于Midelt东北方向约25公里处,总占地面积达3000公顷。其中光热发电量将达150-190MW、储热时长可达5小时以上;而光伏电站装机量由投标人自行决定,但不能超过光热电站夜间净容量的20%。

按照摩洛哥政府的规划,未来四年内全国可再生能源发电占比将提升至42%,并计划通过开发Noor等太阳能项目,使石油使用量每年减少约250万吨。截止目前,已在瓦尔扎扎特、阿尤恩、博哈多尔角等地区完成总计680MW的太阳能装机量部署。Noor Midelt作为的此计划的一部分,无疑将进一步促进既定目标的实现。


目前,Noor太阳能中备受瞩目的项目当属位于摩洛哥中部德拉特菲拉地区瓦尔扎扎特市的Noor Ouarzazate太阳能发电综合项目。该系列项目总占地达2000公顷,耗资27亿美元,共包括3个光热电站和一个光伏电站,总装机高达580MW(光热发电站装机量达510MW,光伏发电站装机量达70MW),是现阶段全球最大的光热发电综合体。

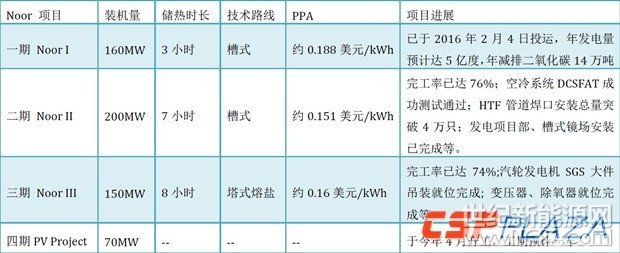

图:Noor系列项目动态概览(更多详情,请查看APP “掌控光热”)

如图所示,160MW的NoorI槽式光热电站(3小时储热时长)已于2016年2月4日投运,电价为1.62迪拉姆/kWh,约合1.183人民币/kWh;200MW的NoorII槽式光热电站(7小时储热时长)的完工率已达76%;150MW的NoorIII塔式熔盐光热电站(8小时储热时长)的完工率也已达74%;今年4月,该项目第四阶段(最后阶段)的70MWNoorQuarzazateIV光伏电站正式动工,这标志着全部电站项目进入建设阶段。
点赞 0
举报
收藏 0
评论 0
分享 83
更多相关评论
暂时没有评论,来说点什么吧
27万亿应收账款:对中国经济的影响及对策
相比总量规模,更值得关注的是三项结构性变化:应收账款增速持续高于营业收入增速、账款回收期逐年拉长,资金压力显著向产业链末端中小微企业集聚。

0评论2026-10-23359

联合报价拟开,风储如何从“协同”走向“融合”?
前者决定能不能进门,后者决定进门后怎么算账。

0评论2026-10-23327

前三季度净利预增八成,德业股份把“缺电”做成了大生意
前三季度赚了40多亿是底气,但真正的胜负手,在后面。

0评论2026-10-19695

再下一城!天合储能斩获日本196MWh大型储能项目 赋能亚太区域能源转型
此次Nozu项目的中标,是天合储能在日本公用事业级储能市场的又一重要里程碑

0评论2026-10-16204
