国庆七天经过密集的某果短剧洗礼后,带着光滑的大脑皮层回归工位。“规矩要立住,才能走得远。”的经典台词在脑海持续打转的同时,又和无意中看到的三则储能行业新闻形成了奇妙共鸣。

海南文昌一个100MW渔光互补+储能项目,因市级越权备案被撤销,备案失效;山东一家公司未办工程质量监督手续,被罚35万元;罗马尼亚一个55MW/220MWh储能项目签约不到一个月,双方高管因涉嫌商业贿赂被当地执法机构采取拘留等强制措施。三件事分别落在审批、建设、海外经营三个环节,相互叠加的“剧情走势”直指合规监管收紧,储能行业开始“立规矩”。

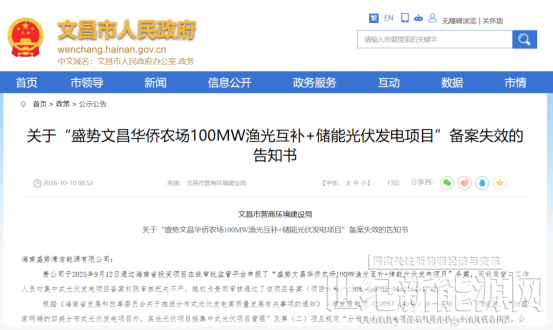

先看海南,最值得关注的并不是“越权备案”四个字,而是审批的方自行撤销。审批机关认错,企业买单。企业拿着市级备案,推进土地、环评、融资等前期工作,一年后却被告知备案无效。

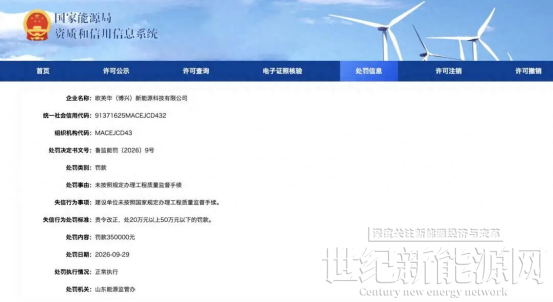

审批端收紧的同时建设端的反应也很迅速。山东35万元的罚单金额虽然不大,却直扎痛点。未办工程质量监督手续看似只是流程瑕疵,其实是安全监管的第一道闸门出现裂隙。储能电站不是普通基建,内部涉及电池、高压、电化学等多重风险,一旦出事绝不是罚款能解决的。
以往抢并网、抢工期,部分项目方同样习惯把手续后补;现在监管查的正是这些“后补”环节。今天查质量监督,明天就可能查涉网性能、安全标准、设备认证。35万元不算太疼,但传递出的信号明确告诉所有人未来真的会很疼。毕竟建设端每一张缺失的手续,都可能成为日后的大雷。
如果说审批和建设端的收紧主要影响了国内项目,那么罗马尼亚案件则给所有出海企业“紧了紧皮”。55MW/220MWh储能项目签约不到一个月,双方高管因涉嫌商业贿赂被当地执法机构采取拘留等强制措施。其中的“成功费”虽然只占据了合同总价2%,但反腐败执法不看比例只看性质。于是高管被拘,项目停摆,公司在欧盟市场的信誉也悬了。
更值得警惕的是,国内部分项目开发中讲究关系、速度与“灵活”,到了海外这些词汇更容易被翻译成行贿。中国储能企业正在扎堆出海,欧洲、中东、东南亚市场空间巨大,但规则完全不同。把国内的“人情操作”带出去,不是捷径,而是雷区。海外合规不是请律师写几页纸就完事,而是要从项目开发第一天起,把反腐败、反商业贿赂嵌入投标、签约、履约、付款全流程。任何试图突破规则的行为,都可能让项目归零,甚至让企业失去整个区域市场。
三起事件的集中出现颇具戏剧张力,毕竟储能行业的底层逻辑已经改变。强制配储取消后,项目从政策任务变成市场生意。大家看的是收益、安全以及信用。一个越权备案的项目,融资机构敢碰吗?一个没办质量监督的电站,保险公司敢保吗?一个靠贿赂拿合同的海外项目,银行敢放款吗?都不敢。
过去几年储能行业跑得太快。装机翻倍、项目遍地、企业扎堆。国家能源局数据显示,到6月底为止,全国已投运的新型储能装机规模达到1.53亿千瓦/3.96亿千瓦时,同比增幅为61%。数字很漂亮,但漂亮的数字背后是大量项目在审批、建设、运营环节的“带病运行”。
好在监管正在快速补位。国内,能源监管机构开始查工程质量监督、涉网性能、安全标准;审批部门开始自查越权、撤销违规备案。海外,欧盟反腐败执法也越来越严。

监管同步收紧,意味着过去依赖模糊地带、抢跑和关系运作的空间正在收窄。对储能企业而言,这既是压力也是重新校准打法的窗口。接下来的关键,不是继续寻找绕行路径,而是把合规能力变成项目推进的底层能力。
在审批端,企业必须把权限边界搞清楚。市级备案不能当作省级许可使用,无效文件更不能成为投资依据。项目是否成立、能否开工、收益模型是否可靠,都要回到权限来源和有效文件本身,而不是建立在“先干起来再说”的惯性上。在建设端,手续必须办全。抢工期不能以牺牲质量监督、涉网性能、安全标准等关键手续为代价。省掉的程序,往往会在并网、验收、运营甚至事故追责时成倍反噬。在海外端,则要尽早建立合规体系,把“成功费”与“贿赂费”的边界划清,把国内关系思维直接搬出去,风险极高。
更重要的是,合规不能交给法务部事后补文件,而必须前置到项目开发、建设、运营的每一个环节。审批端要问权限,建设端要问手续,海外端要问规则。问清楚了,再动。只有这样,储能企业才能在监管收紧的周期里,把外部压力转化为内部秩序,把短期机会主义转向长期经营能力。
当然,合规并不是要把行业管死。储能是新型电力系统的关键支撑,安全、可靠、可负担,缺一不可。如果行业里全是越权备案、偷工减料、商业贿赂,这个行业走不远。反过来,谁先把合规做好,谁就能在下一轮竞争里拿到优势位置。当投资人更信任你,电网更放心你的时候,海内外的客户自然更愿意跟你合作,这是一条自然打开的良性循环。
