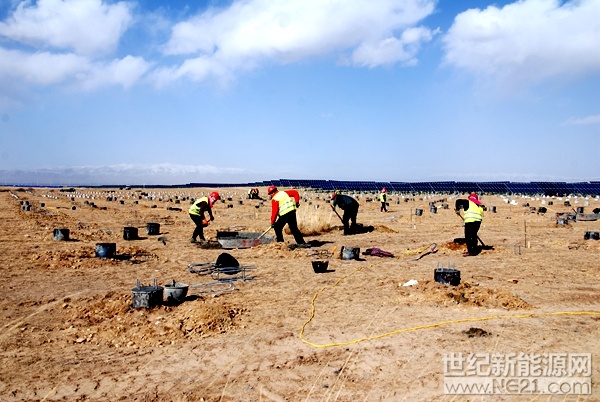

共和产业园115兆瓦光伏发电项目分6个地块,92个子阵。项目于自3月1日开工以来,新能源集成公司工程项目中心根据地块的大小,合理安排施工队伍和劳动力,已投入劳动力400多人,机械33台(辆),还在陆续增加,工程建设全面铺开,齐头并进,全面开花。
截止3月20日,建设项目已打孔20个子阵,浇筑4个子阵。3个汇集站基础开挖浇筑完成,为项目“5.30”并网发电奠定了基础,争取了时间。
