电力企业提升新质生产力路径探讨

2026-10-22 10:541230先见能源配售电商业研究

前言

1、我们先看一组电力行业统计数据:截至2026 年 8 月底,全国累计发电装机容量达 41.03 亿千瓦,其中太阳能发电 12.99 亿千瓦、风电 6.93 亿千瓦。截至 2026 年 6 月底,全国已建成投运新型储能装机规模为 1.53 亿千瓦(功率)、3.96 亿千瓦时(容量),同比增长 61%。新能源装机持续扩容、新型储能快速上量,各类数字化调控平台加速落地,但规模增长并不代表市场主体能够自动提升经营效率、实现盈利改善。

2、现实情况是,部分电力企业在转型中呈现多重矛盾:持续扩大资产规模的同时,运营成本同步攀升;采集海量业务数据,决策却仍依赖传统经验;投入建设先进数字化平台,但生产、营销、交易、财务体系相互割裂,各算各账。这表明,电力行业竞争逻辑已经转变:下一步比拼的不再是资源占有量,而是资源运营能力。

3、提升电力领域新质生产力,不能简单等同于多上技术、多建平台、推进数字化建设。核心要抓好三件事:

推动资产由“建成即收尾” 转向 “全周期持续经营”;

推动数据由“可采集、看得见” 转向 “可支撑科学决策”;

推动技术、交易与组织体系由“分段管理、各自为政” 转向 “协同创造价值收益”。

一言以蔽之:电力企业需要从资源占有型主体,转型为系统运营型主体。

一、先回答三个问题,再谈上什么项目

不少企业推进新质生产力建设,习惯于从“今年落地哪些项目” 入手,这种思路容易出现方向偏差。项目只是实施手段,经营成效才是最终目标。在启动建设之前,建议先厘清三个核心问题。

第一,企业当前最核心的短板是什么?

是新能源消纳能力不足,还是储能利用效率偏低?是功率预测误差偏大,还是偏差考核成本过高?是客户服务能力薄弱,还是设备检修效能不高?不同企业痛点各异,不宜直接套用标准化方案。

第二,哪一项能力提升对资产回报率贡献最大?

同样布局新能源项目,有的企业优势在于功率预测精度更高,有的体现在电力交易策略更优,有的则是储能调度调用效率更高。企业应当识别自身投入产出最优的环节,而非盲目追逐行业热点。

第三,突破哪个瓶颈能够带动多个业务环节? 新质生产力建设往往具备连锁带动效应。例如,提升功率预测能力,可同步优化报价策略、储能调度、偏差管控与检修计划;打通数据链路,则能够支撑预测、电力交易、设备诊断与客户经营等多项业务。

由此可见,培育新质生产力并非科技部门的单项任务,而是需要企业一把手统筹推进的系统性经营工程。

二、核心逻辑:技术只有进入经营,才算生产力

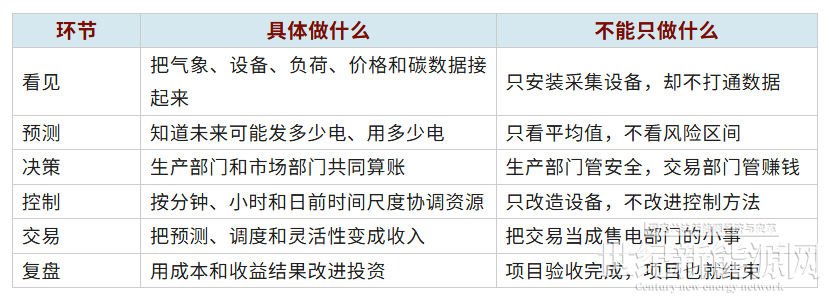

电力企业提升新质生产力,可以简化成六个环节。任何一环断了,先进技术都可能停留在展示和试点阶段。

这六个环节最后只说明一件事:技术本身不是新质生产力,技术进入经营并产生结果,才是新质生产力。

三、制度路径:推动系统价值变现

1、一项技术能否创造收益,很大程度上取决于电力市场规则。

全国统一电力市场体系已初步构建,省级现货市场基本实现全覆盖,南方区域市场转入连续结算试运行;2025 年,跨省跨区市场化交易电量达 1.6 万亿千瓦时。电力资源已实现大范围优化配置,但各类新型价值形态能否得到合理回报,仍有待制度规则进一步明晰。

2、对企业而言,有五件事值得关注。

第一,容量、调节、可靠性与低碳属性应当实现可定价。

倘若企业开展大量有利于电力系统的业务,却无法获得相应收益,相关创新便难以持续。企业一方面要深度参与现有电力市场,另一方面需依托可计量、可核验的服务,推动各类新型价值纳入市场结算体系。

第二,实现调度与市场体系打通。

生产部门侧重系统安全,交易部门侧重价格收益,若二者缺乏协同联动,企业往往只能在保供与盈利之间做单项取舍。理想模式是:在严守安全边界的前提下,求取最优经济运行结果。

第三,保障新型市场主体能够清晰核算收益。

储能、虚拟电厂、数据中心及柔性负荷参与电力市场,必须满足四项基础条件:计量可信、权责清晰、结算透明、结果可追溯。否则即便具备可调用资源,也难以落地市场化交易。

第四,构建数据共享、合规可控的良性机制。

电网掌握系统运行数据,聚合商掌握用户可调资源,交易平台掌握价格与结算信息。各方应在授权明确、收益公平、数据最小必要的原则下开展合作,不得将数据优势转化为排斥市场主体的工具。

第五,创新可以试,但不能突破安全底线。

新技术从小范围试点起步,关键控制不能跳过安全校核;模型能够给出决策建议,但最终责任仍归企业。

四、不同企业,走不同的路

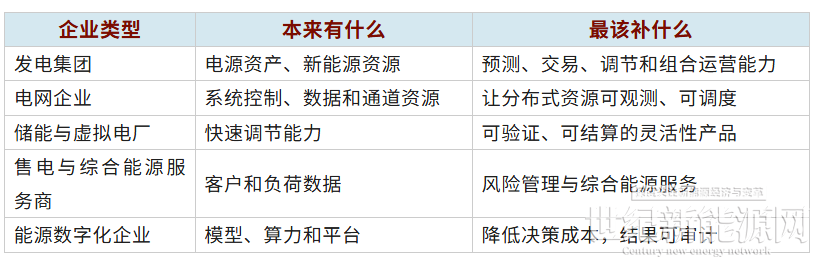

提升新质生产力没有统一模板。发电集团、电网企业、储能运营商、售电公司和数字化企业,起点不同,优势不同,路径也不同。

大企业可以建设比较完整的技术、市场和组织体系;中小企业没必要追求“大而全”,更适合聚焦一个高频、高价值、容易验证的场景。优势不在于技术名称多,而在于能否把既有资源变成别人难以复制的能力。

五、评价标准:不要问“做了什么”,要问“改善了什么”

评判新质生产力建设成效,不能仅以平台、模型、项目的数量作为衡量标准,至少需要考察三层实效。

第一层看资产效能。

设备利用水平是否提升?储能是否存在闲置?非计划停运频次是否下降?单位容量成本是否得到优化?2026 年上半年,国家电网经营区储能等效利用小时数为 573 小时,南方电网经营区为 626 小时。同等规模投资下,资源利用率不同,最终收益水平差异显著。

第二层看系统价值。

功率预测误差是否收窄?偏差考核成本是否降低?调节资源能否实现可靠响应?辅助服务、绿电与绿证能否形成组合收益?上述指标相比装机规模,更能反映项目的真实系统贡献。

第三层看组织能力。

数据能否有效嵌入决策流程?模型是否具备可解释性?跨部门能否实现协同联动?技术投入能否获得风险调整后的合理回报?组织能力,决定技术成果能否持续沉淀、固化为企业能力。

无论采用何种创新路径,企业至少需要守住三条底线:保障系统安全稳定、维持现金流稳健、确保数据使用合规。

六、五项关键行动:即刻落地、常态推进

1、立足经营痛点发力,不跟风技术热点。

聚焦企业现存核心短板,重点整治偏差考核成本偏高、储能资源闲置、资产利用效率不足、客户服务能力薄弱等突出问题。项目建设不以上线落地为终点,更要融入日常经营体系,实现长效赋能。

2、优先打通数据底座,再推进人工智能应用。

设备、气象、交易、客户与碳相关数据,首要任务是统一统计口径、厘清管理责任、保障数据质量。倘若数据无法嵌入决策流程,就仅仅是信息存量,不能转化为生产要素。

3、人工智能应用要兼顾物理机理与业务逻辑。

在功率预测、设备诊断、市场报价、风险管控场景中,应融合物理机理、运行规则与数据模型协同应用。涉及安全控制的场景,必须保留人工复核与异常回退机制。模型仅可输出辅助建议,不得替代人承担主体责任。

4、将储能、柔性负荷与绿电作为可运营的组合资产。

新能源企业应实现功率预测、电力交易、储能调度与设备检修的联动协同;电网企业推动分布式资源实现可观、可测、可调、可控;负荷聚合商构建基线核定、计量采集、资源响应、费用结算的业务闭环。资源唯有具备履约能力、可纳入市场结算,才能真正兑现价值。

5、推动交易部门深度参与资产运营。

中长期合约以风险管控为核心,现货市场与辅助服务负责价值挖掘,调度承担资源统筹调配职能,经营成效反向支撑投资决策。交易环节不应仅作为业务末端的售电单元,而应成为资产运营的核心指挥体系之一。

七、三个容易被忽视的成败因素

一是复合型人才。

 企业亟需通晓电力系统,同时熟悉电力市场、数据应用与客户经营的复合型人才。仅引进单一领域技术人才,很难支撑跨部门协同运转。

二是考核机制。

若新能源部门仅考核装机规模、交易部门仅考核售电量、数字化部门仅考核平台上线,各条线目标就会相互割裂。考核体系应当更多聚焦系统价值、资产效能、客户价值与风险管控。

三是长期定力。

新质生产力不是一场发布会、一次项目验收即可达成,而是持续的技术迭代、数据沉淀与制度磨合。企业真正需要的不是若干短期亮点项目,而是一套具备自我迭代能力的经营体系。

八、最后的分水岭:从占有资源到运营系统

同等新能源资产,预测能力、交易能力、调节资源配置水平不同,创造的价值便存在显著差异。同样的数据,治理机制与应用场景不同,产出成效也截然不同。未来电力企业之间的差距,将越来越体现在系统运营能力上。

企业需要实现三项转变:

1、从新增建设资产,转向精细化经营每一项存量资产;

2、从设备独立分散运行,转向电源、电网、负荷、储能协同运行;

3、从生产、营销、交易、数字化分条线独立管理,转向围绕客户与系统价值开展联合运营。

当企业不再以 “落地了多少技术” 作为自我评价标准,转而以系统是否更安全、资产是否更高效、市场价值是否清晰、客户是否更加满意来衡量成效时,新质生产力才算真正深度融入企业经营。

结论

资源可以买到,技术可以引进,数据可以采集,但把这些要素组合起来持续创造价值的能力,只能靠企业自己慢慢形成。电力企业提升新质生产力,最终不是贴一个新标签,而是回答一个老问题:在资源、技术和数据都越来越容易获得时,企业究竟靠什么赢?答案不是拥有更多,而是运营得更好。

数据说明

文中全国发电装机数据来自国家能源局2026年1—8月份全国电力统计数据,截至2026年8月底;新型储能数据来自国家能源局2026年7月新闻发布会,截至2026年6月底;储能等效利用小时数据来自国家发展改革委公开专家解读,反映2026年上半年国家电网、南方电网经营区运行情况;跨省跨区市场化交易数据来自国家能源局公开文件。不同数据的统计时间、资产范围和经营区域不同,不宜直接横向比较。


点赞 0
举报
收藏 0
评论 0
分享 4
更多相关评论
暂时没有评论,来说点什么吧
如何清理新能源项目开发的非技术要求
部分地区存在指标捆绑建厂、强制指定设备供应商、违规收取资源配置费等现象,此类约束与风机、组件的技术性能无关,但显著抬高项目投资成本。

0评论2026-10-2251

企业如何正确使用国际认可的绿电
绿电消费是物理层面的电力供应,碳减排对应的环境属性是权属凭证,二者本就是相互独立的两件事。

0评论2026-10-22133

各区域零碳园区落地难点及对策
据测算,当前全国园区单位能耗碳排放大致在2.1吨/吨标准煤左右,即建成指标约为当前平均水平的七分之一,而非十分之一。

0评论2026-10-22132

惨遭洪水淹没!安徽一光伏企业资产被拍卖
目前公司已被列为被执行人,被执行总金额562.98 万元。

0评论2026-10-22147

1.8GW!四川一光伏项目环评公示
由道孚蜀道清洁能源有限公司负责建设

0评论2026-10-22261
