跨变压器消纳:思格光储方案如何打通厂区电力孤岛

2026-09-18 10:2423390世纪新能源网

一边光伏电力富余,另一边车间却在花钱买电——这是拥有多台变压器的工厂普遍面临的痛点。受限于供电区域割裂,光伏、储能与负荷各自为政,“绿电用不完”与“网电不够用”同时发生。

7月19日,江苏南通龙桓海洋装备有限公司光储一体化项目正式并网投运,建设周期仅1个月。围绕厂区多变压器供电、负荷季节性波动等需求,项目引入思格零碳园解决方案,配置 1.7 MW 光伏、1 MW 思格工商业光储逆变器及首期 1 MWh 储能(后续扩容至 2 MWh),服务于厂区两台 500 kVA 配电变压器。

依托思格零碳园的软硬件协同与智能调度能力,原本分散的能源资源真正实现了全厂级协同。

跨变压器协同,让绿电跟着全厂负荷走

龙桓海洋厂区配置两台500 kVA变压器,分别服务不同生产区域。两台变压器低压侧独立运行,但接入同一上级配电网络,并分别配置光储系统。

这样的场景下,跨变压器协同并不是简单地把一侧富余电力“送到”另一侧。真正的难点在于,系统既要实时掌握不同变压器下的负荷、光伏出力和储能状态,又要在生产负荷和光伏出力不断变化的情况下,快速协调多套光储设备。

更重要的是,系统还要同时满足防逆流、变压器容量、需量限制、储能状态、设备功率边界和峰谷电价等多重约束,在安全运行和经济收益之间实时寻找最优解。

针对这一复杂场景,思格零碳园构建了一套从感知、通信、决策到执行的软硬件协同闭环。每台变压器侧的实时用能数据通过思格智能电表采集,并借助FE高速通信快速传输;思格光储逆变器内置EMS,无需依赖外置数采设备,即可对不同变压器下的光伏、储能和负荷进行统一管理。

在此基础上,思格智能调度策略可以进一步结合光伏发电和负荷预测,提前判断可能出现的发电富余或用电高峰,并预先调整储能SOC和运行策略;当实际工况发生变化时,系统再根据实时数据快速响应,动态优化各并网点功率。也就是说,系统既能提前预测、做好准备,又能实时感知、快速调整。

当一侧光伏富余、另一侧负荷升高时,系统通过多套光储设备协同,使富余绿电依托厂区共同的配电网络实现跨区域利用,减少从电网购电。

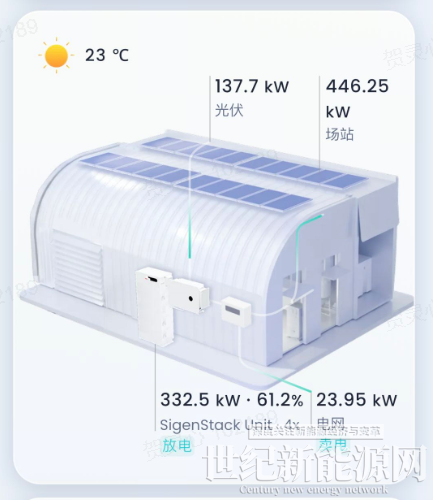

与此同时,原本分散在不同区域的设备和能源数据,也被统一呈现在 mySigen App 中。业主可以直观看到全厂实时用电、光伏发电、储能充放电及各区域运行状态,整个厂区的能源流向一目了然。

从后台的智能调度,到前端的清晰可视,思格实现的不只是多设备协同,更让复杂的厂区能源管理变得简单、透明。

峰谷套利、控需、虚拟增容,让储能真正省下电费

跨变压器协同解决了“绿电怎么用得更合理”,而对于企业而言,更直接的价值还在于——电费怎么降下来。

龙桓海洋的生产具有明显的季节性。每年5月至8月为生产淡季,整体负荷较低;1月至4月以及9月至12月进入旺季,用电需求明显增加。

面对不同生产阶段,思格零碳园可根据实时负荷、电价和储能状态动态调整运行策略,让同一套储能在不同时间发挥不同价值。

龙桓海洋获得的不是单一收益,而是三重收益叠加:

全年,峰谷套利。在低谷电价时段充电、高峰电价时段放电,通过峰谷价差降低购电成本。按当前电价及运行策略测算,预计每年可带来约23.9万元收益。

淡季,控需降费。 储能更多承担需量控制功能。当负荷接近设定上限时,系统及时调整储能出力,将最大需量从641 kW控制在500 kW以内,降低141 kW,淡季每月可节省约7200元基本电费。

旺季,虚拟增容。设备集中运行易导致变压器容量趋近上限。传统硬件扩容需要投入高额初装费,且需长期承担更高的基本电费。储能提供了一种更灵活的“虚拟增容”选择:在负荷峰值时及时放电补位,相当于为企业增加了可按需调用的虚拟容量。相较于原有500 kVA传统增容方案,直接节省了约15万元的一次性扩容投入,并避免了每年约12.8万元的新增基本电费支出。

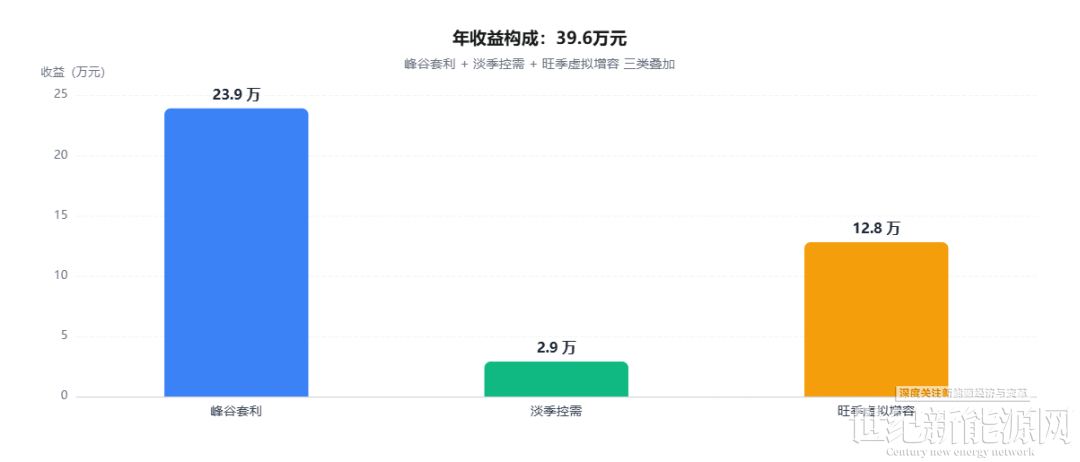

三类收益叠加,按当前方案测算,项目预计每年可节省电费约39.6万元,同时还可减少约15万元的一次性扩容投入。

从跨变压器协同消纳,到根据生产节奏动态优化能源策略,思格零碳园所做的并不是简单增加一套光伏或储能设备,而是通过软硬件协同与全局算法,让光伏、储能、负荷与厂区配电系统真正协同起来。

从优化一套设备,到调度整个厂区;让绿电流向更需要它的地方,也让每一度电发挥更大的经济价值。

点赞 0
举报
收藏 0
评论 0
分享 52
更多相关评论
暂时没有评论,来说点什么吧
台区储能市场化拐点已到?11月11日济南,闭门拆解山东样本
11月11日,量道储能携手世纪储能邀您济南见。

0评论2026-11-09211

中铝集团与宁德时代达成战略合作
双方将围绕有色金属新材料研发、再生金属循环利用、绿电直连与储能、高海拔源网荷储、全球化产业链配套等展开合作。

0评论2026-11-09206

1GWh!湖南西来客314Ah磷酸铁锂储能电芯采购计划招标
本次采购 1GWh 配套 314Ah 磷酸铁锂储能电芯,包含电芯供货、包装、运输、交付、质保、配套技术服务等全部内容。

0评论2026-11-09186

宁德时代/智光储能中标龙源1.2GWh储能系统框采!
该项目预计招标容量为600MW/1200MWh,三个标段电池舱均采用采用314Ah及以上磷酸铁锂电芯,液冷冷却技术,单舱额定容量不得低于5MWh。

0评论2026-11-09202

嘉源大井300MW/600MWh储能电站正式转商用
嘉源大井储能电站总规模300MW/600MWh,配置70台升压一体机、120套电池舱,项目已完成建设并实现全站并网。

0评论2026-11-09196

两家企业正式签订电网侧独立储能电站三期项目EPC总承包合同!
此前,该项目已于2026年10月10日成功中标,2026年10月14日正式收到中标通知书。

0评论2026-11-09178

宁夏又1GW/4GWh储能纳入清单
近日,宁夏银川市发展和改革委员会公示调整银川市2026年度电网侧电化学储能项目建设清单。3个项目、1GW/4GWh新纳入清单。其中,宁夏中洋400MW/1600MWh电网侧独立新型储能项目,位于灵武市马家滩镇,建设规模400MW/1.6GWh,拟接入银川市绿电园区29.42万千瓦光伏复合项目330kV升压站(中环330kV升压站)送至西岭750kV变电站,

0评论2026-11-09142

总投资94377万元!滁州爱旭一期5GW高效晶硅电池技改项目
一、项目名称滁州爱旭一期5GW高效晶硅电池技改项目二、建设地点滁州市全椒经济开发区十谭现代产业园朝阳大道与胡松路交叉西北处现有厂区内三、建设单位滁州爱旭太阳能科技有限公司四、环境影响评价机构南大环境规划设计研究院(江苏)有限公司五、项目概况项目总投资94377万元,其中环保投资为1500万元,利用原有厂房,在原

0评论2026-11-09128

投资总额26100 万元!宁德时代新型动力电池生产项目
项目名称:宁德时代新型动力电池生产项目建设单位:宁德时代新能源科技股份有限公司建设地点:东侨经济技术开发区东侨工业集中区十九号路东侧、疏港路北侧 E1、E4 厂房建设性质:改造和技术改造总投资:投资总额 26100 万元,环保投资925 万元,占总投资3.54%。工程规模:项目位于湖东基地 E 区,利用已有厂房(E1、E4),

0评论2026-11-09125
