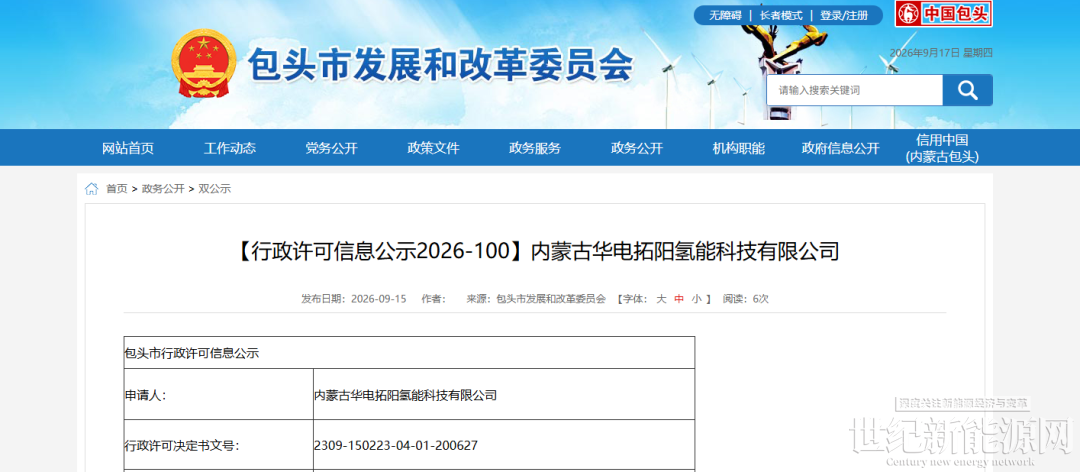

9月15日,包头市发改委发布关于国际氢能冶金化工产业示范区新能源制氢联产无碳燃料配套风光发电一体化示范项目的批复公示。

申请人:内蒙古华电拓阳氢能科技有限公司
许可内容:同意变更建设内容和投资额。
变更后的建设内容如下:电源工程:新能源发电总装机容量500MW,安装50台单机容量为10MW风力发电机组,配套建设1座75MW/150MWh电化学储能电站、1座220kV升压站及进站道路、集电线路等设备设施。
制氢工程:建设76台1000Nm³/h碱性电解槽制氢系统,装置年产氢气2.8万吨;配置15台2000m³氢气球罐,储氢能力33万Nm³;配套建设1座220kV用户站等设施设备。
电网工程:新建制储氢厂区用户站至风电场升压站220千伏线路46.5千米,单回路架设;随新建线路架设2根24芯OPGW光缆。
变更后的投资额为387111万元,其中资本金占比30%,其余资金为银行贷款。

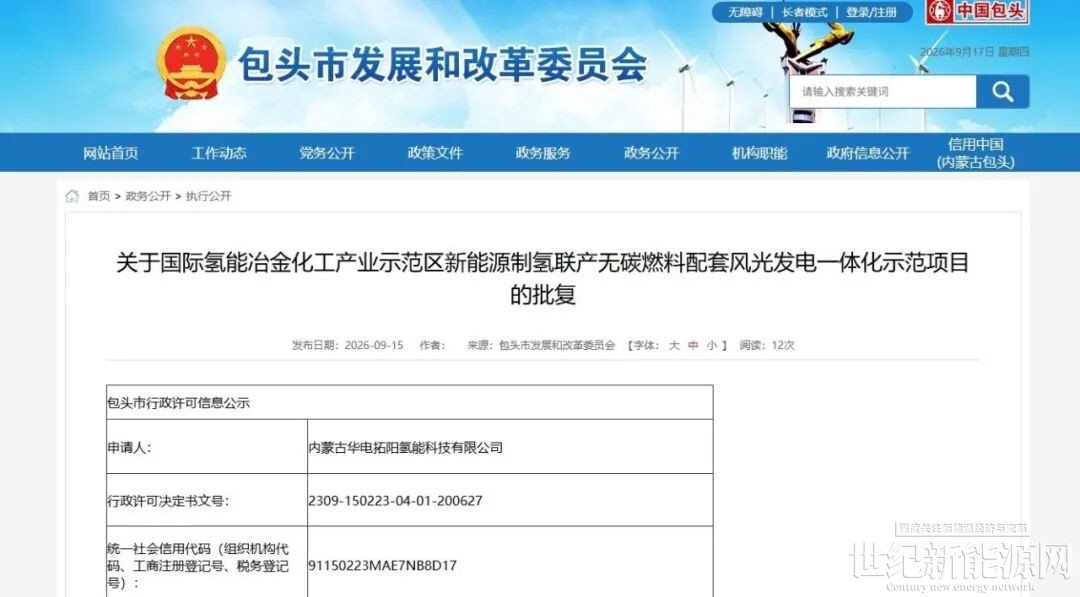

同日,包头市发改委发布该项目最新行政许可信息公示:

氢能观察梳理发现,该项目自2023年便已启动开工,2023年4月15日举行奠基仪式。

据“英雄达茂”公众号介绍:该项目是由水木明拓氢能源科技有限公司投资建设,项目总投资400亿元,建设年产30万吨新能源制氢、120万吨绿氨、110万吨氢直接还原铁及配套建设500万千瓦风力发电绿色冶金化工产业示范区。
据介绍,该一期项目,计划投资120亿元,建设15万标方每小时再生水电解制氢和1800吨/天动态绿色合成氨系统,配套150万千瓦风电场及示范区整体公辅工程。彼时,该项目预计2024年建成投产。

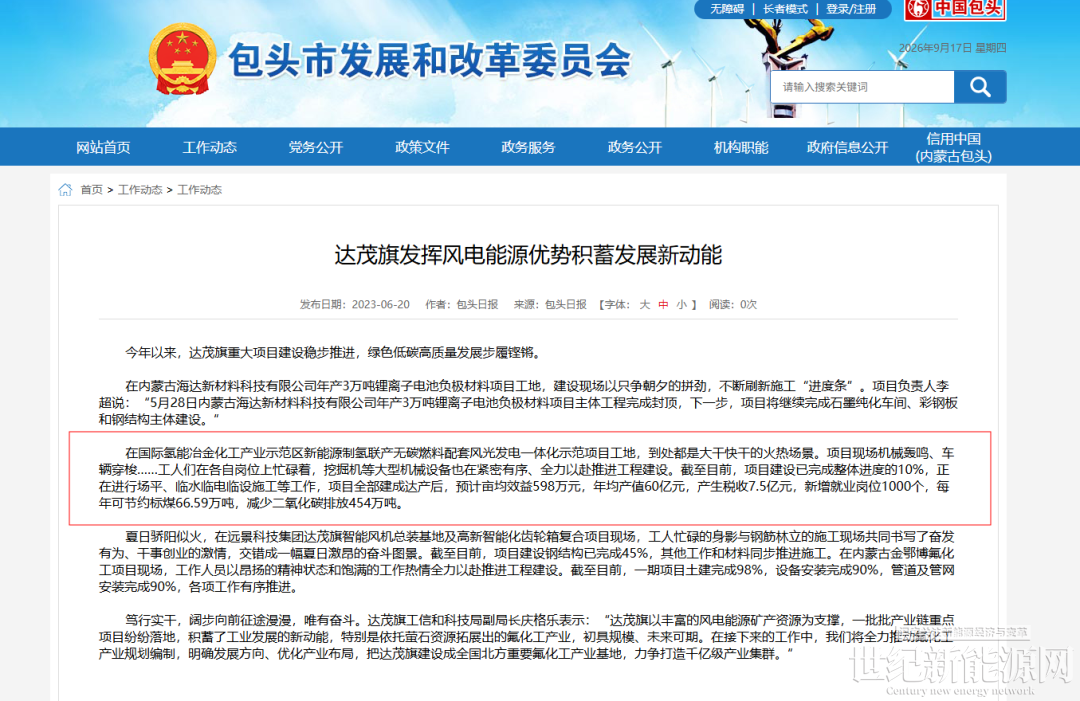

2023年6月,包头日报发布该项目进度,已完成整体进度的10%。

此后,该项目不断推进备案、环评、水保、220kV接网工程核准,2023年10月,包头发改委批复该项目的行政许可信息公示,申请人为水木明拓(达茂)能源管理有限公司。
2024年3月,该项目透露最新动向,项目投资方水木明拓氢能源科技有限公司与施耐德电气签署合作协议,双方将基于该项目,合力打造从绿电到绿氢再到绿氨的全流程优化业务——电氢氨动态联合仿真项目。

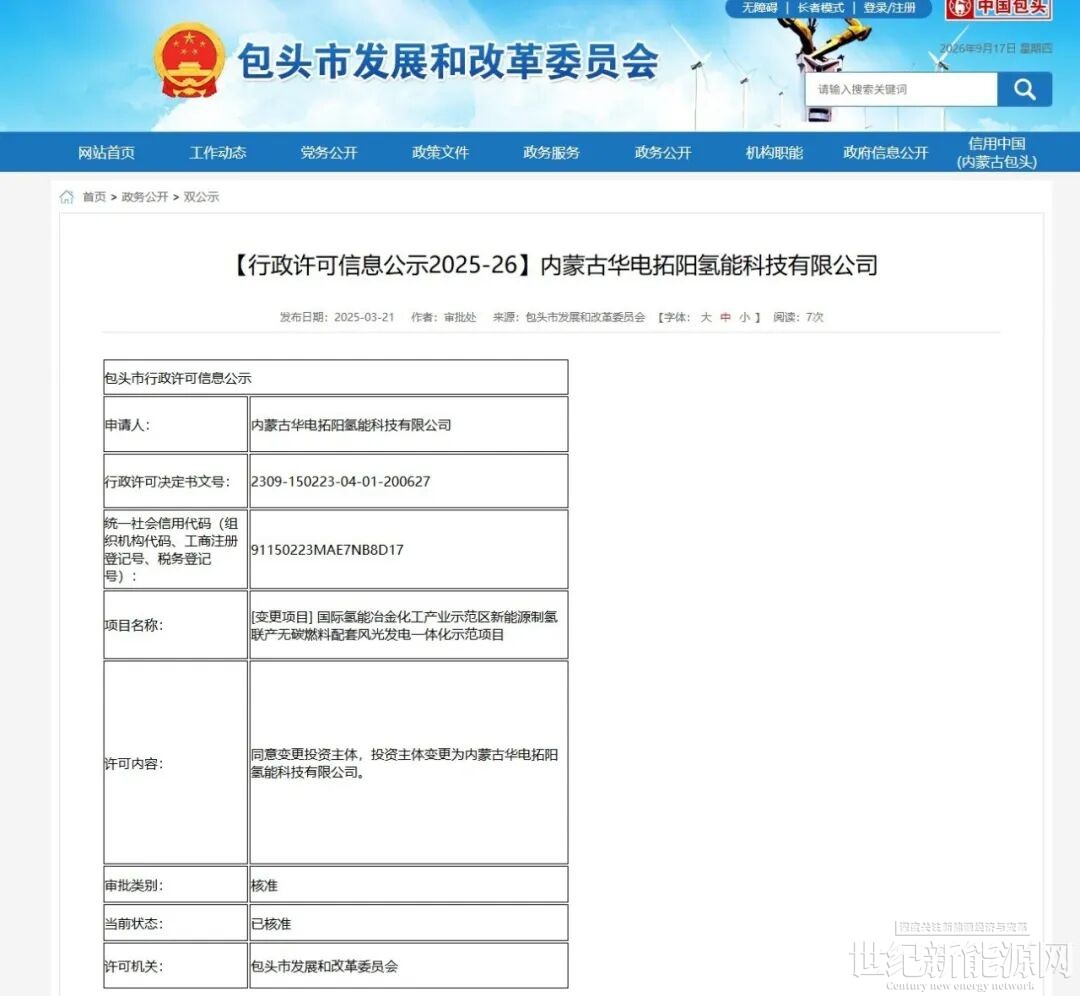

彼时,该项目开工已接近一年时间,但后续却再未更新,预期投产时间也直接搁浅。直到2025年3月,该项目投资主体发生变更,由水木明拓变为内蒙古华电拓阳氢能科技有限公司。

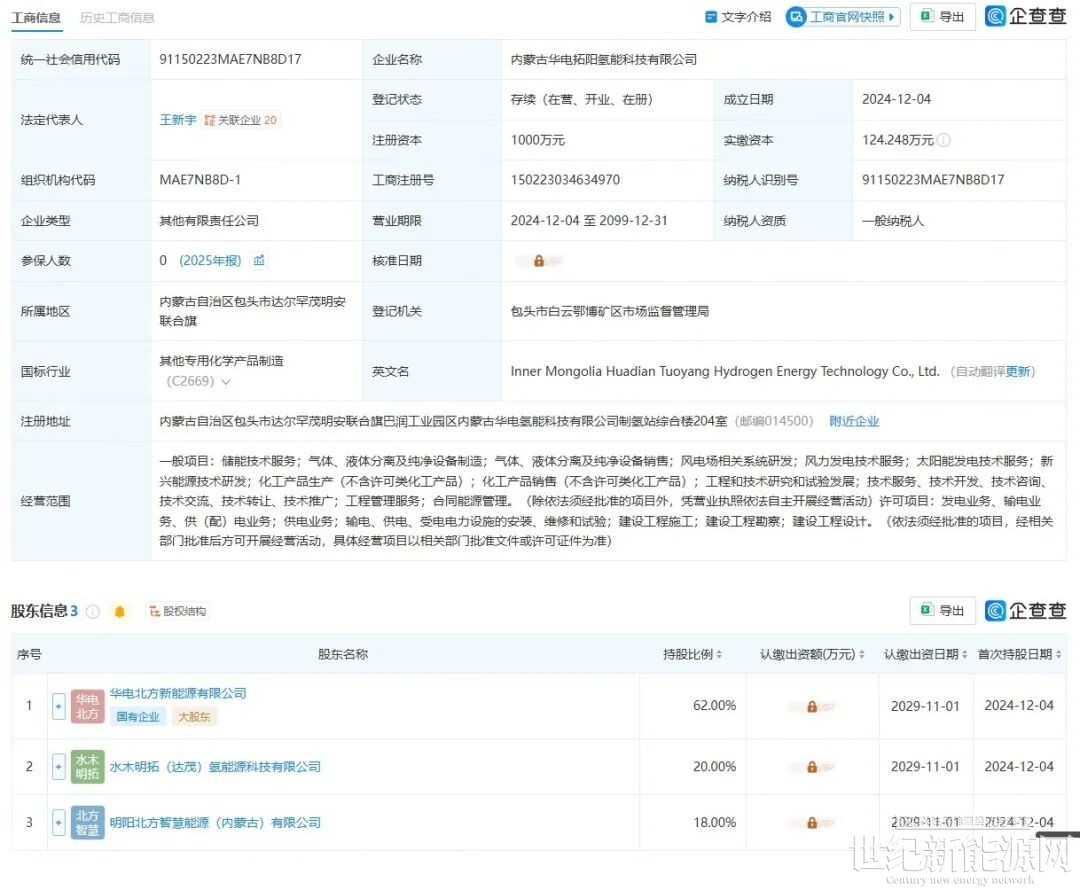

企查查显示,内蒙古华电拓阳氢能科技有限公司成立于2024年12月4日,注册资本1000万,水木明拓(达茂)氢能源科技有限公司持股20%,华电北方新能源有限公司持股62%。

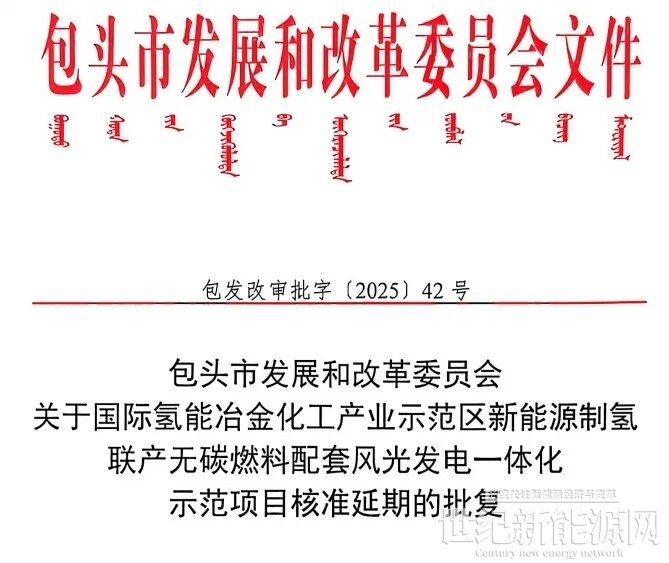

2025年10月,包头市发改委发布该项目延期批复,文件称,由于项目未能按期开工建设,现申请延长文件有效期。将项目审批文件有效期延期至2026年10月11日。要求项目单位要加快办理相关手续,使项目尽早开工建设。

之所以在这个时间申请延期,是因为两年前该项目申请了变更,包头市发改委也做出指示:项目予以核准决定或者同意变更决定之日起2年未开工建设,需要延期开工建设的,请水木明拓(达茂)能源管理有限公司在2年期限届满的30个工作日前,向我委申请延期开工建设。开工建设只能延期一次,期限最长不得超过1年。国家对项目延期开工建设另有规定的,依照其规定。

内蒙古自治区的确对于风光制氢一体化项目有明文规定:风光制氢一体化项目批复后,应当在1年内达到实质性开工(完成计划投资45%以上)。确实无法开工建设的,严格履行相关程序后,由盟市能源主管部门决定终止(撤销)项目。自治区能源局收回相应的新能源规模。
历经三年半的时间,该项目一延再延,始终没有重新开工或重新启动的消息,对比变更前后的建设内容,风机数量由75台单机容量为6700kw风力发电机组变为50台单机容量为10MW风力发电机组,项目投资额由35.89亿变为38.71亿。
然而,自去年10月项目拿到核准延期文件至今即将满一年,该项目仍未对外披露达到自治区风光制氢项目要求的实质性开工进度。风光制氢项目变更推迟的情况已经屡见不鲜,甚至多个项目已被撤销,但开工后仍旧“拖进度”的相对少见,如今这个项目经历重重考验,势必将有更大的压力等在后面。
