2.21元/瓦!云南48.8MWp光伏项目EPC总包中标候选人公示

刘英丽 2026-08-19 08:52 · 头闻号光伏项目

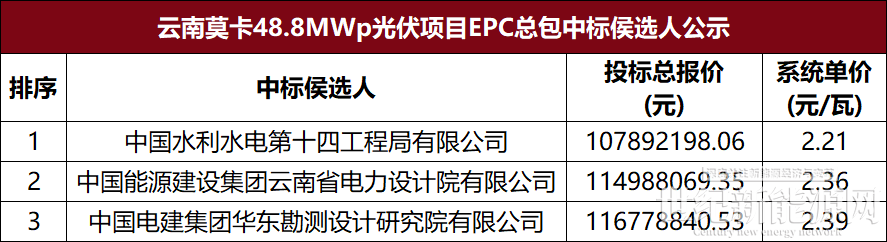

8月17日,云南保山市莫卡48.7816MWp光伏发电项目EPC总承包工程中标候选人公示:

中国水利水电第十四工程局有限公司以2.21元/瓦位列第一候选人,招标人为云绿能(保山)新能源开发有限公司。

项目概况与招标范围

建设地点:保山市隆阳区潞江镇马料铺村周边山坡上。

工程规模:莫卡光伏发电项目场址位于保山市隆阳区潞江镇马料铺村周边山坡上,项目采用 625Wp 单晶硅组件,额定容量 40MW,安装容量48.7816MWp。配套新建一座 110kV 升压站,主变容量选择 40MVA,以 1 回 110kV 线路接入110kV 潞江变,新建线路长度约 2.6km,导线截面按 1×150mm 2考虑,系统接入方案最终以电网公司审定意见为准。

本次招标规模为:12148.08 万元。

招标范围及要求:莫卡光伏发电项目 EPC 总承包工程,包含光伏场区、集电线路和升压站的勘察、设计及其他服务、光伏场区及升压站设备采购及安装、建筑安装工程、35kV 集电线路、生态植被恢复、项目协调、调试及并网、试验、验收、试运行、消缺等工作。其中组件、箱变、逆变器由招标人进行采购,并分别由招标人、供应商、EPC总承包单位签订三方供货合同,合同金额包含在 EPC 总承包合同中,其余设备、材料全部由总承包单位进行采购。

主要工作内容包含但不限于:

勘察设计及其他服务:负责光伏场区、集电线路及升压站的勘察、设计及其他服务,包括但不限于勘察、初步设计、施工图设计及设计优化、施工过程的设计服务等全过程服务。

设备和材料:完成本项目 EPC 总承包工程所需的所有设备及材料的采购、运输、储管、安装、调试、试验、验收、试运行、消缺等,其中组件、箱变、逆变器由招标人进行采购,并分别由招标人、供应商、EPC 总承包单位签订三方供货合同,合同金额包含在 EPC 总承包合同中,其余设备、材料全部由总承包单位进行采购。不包括储能工程、送出线路工程的设备和材料。

建筑安装:完成本项目 EPC 总承包工程范围内的设备安装及工程施工、项目管理、交接试验、复核性试验、系统调试、涉网试验(按照云南电网公司和保山电力公司要求完成全部涉网试验工作)、试运行、消缺、培训、验收(含各项专题、阶段验收、竣工等验收)、移交生产、达标投产验收,性能质量保证,工程质量保修期限的服务等内容。同时也包括开展质保范围所需所有专用工具采购供应以及相关的技术资料整理提供服务。同相关主管部门沟通协调并办理 10kV 临时用电(永临结合)、升压站生活用水、工程建设用地规划许可证(升压站用地详细规划)、施工许可证、施工用电、消防设施验收、防雷接地、水保和环评验收等各类手续。配合招标人办理工程质量监督手续并组织各阶段质监现场检查。

其他:项目征、租地协调并承担相关协调费用、地方关系协调并承担相关配合协助工作等,在原有用地方案变化(或不足)的情况下,投入足够资源重新寻找和排查用地并根据要求进行用地优化布置,不含业主单位按照地方政府或行政主管部门要求业主单独缴纳的行政性费用。 注:送出线路工程不在本次 EPC 总承包工程范围内。升压站位置以项目实施过程中最终确定为准。

计划工期:6 个月(具体开工时间以监理下发的开工令时间为准)。

质量标准及要求

勘察成果文件必须符合现行工程建设国家标准、行业标准的规定。

设计质量标准:符合国家能源局电力可靠性管理和工程质量监督中心发布的《电力建设工程现行管理文件及技术标准名录(2023 版)》相关内容、国家、地方及行业现行的设计标准、规范和规程的要求,确保设计成果资料完整、真实准确、清晰有据、符合项目实际,且确保设计成果资料通过相关行政主管部门的审批,并取得同意或通过的批复文件,并对所提供的成果质量终身负责。

施工质量标准:符合国家、地方及电力行业、电网公司现行相关的强制性标准、质量验收(或检验评定)标准及规范的要求,工程经最终质量验收评定,所有建筑安装工程合格率达到 100%,保证电力设施的正常运行及设施设备的安全,并确保一次性 验收合格。还应符合国能发安全规〔2023〕41 号《光伏发电工程质量监督检查大纲》2023版相关要求。

采购质量标准:提供的设备和材料是全新的、符合国家及行业现行质量标准、有关手续完备、具有生产厂家质量合格证明,实现高水平达标投产,主要技术经济指标达到设计值,满足接入电网要求,创国内同地区、同期、同类型工程先进水平,同时满足招标文件各项技术要求。
