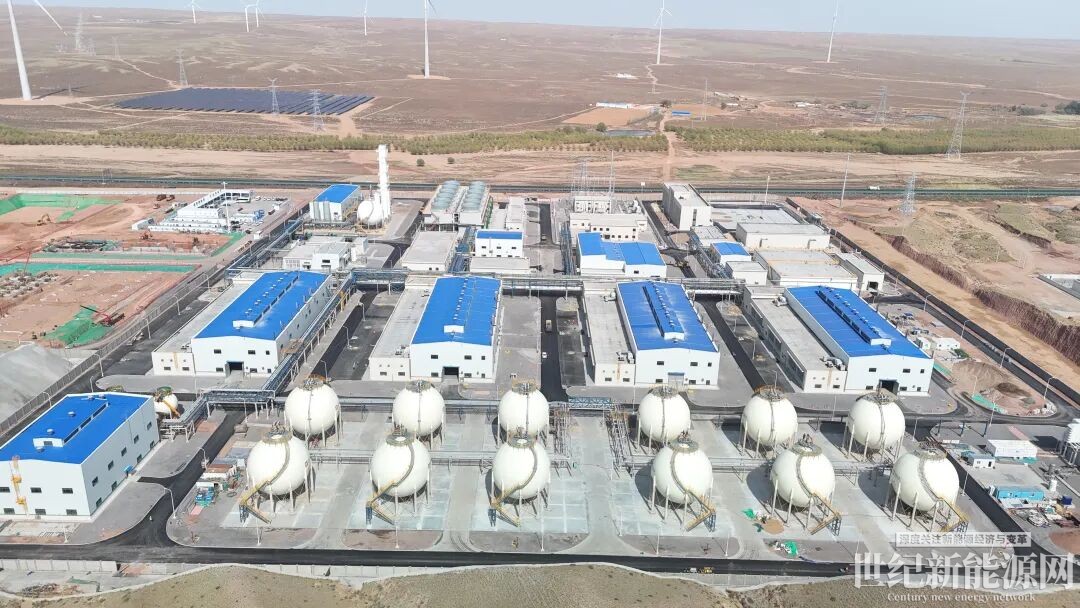

2026年7月30日,深能鄂托克旗505兆瓦风光制氢一体化合成绿氨项目48台电解槽全部完成调试,顺利产出高纯度绿氢。这标志着项目从新能源发电,正式向“绿电—绿氢—绿氨”化工耦合转型迈出实质性一步。

01
项目概况

项目定位:国家能源局能源领域首批氢能试点项目、内蒙古自治区第二批风光制氢合成绿氨示范项目。
项目意义:创新构建“风光发电—绿电制氢—绿氢合成氨”一体化产业链,实现新能源的就地转化与高效利用,助力区域低碳转型。
项目地点:50万千瓦风电项目位于鄂托克旗阿尔巴斯苏木;电解水制氢站和绿氢制绿氨项目位于鄂托克经济开发区东项目区;5兆瓦离网光伏制氢及综合站位于棋盘井镇。
项目投资:总投资约35.7亿元。
02
建设规模与内容

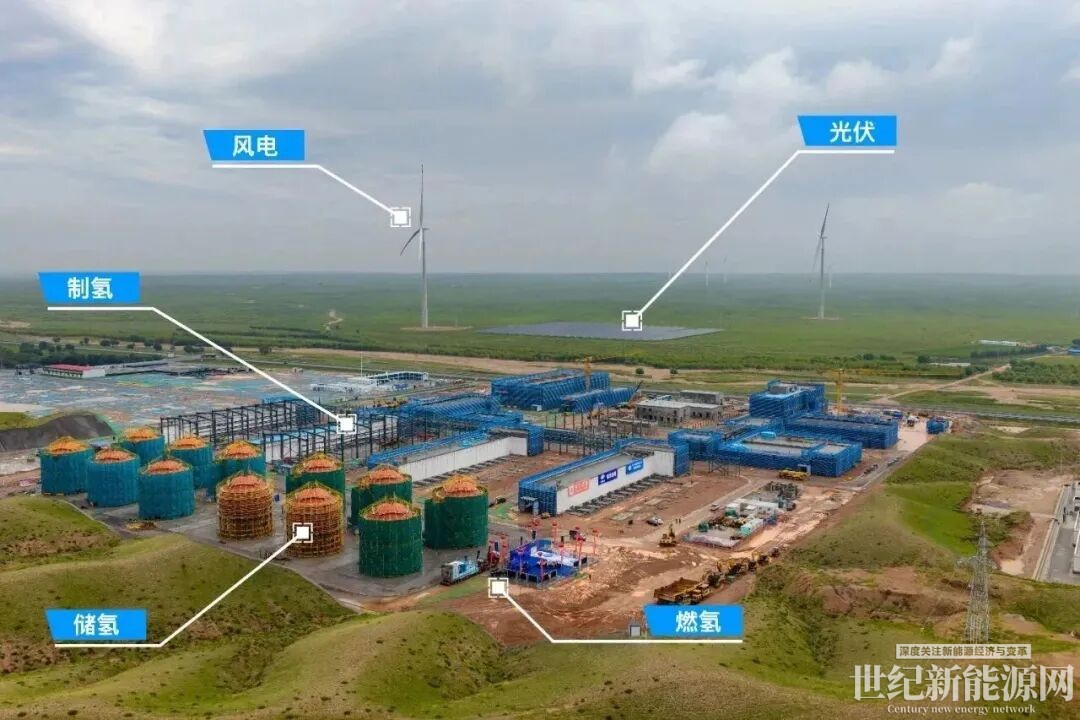

新能源配套:总装机505MW,包括500MW风电(安装69台7.15MW和1台6.65MW风电机组)和5MW离网光伏制氢。
制氢系统:制氢规模为48000Nm³/h,配置48台1000Nm³/h电解槽,设计年产绿氢约2万吨。
合成氨系统:配套年产15万吨绿氨合成装置(实际产能约11.66万吨,受绿氢原料限制)。

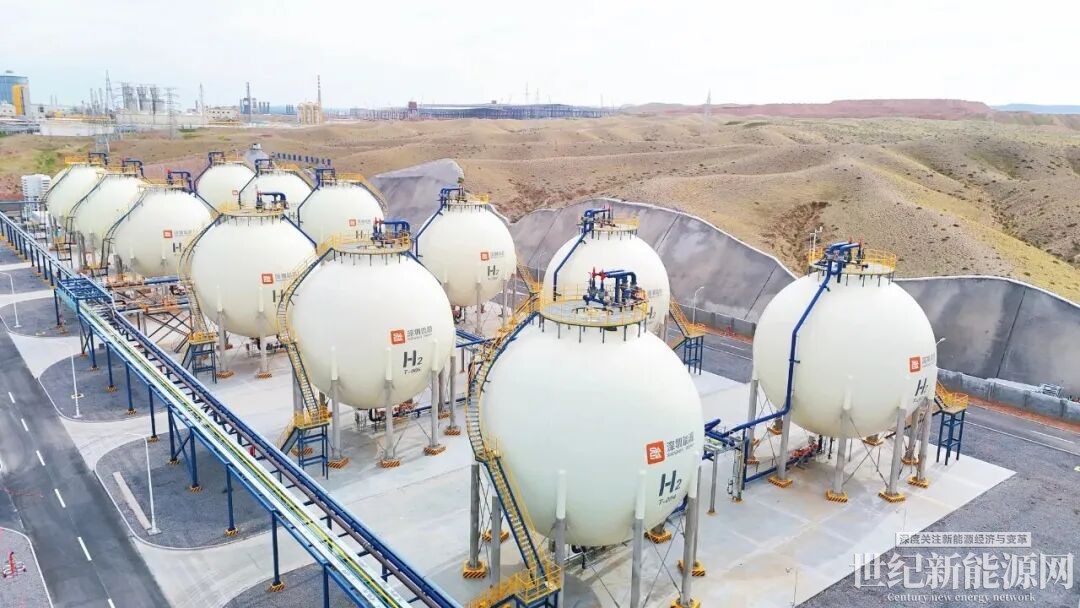

储氢系统:配置12台1875m³储氢球罐。
配套工程:配套1套30MW级纯氢燃气轮机用于氢储能,以及220kV升压站、综合能源站等。
03
EPC总承包与制氢储氢设备情况
该项目由中国化学东华工程科技有限公司EPC总包,绿氨合成采用南京国昌工艺,电解槽采用派瑞12套、三一12套、中车12套、阳光10套、绿氢科技2套,储氢罐供应商为荆门宏图,明阳氢燃联合深圳能源协同共创的全球首个30MW级纯氢燃气轮机氢储能示范工程。
EPC总承包情况

中标单位:东华工程科技股份有限公司(东华科技)
中标金额:14.52亿元
合同范围:涵盖制氢工程及合成氨工程的EPC总承包,包括:勘察、初步设计、施工图设计、设备材料采购、建筑安装施工、试运行、竣工验收及质保期服务等(注:合成氨工艺包及塔内件不在本次EPC招标范围内)。
合同签署:因项目制氢工程与合成氨工程分属不同投资主体,中标单位与深能北方(鄂托克旗)能源有限公司、深能(鄂托克旗)能源科技有限公司分别签署EPC总承包合同。
制氢设备及其辅助系统
(如有信息错误,请留言告知)
三一氢能:12套1000Nm³/h电解槽+3套4000Nm³/h分离装置;2025年8月21日开始发运并陆续交货。

中车株洲所:12台1000Nm³/h电解槽及3套配套分离系统;2025年10月交付。
华赛能源绿氢公司:电解槽(没有公开信息透露具体数量,网传信息为2台1000Nm³/h电解槽)
派瑞氢能:电解槽(没有公开信息透露具体数量,网传信息为12台1000Nm³/h)+氢气纯化系统(根据项目设备测算,应为12 套 4000Nm³/h)
阳光氢能:10台1000Nm³/h电解槽及全套制氢站IGBT整流电源(根据测算,应为24套);
储氢球罐设备
中标单位:中集安瑞科旗下荆门宏图特种飞行器制造有限公司
设备提供:14台氢气球罐、1台氮气球罐及4台液氨球罐
整体金额:近5000万人民币
纯氢燃气轮机
参与主体:明阳集团旗下明阳氢燃联合深圳能源协同共创
额定发电能力:30MW

04
项目进展
2023年6月:项目开工建设。
2024年8月16日:项目220kV输电线路工程环境影响报告表获内蒙古自治区生态环境厅批复。
2024年11月14日:深能北方能源控股有限公司与东华工程科技股份有限公司签署项目绿氢制绿氨EPC总承包合同。项目总投资38亿元。
2025年8月:项目首台风机吊装完成,进入快速建设阶段。
2025年8月:全国首个30MW级纯氢燃气轮机氢储能示范工程作为项目关键子工程开工建设。
2025年9月:项目进入安装高峰期。
2025年10月:项目成功入选国家能源领域第一批氢能试点项目。
2025年10月23日:项目30MW级纯氢燃气轮机氢储能示范项目获备案。
2025年12月27日:项目实现首批200MW风电机组顺利并网。同月,一期项目圆满完成倒送电工作,正式迈入并网调试关键阶段。
2026年2月2日:鄂托克旗人民政府与深能北方能源控股有限公司签署二期项目投资合作框架协议,总投资约80亿元,规划建设合成绿氨、绿醇、可持续航空燃料(SAF)等应用项目。
2026年3月:项目全面复工,制氢装置、合成氨装置、储氢球罐等关键作业面同步推进。
2026年5月21日:项目重要子工程——5MW离网光伏发电制氢项目完成全流程调试,成功产出第一方绿氢。
2026年7月30日:项目48台电解槽全部完成调试,顺利产出高纯度绿氢,标志着项目正式从新能源发电向“绿电—绿氢—绿氨”化工耦合转型迈出实质性一步。从第一台电解槽启动到全部投运,历时两个月完成全部调试工作。
