挤破173GWh储能泡沫!山西即将告别“圈而不建”时代

世纪储能 2026-07-30 09:21 · 头闻号储能要闻

2026年的山西储能市场,如果说有一个关键词,那就是洗牌。

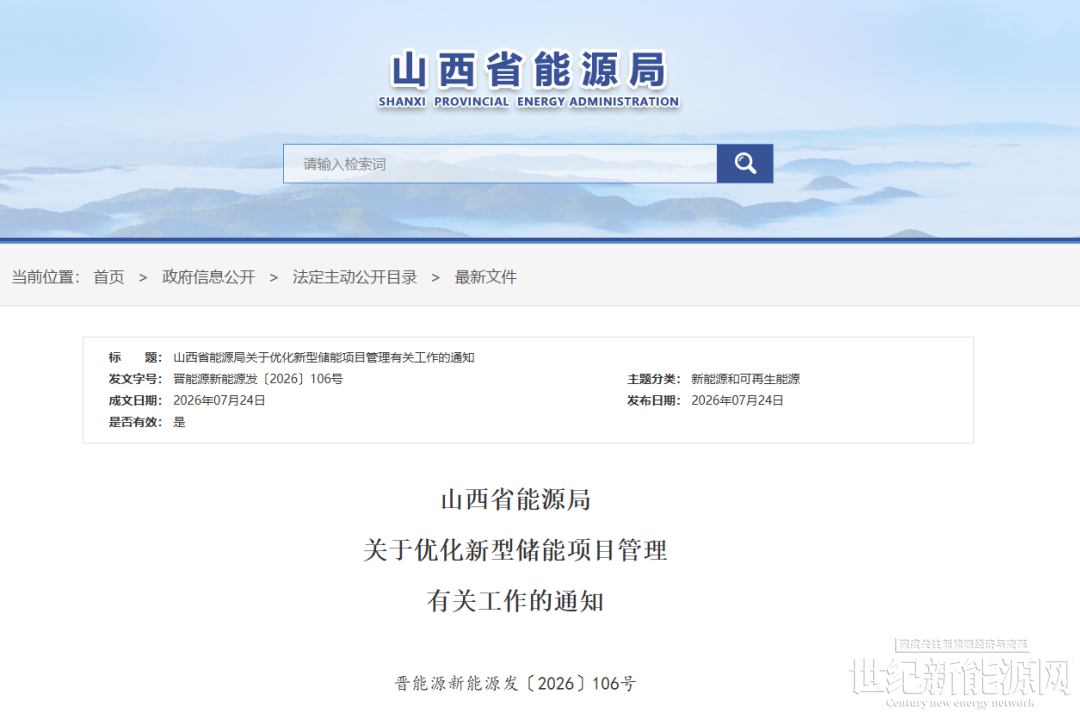

这一年,山西省能源局、发改委、工信厅等密集出手,从1月到7月,几乎每个月都有重磅政策落地。而7月24日发布的《关于优化新型储能项目管理有关工作的通知》,更为这一年的政策组合拳画上了一个圆满的“句号”——山西“圈而不建”的时代,即将终结。

储能“挤泡沫”:

山西式“清退”项目,动了真格

先看一组让人倒吸一口凉气的数字:截至2026年第五轮项目库调整,山西省新型储能项目库在库项目429个,总规模高达173.49GWh。这个储备体量稳居全国省级前列。但另一组数字更扎心,据科超云测算显示,全省储能项目实际落地率不足15%,真实并网率甚至低于10%。

173GWh是什么概念?相当于把整个山西省的储能“纸面规划”堆在一起,够装满几百个大型电站。可真正投入运行的,连零头都不到。

而这核心症结就出在“圈而不建”上。投机者争抢路条、囤积指标,却拖延工期、伺机倒卖。电网变电站接入间隔极为稀缺,一旦被占,其他项目便无法申报。大量空壳企业虚设备案,既不投资也不开工,致使真正优质的项目陷入“无资源可用、无网可接”的窘境。

山西的应对方式堪称“休克疗法”,即用大规模“清退”倒逼项目“真开工”。

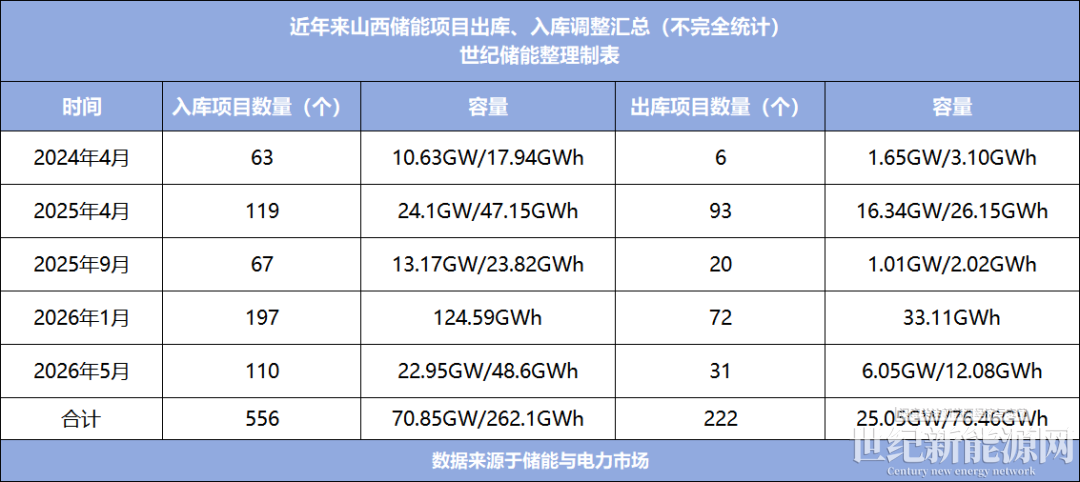

截止目前,山西省已经进行了 5 次入库项目调整,累计入库项目556个,总容量超70GW/262GWh;累计出库项目222个,释放容量超25GW/76GWh,清理力度在全国名列前茅。与此同时,入库项目建设期及全容量并网后5年内不得擅自转让,从源头堵死“炒路条”的投机通道。

一进一退之间,信号再明确不过:不开工,就出局。

而7月24日正式发布的《关于优化新型储能项目管理有关工作的通知》,则把规矩彻底落成了白纸黑字的硬制度:

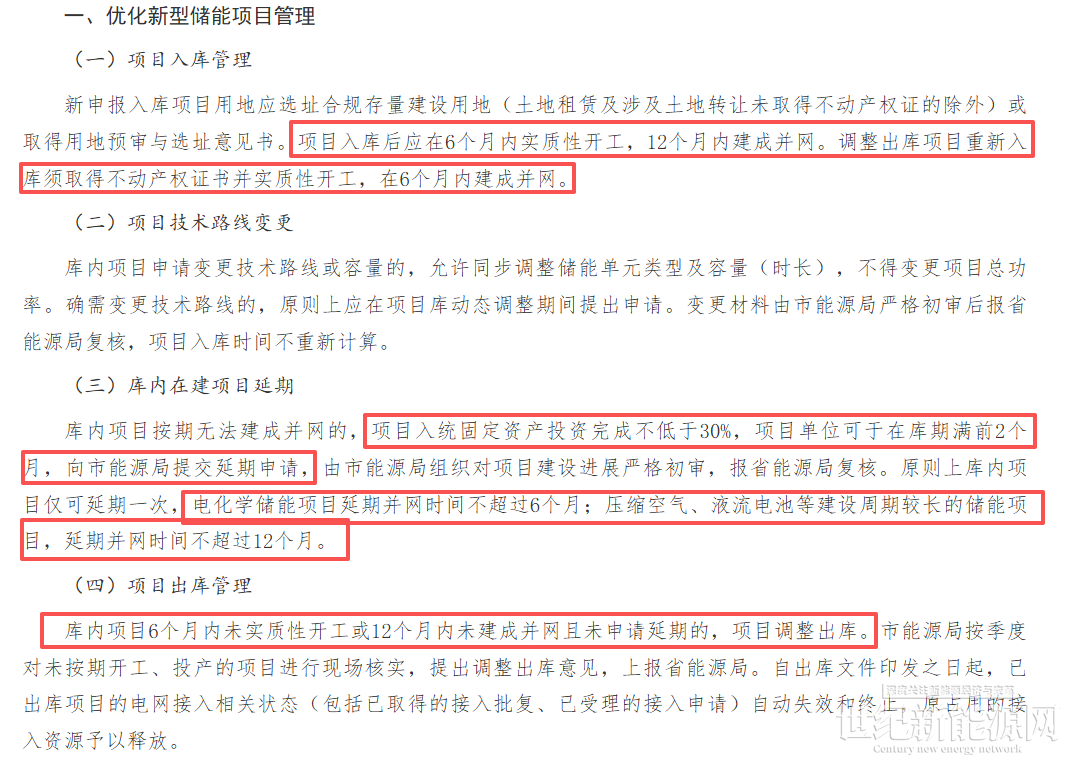

一是开工与并网时限刚性锁定。入库项目6个月内必须实质性开工,12个月内必须建成并网,彻底杜绝挂牌、围挡、空壳造势等虚假开工。

二是延期门槛高且仅有一次机会。项目须在库期满前2个月提出申请,且入统固定资产投资完成不低于30%。其中,电化学储能项目延期最多6个月,压缩空气、液流电池等长周期项目最多12个月,逾期未申请或未达标者直接出库。

这套组合拳打下来,山西储能项目库从一个“纸面繁荣的数字游戏”,变成了“不进则退的生死场”。

先看承载再配储

山西储能告别“盲目时代”

如果说项目库清理是在末端倒逼开工,那么更早出台的2026年1月《山西省新型储能发展指南(2026年)》则是在前端引导布局,它要解决的首要问题是“建在哪、建多少”的问题。

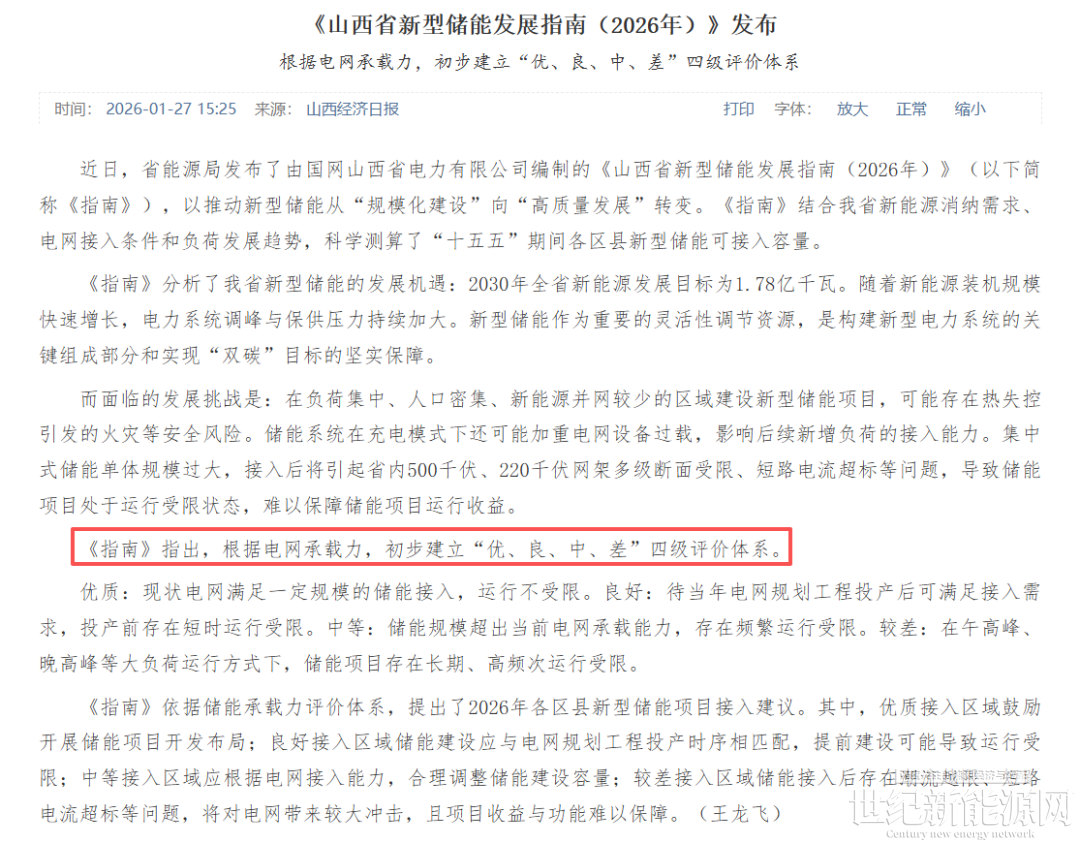

这份由国网山西省电力公司编制的指南,核心创新在于建立了“优、良、中、差”四级承载力评价体系:

优质区域电网承载条件成熟,支持储能项目落地开发;良好区域储能建设节奏需要配合电网规划工程投产进度,过早投产极易面临运行受限;中等区域需结合电网接纳上限控制储能规模,防止项目扎堆;较差区域接入储能容易引发潮流越限、短路电流超标等安全隐患,项目盈利空间与实际调节价值难以保障。

为什么要搞这套分级?因为山西过去几年已经吃了亏,其集中式储能单体规模过大,接入后引起省内500千伏、220千伏网架多级断面受限、短路电流超标,导致储能项目“建好了却用不了”,长期处于运行受限状态。储能电站成了摆设,投资打了水漂。

这份指南的潜台词很直白:别再盲目扎堆建大电站了,先把电网承载力搞清楚。

紧随其后,6月8日四部门联合印发的《新型储能高质量发展实施方案》 ,则给出了更具体的量化目标:

到2027年,全省新型储能装机规模达到800万千瓦以上,带动直接投资超100亿元;到2030年,新型储能装机规模与全省风电、光伏规模相匹配。

在配储标准上,鼓励新增并网新能源项目按不低于装机容量15%、时长4小时以上配置储能设施,探索性发展可全天候发电的光储一体化示范项目,其中储能按光伏装机容量100%、时长3小时以上配置。

从承载力分级精准“导航”,到配储标准量化“定标”,山西的思路日渐清晰:储能不是建得越多越好,而是建得越对越好。把每一度电储在它该在的地方,让储能真正服务于电网安全与新能源消纳,而非沦为资本故事里的“道具”。

不只大储

分布式、零碳园区等多点开花

2026年的山西储能政策,并不只盯着大型独立储能项目。

6月17日,省能源局发布《关于优化分布式可再生能源发电项目管理的通知》,对分布式可再生能源发电项目实施“红、黄、绿”三色分区管理:

红色区域原则上只允许“全部自发自用”类项目落地,并要求根据源荷匹配情况合理配置分布式独立储能;黄色区域优先支持“全部自发自用”,同时鼓励“自发自用、余电上网”类项目加装储能;绿色区域则在保证电网安全的前提下,各类项目均可有序开发、及时并网。

值得注意的是,山西此举与安徽、河北、山东三省形成了“四省联动” ,皆对于暂无可开放容量的“红区”,通过配置储能可以“解锁”新增分布式光伏的开发空间。这相当于给分布式光伏开了一扇 “储能换并网”的窗。

5月,山西电力交易中心公布的虚拟电厂、负荷聚合商名单中,6家企业正式“持证入市”。从顶层设计到市场规则,山西已为虚拟电厂铺就了一条从试点探路到规模入市的政策快车道。分散的用户侧储能资源,正通过虚拟电厂这个“无形的手”被整合起来,参与电力现货和辅助服务市场,让“散兵游勇”变成“正规军”。

与此同时,储能的应用场景也在向园区层面延伸。6月,山西发改委发布的《山西省省级零碳园区建设方案》,提出到2030年建设10个左右省级零碳园区。方案明确将新型储能应用列为十大重点任务之一,鼓励配置电化学、压缩空气等新型储能,探索风光+氢储能一体化应用。从分布式光伏到零碳园区,储能在山西的应用场景正从“点”走向“面”。

从并网到收益

山西储能交出的半程答卷

政策搭好了台,市场唱得怎么样?

先看装机规模。据CESA数据统计,截至2026年4月,山西已并网运行独立储能电站25座,总容量达3.16GW。这个数字的含金量,放在时间轴里才看得真切——2023年10月,山西第一座独立储能电站才并网,到2023年底全省仅2座;2024年底也才10座。两年半时间,从0到25座、从0到3.16GW,这个速度放在全国也是第一梯队。

再看备案势头。据碳索储能数据统计,2026上半年山西省项目备案容量达到155.5GWh,位居全国第二。备案项目以独立储能为主,占比超90%,新能源配储占比不足10%。单体规模在400MWh以上的大型长时储能项目,成为备案增量的核心支撑。

收益水平方面,目前山西独立储能项目的收益构成主要是“现货价差+辅助服务收益”。据CESA数据显示,2026年一季度,山西现货市场月均价差为324.76元/MWh;2小时储能系统月均收益243.57万元,4小时系统月均收益426.54万元。综合测算,当前山西独立储能项目的IRR(内部收益率)约7%-9%,属于“中等偏上”的稳健区间。

但硬币总有另一面。行业人士透露,目前山西储能项目的容量租赁收入少到可以忽略不计,容量补偿的省级标准也尚未出台。收益结构过于单一,是悬在山西储能头上的“达摩克利斯之剑”,一旦辅助服务市场规则调整或现货价差收窄,大量项目的收益模型将面临重估。

说到底,2026年上半年那155.5GWh的备案容量是信心,更是压力。政策端用“承载力分区”和“项目库清理”把盲目扩张的阀门拧紧了,市场端却还没给出一条足够宽阔的收益大道。如何让储能的“真金白银”不仅流向备案表,更流进结算单,是山西储能下半场必须回答的问题。

写在结尾

回看2026年山西储能市场的政策脉络,一条主线清晰可见:从“量”的扩张转向“质”的提升。

1月的《发展指南》解决了项目“建在哪”的问题;6月的《实施方案》明确了项目“建多少”的标尺;7月的《项目管理通知》划定了项目“怎么管”的底线。再加上分布式管理的“红黄绿”分区、零碳园区的储能应用、虚拟电厂的市场扩容……2026年的山西,用半年时间搭建起了一套从规划、建设到运营、收益的完整政策闭环。

173GWh的纸面泡沫正在被挤破,真正有实力的项目正在浮出水面。但挑战同样严峻:落地率不足15%的现实差距、过度依赖辅助服务的单一收益结构、容量补偿政策的迟迟未落地……这些都意味着,洗牌之后,才是真正的比赛。

正如一位行业观察者所说:“光有剧本还不够,得真能撑得起场子。市场还需要更加细化的配套细则落地,用清晰的价格信号和公平的规则,让每一个'储能演员'都能凭真本事挣到真金白银。”

2026年的山西储能,正在从 “圈地游戏” 走向 “真刀真枪” 。这场大戏,才刚刚拉开帷幕。
