红线划定,严惩不贷!这些储能电站将判定为重大隐患

2026-04-10 09:1412470世纪储能

4月9日,国家发改委下发《电力重大事故隐患判定标准及治理监督管理规定》,本规定自2026年7月1日起施行。文件明确提出:电网或电力设备设施出现的下列任一项情形判定为一项重大隐患:

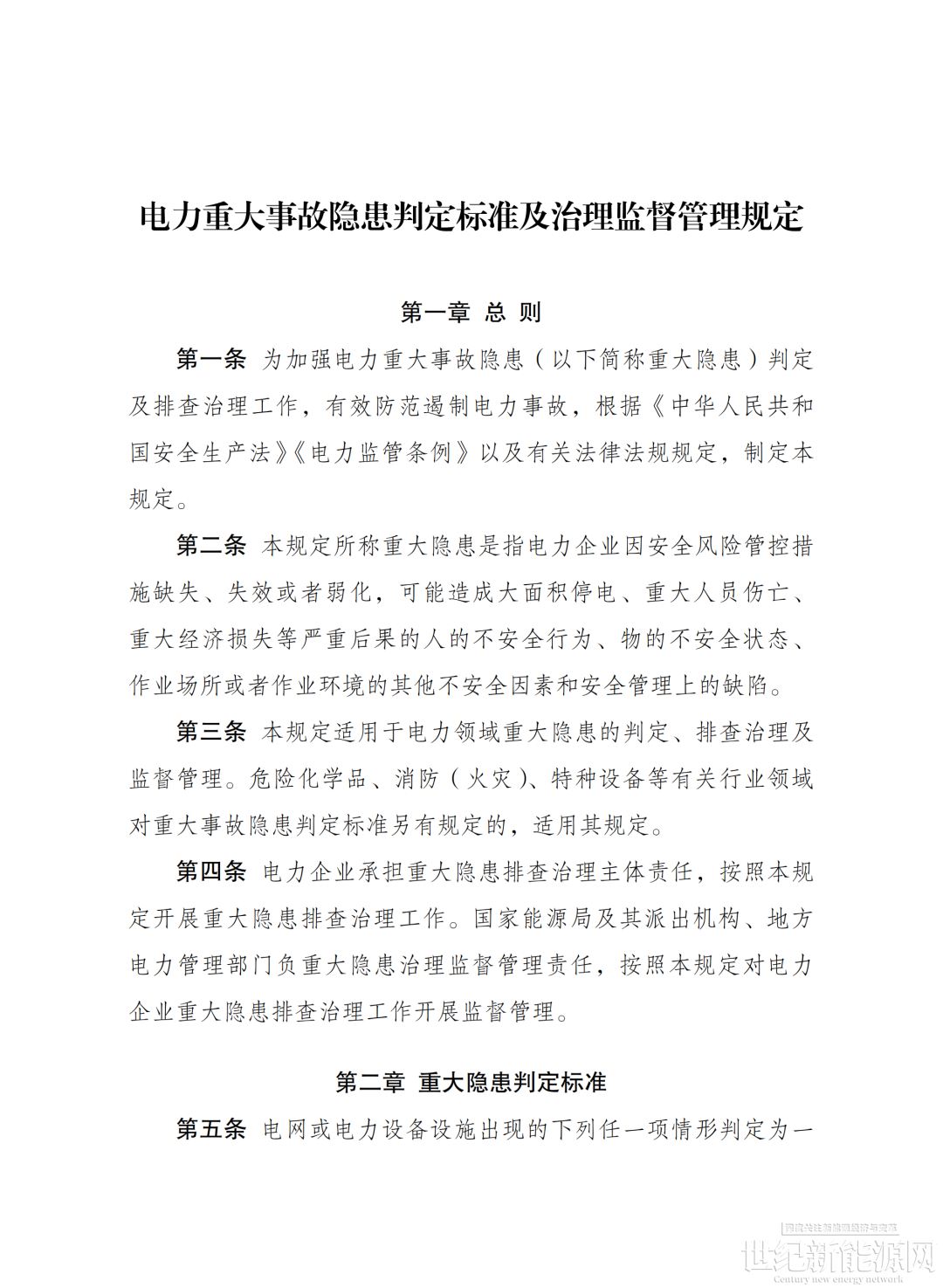

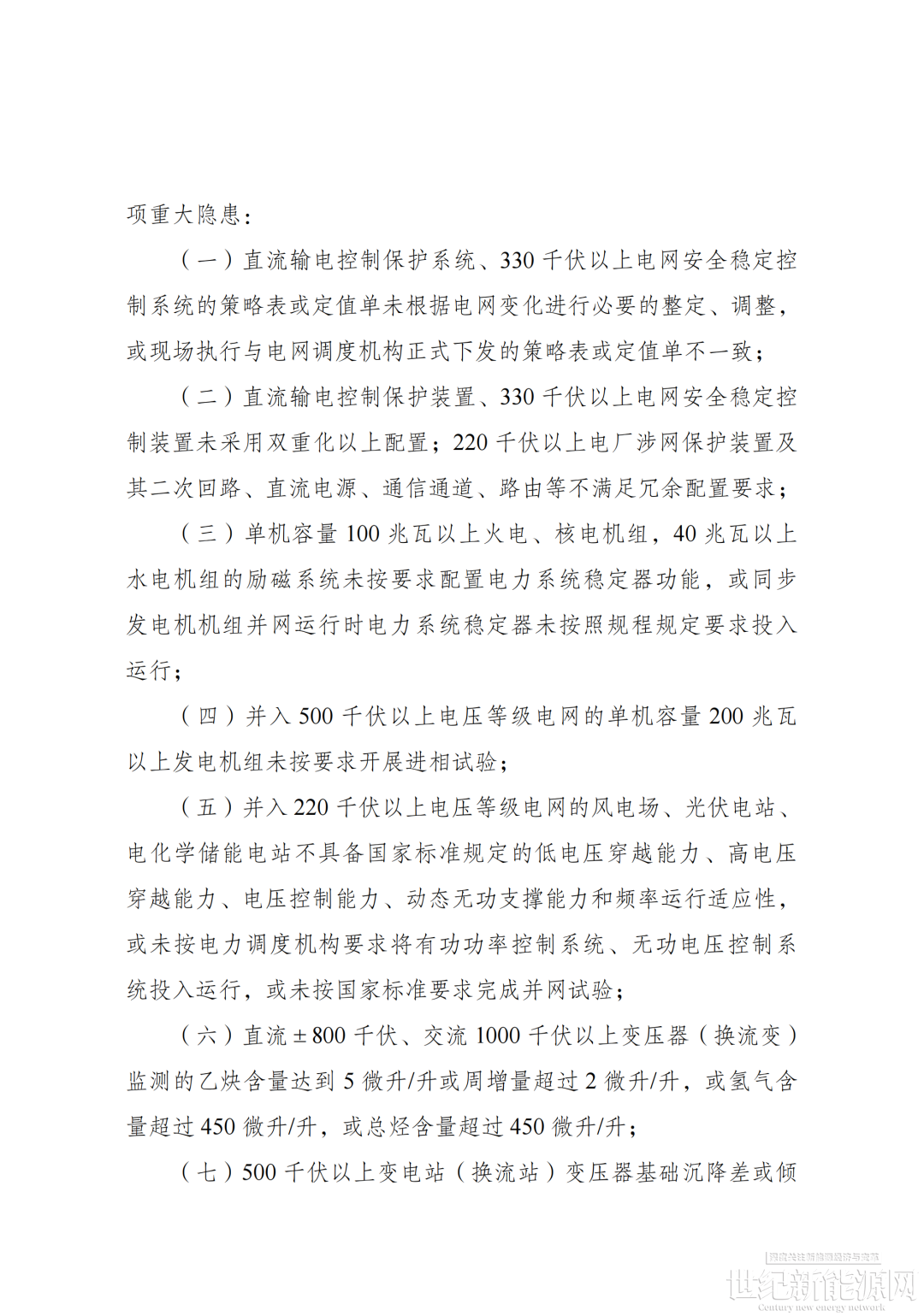

并入220千伏以上电压等级电网的风电场、光伏电站、电化学储能电站不具备国家标准规定的低电压穿越能力、高电压穿越能力、电压控制能力、动态无功支撑能力和频率运行适应性,或未按电力调度机构要求将有功功率控制系统、无功电压控制系统投入运行,或未按国家标准要求完成并网试验。

新规标志着储能定位的根本性转变,凡在并网性能存在缺陷、试验流程缺失或控制系统未按规投运者,一律纳入安全监管,不留任何模糊地带。

在“双碳”目标驱动下,电化学储能装机规模持续攀升,为缩短工期、压低成本,一些电站在并网测试与控制系统上仅做最低限度合规,并未真正具备支撑大电网安全运行的能力。新规实质是将监管重心从“能否接入”转向“能否支撑”,从“项目有无”转向“项目优劣”。这将倒逼投资方、设备商、集成商及运维单位,从规划之初便将电网安全需求融入项目建设运维的全流程。

文件同时制定了明确的处罚措施,把安全责任落实到具体岗位:

电力企业主要负责人未组织建立并落实重大隐患排查治理工作机制,或者未及时消除重大隐患的,责令限期改正,处二万元以上五万元以下的罚款;逾期未改正的,处五万元以上十万元以下的罚款。

电力企业未采取措施消除重大隐患的,责令立即消除或者限期消除,处五万元以下的罚款;电力企业拒不执行的,责令停建停产停业整顿,对其直接负责的主管人员和其他直接责任人员处五万元以上十万元以下的罚款;构成犯罪的,依照刑法有关规定追究刑事责任。

电力企业未将重大隐患排查治理情况如实记录或者未向从业人员通报的,责令限期改正,处十万元以下的罚款;逾期未改正的,责令停建停产停业整顿,并处十万元以上二十万元以下的罚款,对其直接负责的主管人员和其他直接责任人员处二万元以上五万元以下的罚款。

电力企业未建立重大隐患排查治理制度,或者重大隐患排查治理情况未报告的,责令限期改正,处十万元以下的罚款;逾期未改正的,责令停建停产停业整顿,并处十万元以上二十万元以下的罚款,对其直接负责的主管人员和其他直接责任人员处二万元以上五万元以下的罚款;构成犯罪的,依照刑法有关规定追究刑事责任。

过去,一些企业抱着侥幸心理,认为并网性能上的缺陷只要不被查到就能蒙混过关。新规通过“双罚制”加以整治,既处罚单位,也追究个人责任,情节严重者甚至可能承担刑事责任,彻底打破了这种心态。如今,任何一份缺失的试验数据、任何一套未投入运行的控制系统,都有可能成为决定项目成败的关键因素。这不仅带来经济损失,更构成了法律风险。

总体来看,这项规定如同一场“及时雨”,为狂奔中的储能行业设定了不可逾越的安全红线。储能系统在新型电力网络中的重要性日益凸显,新规明确将多项不合格直接划入重大隐患范畴,实质是在宣告:没有扎实的技术能力,就没有进入市场的资格。

短期看,行业将承受不小的调整压力,大量在运项目需重新核验,新建项目也无法再走低配路线。但长远而言,这是储能告别粗放扩张、走向高质量发展的必经关口。唯有每一座电站都经得起检验,新型电力系统才能行稳致远。

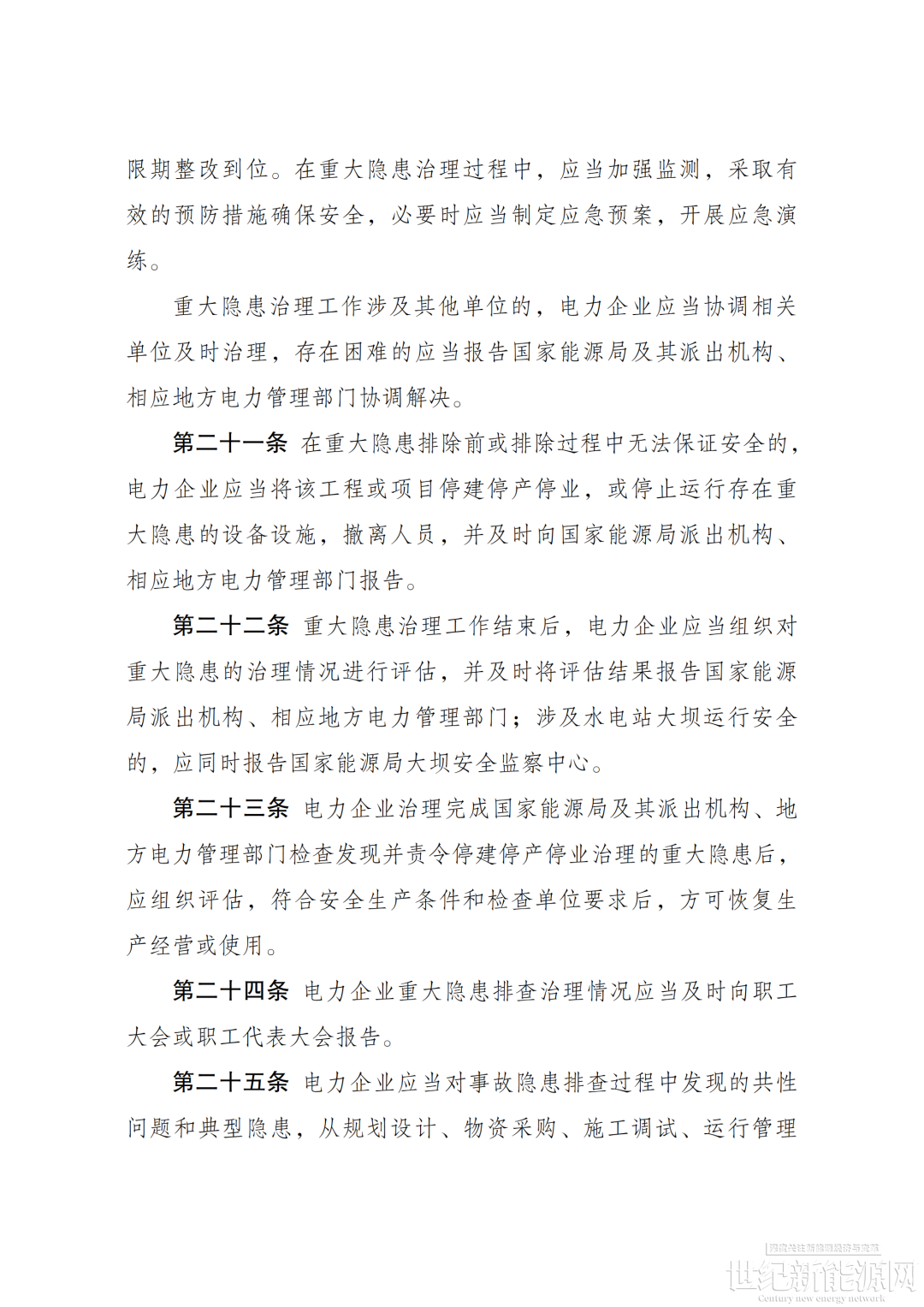

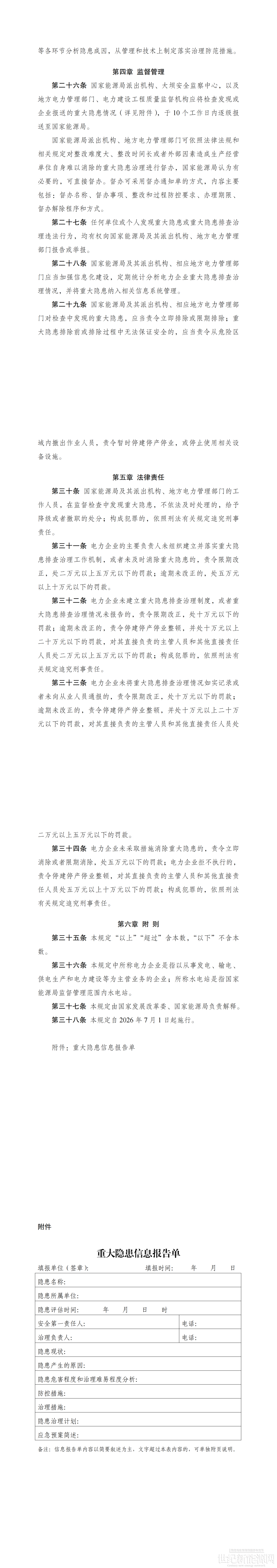

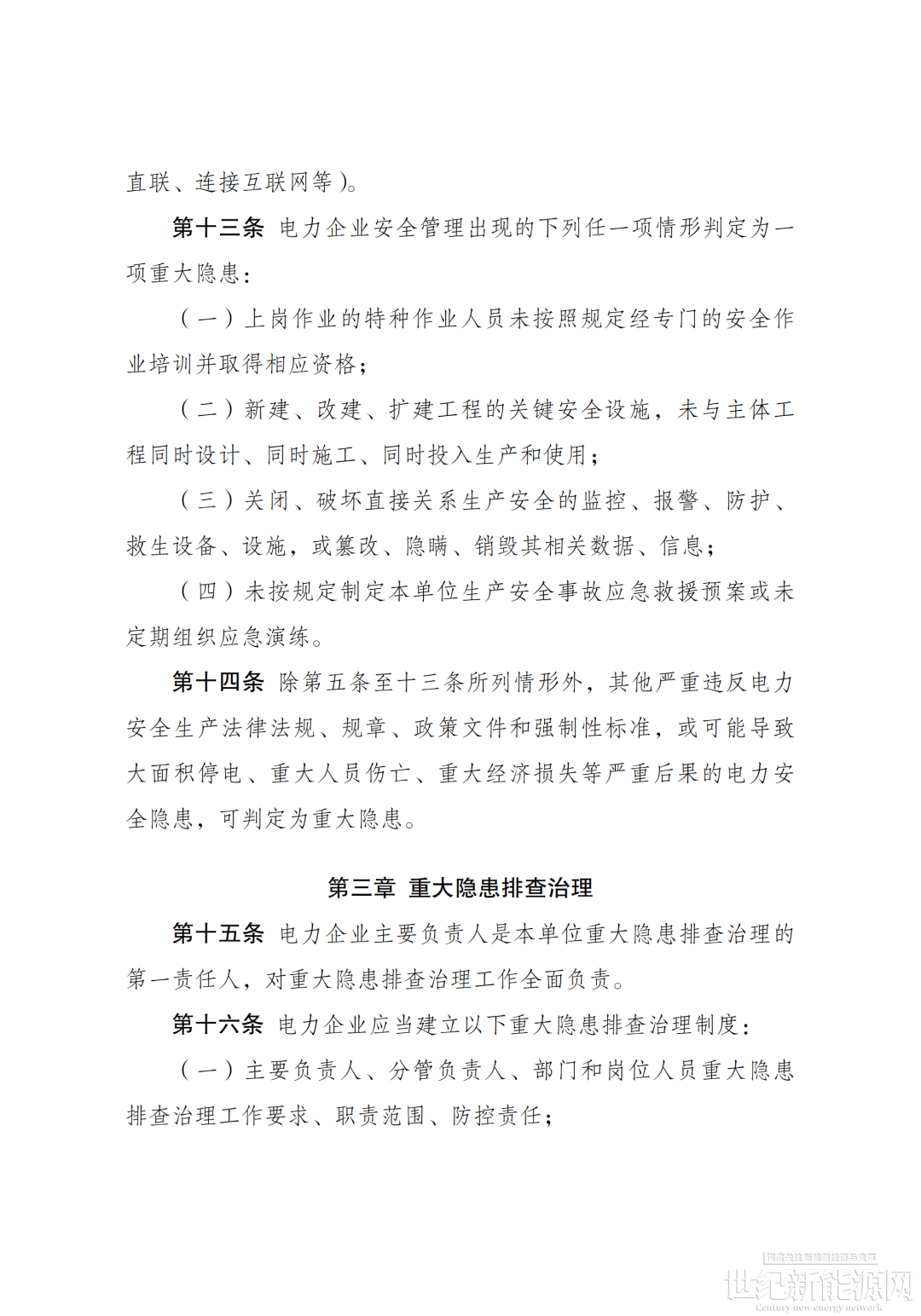

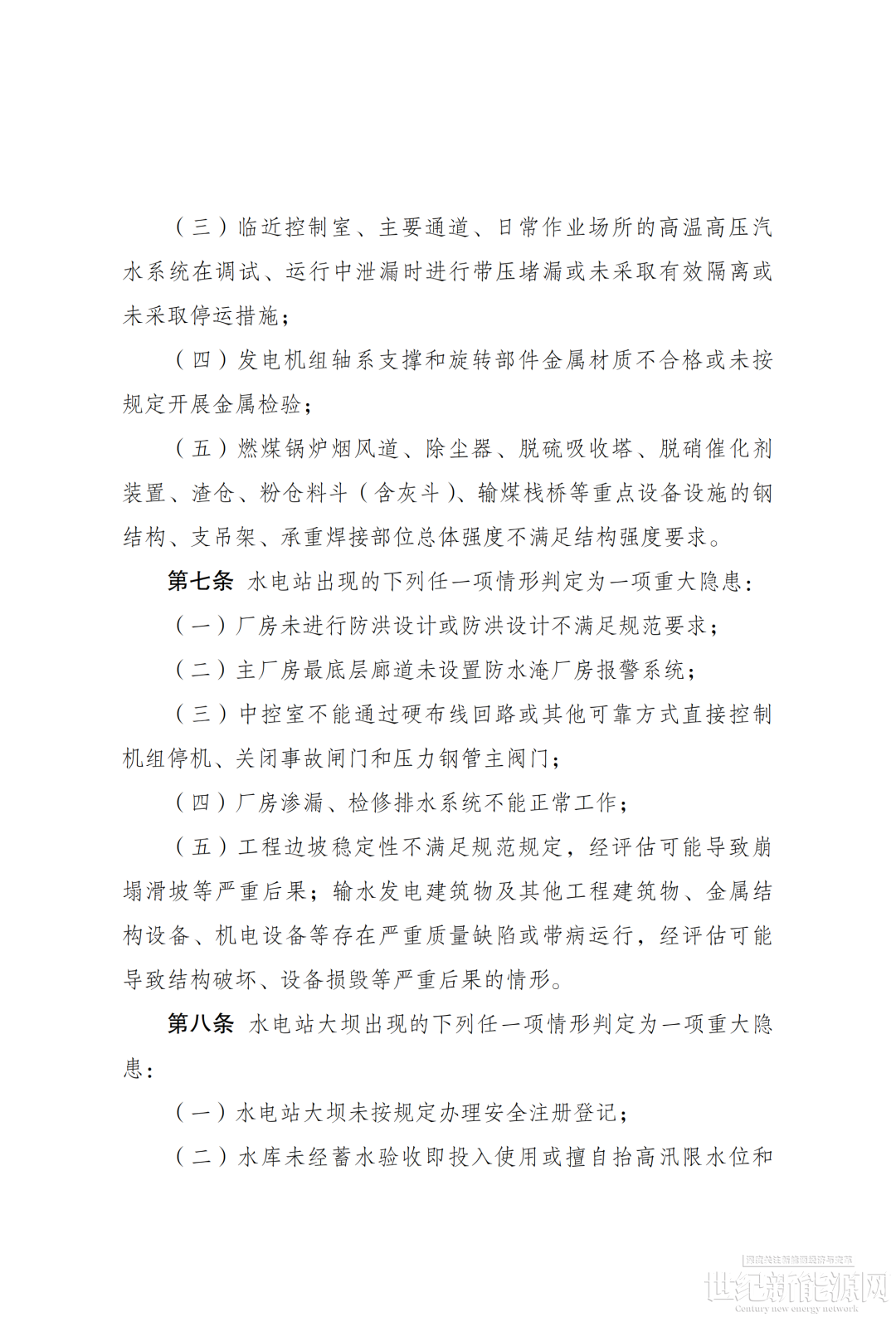

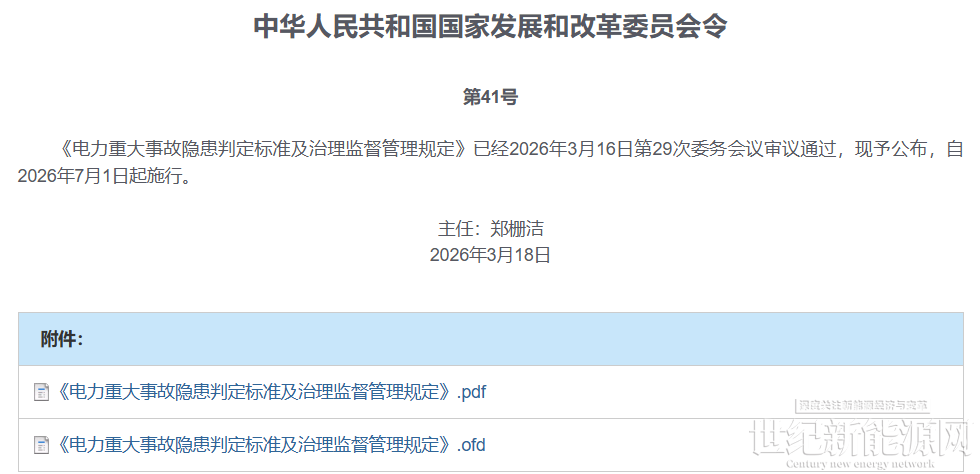

原文如下:

点赞 0
举报
收藏 0
评论 0
分享 89
更多相关评论
暂时没有评论,来说点什么吧
投标超22亿!长岭县100MW200MWh储能项目增项整改施工标段分包采购开标
本工程规划建设 200MW/400MWh储能系统,本期建设 100MW/200Mwh。

0评论2026-11-17248

江苏火电机组多元联合调频技术改造EPC工程中标候选人公示
江苏公司宿迁电厂基于供热和电储能的火电机组多元联合调频技术改造EPC工程中标候选人公示。

0评论2026-11-17209

通泰(宣化)200MW独立储能项目中标结果公示
中国能源建设集团联合体中标

0评论2026-11-17229

绛县100MW/140.4MWh磷酸铁锂电池储能系统
中标人为上海快卜新能源科技有限公司,中标价格6670万元。

0评论2026-11-17213

世界首个300兆瓦人工硐室型压缩空气储能电站并网发电
世界首个300兆瓦人工硐室型压缩空气储能电站——“源储一号”在甘肃成功并网,标志着人工硐室型压缩空气储能技术实现从试验验证到大型工程应用的跨越,为我国压缩空气储能技术路线多元化发展提供了新的工程实践。压缩空气储能是一种将电能转化为空气压力势能,并在需要时重新转化为电能的储能技术。“源储一号”电站在地下1

0评论2026-11-17172

吉林靖宇拓能 150MW/600MWh 电化学独立储能电站 EPC 招标
靖宇拓能15万千瓦/60万千瓦时电化学独立储能电站项目招标公告一、招标条件本项目靖宇拓能15万千瓦/60万千瓦时电化学独立储能电站项目已由项目备案机关批准,招标人为靖宇县拓能新能源技术有限公司,本项目已具备招标条件,现招标方式为公开招标。二、项目概况和招标范围1、规模建设地点:吉林省白山市靖宇县建设规模:150MW

0评论2026-11-17137

远望智联综合能源数据系统平台及储能运维项目介绍
本项目一大创新亮点,是落地无追索权项目融资。

0评论2026-11-17403

品牌荣誉丨亮相COP31:新恒源标杆案例入选国家级权威智库
新恒源凭借气象预警与光伏跟踪支架防护联动实践案例入选《从气候预警到能源行动2026年度进展报告》,在国际气候治理平台上展现了中国光伏企业的技术实力与责任担当。

0评论2026-11-17187

0.615元/Wh!富沾新能源400MW/800MWh储能系统设备采购中标公示
该项目中标人为上海鸿乙新能源科技有限公司,中标单价0.615元/Wh。

0评论2026-11-17278
