山西繁峙200兆瓦/400兆瓦时共享储能电站项目取得突破性进展

2026-01-29 10:0950690山西电建三公司

1月23日,繁峙200兆瓦/400兆瓦时共享储能电站项目顺利通过站区消防验收。验收前,项目部以合规为核心、实操为重点,全覆盖开展消防法规标准、设施操作、迎检资料梳理及现场应答专项培训,同步强化全员理论认知与实战技能;针对验收反馈18项整改内容,快速靶向施策,明确技术标准与时限,2日内完成全部整改并一次性复核合格。

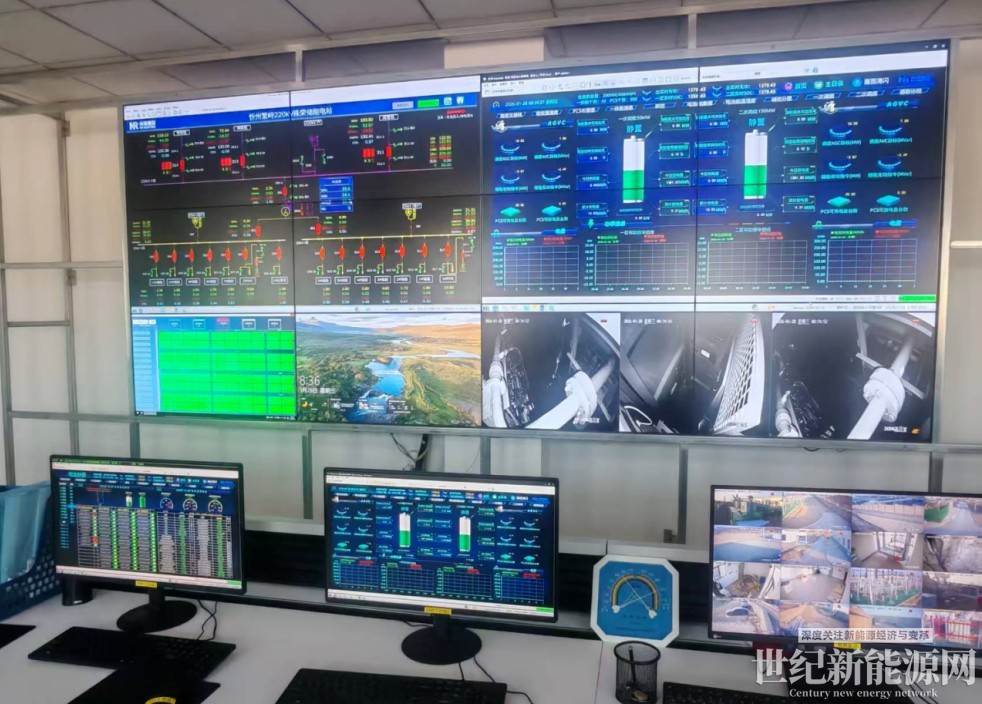

1月27日,项目部统筹协调,高效执行,顺利实现储能区受电并获业主赞誉。该储能系统含40个5兆瓦/10兆瓦时储能单元。此次全部储能设备受电成功,标志着电站已具备并网运行条件,彰显项目施工管理硬实力,为并网投运奠定坚实基础。
