维斯塔斯15MW商业化海上风电机组正式发电!

2025-12-18 11:228340风能专委会CWEA译

近日,维斯塔斯宣布其首台单机容量15MW商业化大型海上风电机组已正式运行,发出了第一度电!这意味着欧洲海上风电产业迎来了新的里程碑。

Vestas V236-15.0MW 风电机组安装在德国北海的 He Dreiht 海上风电场。该机型的首台机组今年4月份已安装完毕。He Dreiht 风电场为开发商 EnBW 在德国北海安装,总装机容量 960MW。

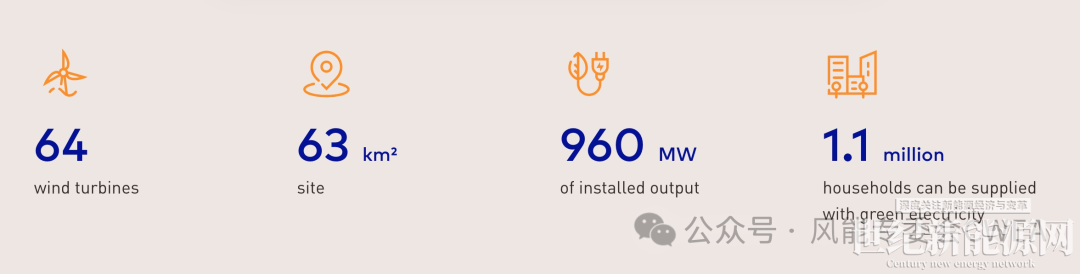

项目总共需要安装 64 台15MW维斯塔斯风电机组,截至目前已有 27 台机组安装完毕,预计所有机组将于 2026 年夏季投入使用。

完工后,He Dreiht项目的发电量总计可为约 100 万户家庭服务,是欧洲最大的海上风电项目之一。

今年4月,在建的德国最大海上风电项目迎来了新的里程碑——其首台15MW维斯塔斯海上风电机组安装到位。

He Dreiht 是全球首次使用维斯塔斯最大的15MW机组商业化海上风电机组的项目。维斯塔斯15MW机组每旋转一圈所发的电力,足可为4户家庭提供一整天的需求。

EnBW He Dreiht是EnBW迄今为止最大的海上风电项目,也是德国最大的在建海上风电项目,该项目无需政府资金补贴。

该风电场将帮助EnBW将其可再生能源装机容量将从目前的6.6GW大幅提升至2030年的10吉瓦以上的目标。

He Dreiht 海上风电场位于Borkum岛西北约 85 公里处以及Helgoland岛以西约 110 公里处。预计最高将有超过 500 名工人参与海上施工,超过 60 艘船参与建设。

去年8月底,EnBW 已完成了该项目全部64个海上风电机组。

项目安装船“Wind Orca”从丹麦埃斯比约港出发执行风电机组的安装任务,阵列间电缆的安装将同步进行。

由安联资本合伙公司(Allianz Capital Partners)、AIP 管理公司和挪威银行投资管理公司(Norges Bank Investment Management)组成的合作伙伴财团拥有 He Dreiht 海上风电项目 49.9% 的股份。

作为首批未获得国家资助建设的风电场之一,He Dreiht 将不会获得《可再生能源法》(Erneuerbaren-Energien-Gesetz,简称 EEG)的上网电价补贴。

EnBW已投资建设的海上风电场总装机容量约为1GW,其中在波罗的海运营着EnBW Baltic 1号和Baltic 2号海上风电场。在北海,除了He Dreiht海上风电场之外,EnBW还拥有Hohe See和Albatros海上风电场。此外,EnBW和英国石油公司(bp)正在英国开发三个风电场——Mona、Morgan和Morven,总装机容量约5.9吉瓦。

点赞 0
举报
收藏 0
评论 0
分享 129
更多相关评论
暂时没有评论,来说点什么吧
维斯塔斯三季度新增订单4.6GW!宣布启动股票回购计划
鉴于目前稳健的流动性状况,董事会决定启动 1.5 亿欧元的股票回购计划。

0评论2025-11-101401

台风灾后受损风机服务!维斯塔斯中标
中标人:维斯塔斯风力技术(中国)有限公司

0评论2025-06-17430

丹麦进军波兰风电叶片市场
该波兰工厂将为维斯塔斯的陆上风电解决方案生产叶片

0评论2025-05-21987

维斯塔斯2025年第一季度业绩强劲,收入增长29%
营收达到35亿欧元,同比增长29.4%

0评论2025-05-082357

首台维斯塔斯V236-15MW机型商业化项目首秀
德国风电开发商EnBW宣布其He Dreiht海上风电项目首台海上风机完成吊装

0评论2025-04-282090

维斯塔斯计划在荷兰海上风电场试验红色叶片,以保护鸟类
此次试验涉及七台风力机组,每台都安装一片红色涂层叶片

0评论2025-04-24770

维斯塔斯中标台湾省500MW风电项目
项目计划于2025年开始建设,预计将于2027年投入商业运营。

0评论2025-03-313672
