150MW!广西钦州钦南风电场一期工程获核准批复

2025-11-04 11:058380钦州市行政审批局

11月3日,钦州市行政审批局发布关于钦州钦南风电场一期工程核准的批复。

内容指出,为加快钦南区风能资源开发,保障能源供应安全,保护生态环境,推进碳达峰碳中和,依据《中华人民共和国行政许可法》《企业投资项目核准和备案管理条例》《广西壮族自治区企业投资项目核准和备案管理办法》,同意建设钦州钦南风电场一期工程。

该项目建设地点位于钦南区那彭镇,项目单位为中节能(钦州)清洁能源有限公司,项目装机容量为150MW。配套建设一座30MW/60MWh储能电站,扩建220kV飞鸿升压站。

项目总投资95495.13万元。

详情如下:

钦州市行政审批局关于钦州钦南风电场一期工程核准的批复

钦州市钦南区发展和改革局:

报来《关于申请钦州钦南风电场一期工程核准的请示》(钦南发改报〔2025〕251号)及有关材料收悉。经研究并委托广西一站式工程咨询有限公司进行评审,现就该项目核准事项批复如下:

一、为加快钦南区风能资源开发,保障能源供应安全,保护生态环境,推进碳达峰碳中和,依据《中华人民共和国行政许可法》《企业投资项目核准和备案管理条例》《广西壮族自治区企业投资项目核准和备案管理办法》,同意建设钦州钦南风电场一期工程(项目代码:2507-450700-89-01-652594)。

二、项目单位:中节能(钦州)清洁能源有限公司。

三、建设地点:钦南区那彭镇。

四、项目装机容量为150MW。配套建设一座30MW/60MWh储能电站,扩建220kV飞鸿升压站。

五、项目总投资95495.13万元。其中项目资本金19144.03万元,占总投资的20%,资金来源为自有资金;资本金以外的76351.1万元,通过商业银行贷款解决。项目的股东构成及出资比例情况为中节能风力发电股份有限公司占股51%、钦州市产城能源开发有限公司占股49%。

六、项目单位要从严控制建设用地规模,做到节约集约用地,不得超标准用地;要采取节能措施,优化工程设计,选用节能设备,强化节能管理,各项能耗指标必须达到规定标准;项目建设要严格遵守国家有关法律法规和生态环境保护的规定,认真落实环境保护措施,严格执行环境保护设施与主体工程同时设计、同时施工、同时投入使用的“三同时”制度。

七、项目单位要严格执行国家有关招标投标的规定,项目的勘察设计、施工、监理以及与工程建设有关的重要设备、材料等采购要按国家有关规定进行招标,招标方式为公开招标,招标组织形式为委托招标,详见本批复所附的《招标事项核准意见》。

八、项目核准的相关支撑文件是钦州市自然资源局《建设项目用地预审与选址意见书》(用字第4507002025XS0026S01号)、《钦南区人民政府关于钦州钦南风电场一期工程社会稳定风险分析报告审查的批复》(钦南政函〔2025〕1041号)等。

九、如本项目核准文件所规定的建设地点发生变更的,或建设规模和主要建设内容发生较大变更的,请及时以书面形式向我局提出变更申请,并按照有关规定办理。

十、项目单位在工程规划设计及建设中要充分避让我市重大基础设施、重大产业布局、重大民生工程、重要矿山、水源保护区、生态保护红线及环境敏感区等重要敏感区域。项目单位应在开工前,依法办理用地、规划许可、使用林地、水土保持、环境影响评价等相关手续。因风电站列入《不单独进行节能审查的行业目录》内,本项目无须办理节能审查手续。项目单位要落实安全生产主体责任,严格遵守安全生产方面的法律法规,依法依规办理安全生产相关手续。

十一、本项目核准后,项目单位应积极与电网企业对接,电网企业应按有关规定做好并网服务等相关工作,确保项目建设计划及并网工作有序推进。项目单位须按照核准文件所规定的场址范围、风机机位进行建设,项目建成投产前不得擅自进行项目转让和股权变更、变更项目业主及建设地点等,如有此类行为,一经查实,将依法撤销项目核准文件。项目单位须严格按照《广西壮族自治区能源局关于印发2024年新能源回收指标再分配项目建设方案的通知》(桂能新能〔2024〕595号)的要求推进项目建设。项目单位必须严格按照《国家能源局关于进一步明确电力建设工程质量监督机构业务工作的通知》(国能函安全〔2020〕39号)等文件要求,自觉接受相关行业管理部门的监督检查。

十二、项目予以核准决定之日起2年未开工建设,需要延期开工建设的,请项目单位在2年期限届满的30个工作日前,向我局申请延期开工建设。开工建设只能延期一次,期限最长不超过1年。在2年期限内未开工建设也未申请延期的,或虽提出延期申请但未获批准的,本核准文件自动失效。

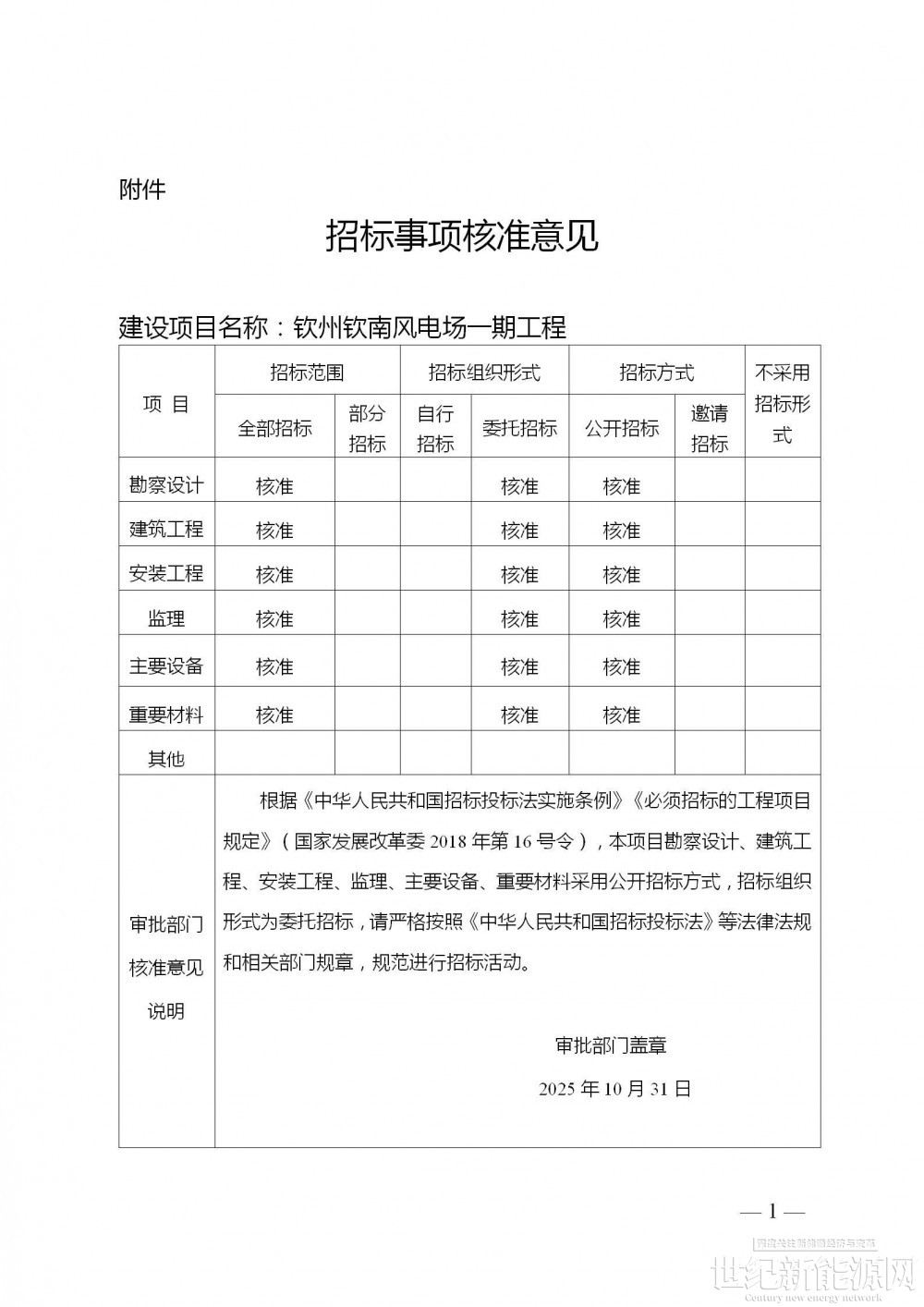

附件:招标事项核准意见.doc

钦州市行政审批局

2025年10月31日

点赞 0
举报
收藏 0
评论 0
分享 69
更多相关评论
暂时没有评论,来说点什么吧
东方电气100万千瓦风电项目首台风机吊装!
岁末奋进时,攻坚正当时。站在“十五五”开局的关键节点,攻坚冲刺四季度的号角已然吹响。东方电气集团全体干部职工紧扣精品战略要求,弘扬可贵的东汽精神,践行“严细实快”基本品格,坚定信心、鼓足干劲,以决战决胜姿态全力冲刺年度目标任务。现开设“决战四季度”专栏,用文字与镜头捕捉一线实践,展示东方电气人的奋斗

0评论2026-11-04156

全国超高海拔地区最大风储一体化项目投运
近日,全国超高海拔地区装机规模最大的风储一体化项目——国家能源集团西藏那曲吉措100兆瓦风储项目成功并网发电。该项目位于西藏自治区那曲市色尼区,场址平均海拔5020米,最高机位海拔达5127米,共安装18台单机容量5.56兆瓦风电机组,配套20兆瓦/80兆瓦时构网型储能系统。项目预计每年输送清洁电能约2.11亿千瓦时。

0评论2026-11-04154

内蒙古兴和县140MW风电项目开工
近日,中国电建西北院工程建设公司牵头总承包的乌兰察布市宏大实业140兆瓦风电项目开工仪式在内蒙古兴和县举行。该项目位于乌兰察布市兴和县境内,属典型山地风电项目,场区海拔在1300米至1600米之间,地形起伏大、施工条件复杂。项目总装机容量140兆瓦,拟安装14台单机容量10兆瓦的风电机组,并新建1座110千伏升压站。项目

0评论2026-11-04148

西藏那曲150MW光热+1200MW风电项目竞配中选人公示
10 月 26 日,西藏自治区那曲市色尼区 150MW 光热 + 1200MW 风电项目竞争性配置中选结果公示,特变电工新疆新能源股份有限公司成为本项目中选主体。该项目竞争性配置公告于 9 月 30 日对外发布。公告显示,本次竞配项目装机规模为 15 万千瓦光热配套 120 万千瓦风电,项目最终规模以正式中标通知书为准;项目明确要求风电板

0评论2026-11-03308

国电投海南600MW海上风电项目中标结果公示!
10月28日,国家电投集团海南电力有限公司2026年第4批集中招标——国家电投海南CZ6-2(60万千瓦)海上风电项目前期开发与技术咨询服务项目中标结果公布。公告显示,中标人为中国电建集团中南勘测设计研究院有限公司,中标价格5715.0万元。

0评论2026-11-03696

国家能源集团两大海上风电项目中标结果公布!
10月29日,龙源电力江苏海上龙源新能源有限公司龙源江苏大丰H4-1海上风电项目、龙源江苏大丰H6-1海上风电项目前期专题技术服务采购公开招标中标结果公布。中标人:中国电建集团华东勘测设计研究院有限公司,此前公示显示中标价格985.000000万元。

0评论2026-11-03642

吉林松原400MW风电项目招标!
11月2日,松原能发长岭二号40万千瓦风电项目风场工程风力发电机组及其附属设备采购(南区、北区)招标公告发布,招标人为吉林省溪钢建设工程有限公司。项目位于吉林省松原市长岭县新安镇。本风电场规划总装机容量400MW,一次建成,拟安装40台单机容量为8.5MW和8台容量为7.5MW风电机组,轮毂高度为125米,新建一座220kV升压

0评论2026-11-03485

重庆2个风电项目核准变更
11月2日,重庆市发改委发布两个风电项目核准变更公告。根据公告,酉阳骨干山风电项目单位建设规模由“建设10台单机容量0.5万千瓦风力发电机组,总装机5万千瓦,同步配套建设0.5万千瓦/0.5万千瓦时储能等相关附属设施”变更为“建设6台单机容量0.5万千瓦风力发电机组,总装机3万千瓦,同步配套建设0.3万千瓦/0.3万千瓦时储能

0评论2026-11-03480

电气风电签署阿曼500MW风机订单!
11月2日,电气风电与阿曼O-GREEN集团在北京签署可再生能源领域全面战略合作协议,电气风电党委副书记、总裁王勇与O-GREEN集团董事长穆斯塔法分别代表双方签约。本次签约深度契合中阿共建“一带一路”倡议与阿曼“2040愿景”对接方向,与我国“十五五”期间推动新能源技术、标准、产业链协同出海的战略部署高度契合,是电气

0评论2026-11-03403

金风科技预中标大唐黑龙江350MW风电项目
10月30日,大唐黑龙江嫩江伊拉哈300MW、前进50MW风电项目风力发电机组及附属设备中标候选人公示。根据公示,项目第一中标候选人为金风科技,投标报价4.715亿元,折合单价为1347元/kW。据悉,该项目是大唐黑龙江新能源开发有限公司在黑龙江省嫩江市投资建设的两个风电项目,总装机规模350MW。其中伊拉哈项目已获黑龙江省发改
