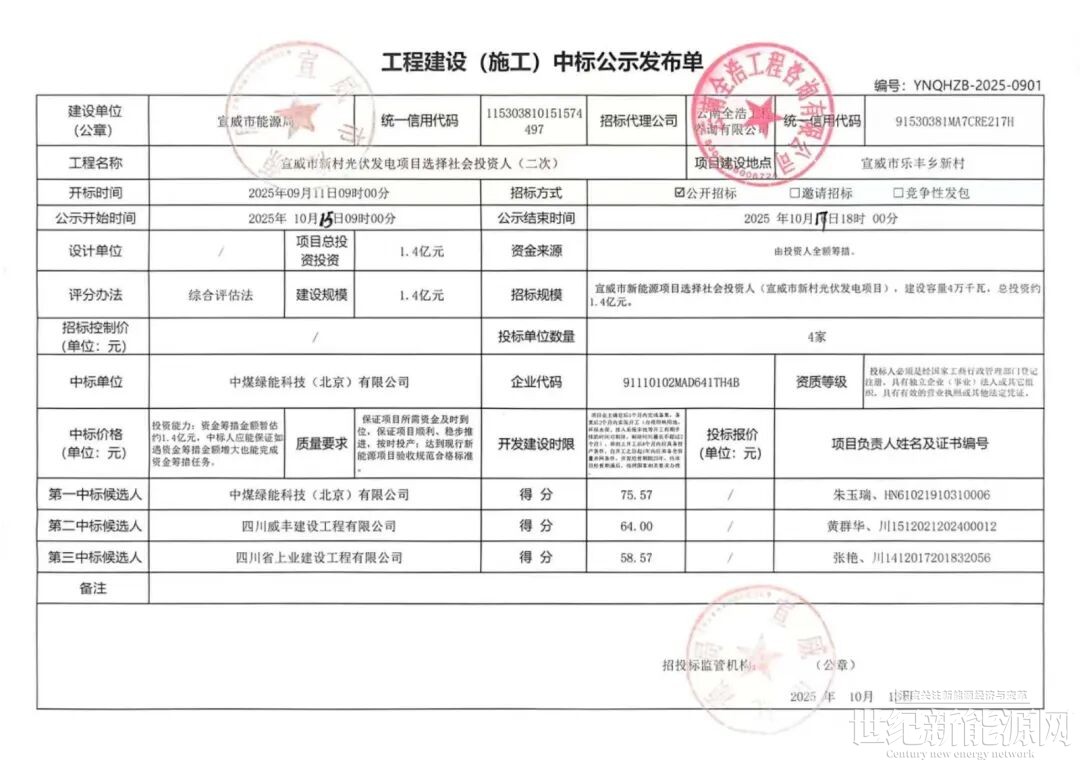

10月15日,宣威市新村光伏发电项目选择社会投资人(二次)公示中标候选人,中煤绿能科技(北京)有限公司以第一中标候选人拟中标该项目。
根据招标公告,该项目隶属于云南省2024年第三批新能源开发建设方案,要求中标企业确定后1个月内完成备案,备案后2个月内实现开工,8个月内具备投产条件,1年内全容量并网。
需要指出的是,该项目曾在今年2月进行了第一次优选,彼时由粤电中标该项目。今年7月,粤电发起了项目接入系统报告、接入系统工程可行性研究报告及电能质量评估报告编制服务。
但最终粤电弃标该项目,中煤在二次优选中拟中标该项目,而这已经是中煤中标的第二个前投资商弃标的项目。
2024年第三批安龙堡45MW光伏发电电站项目则于2025年1月确定中标候选人,分别为中核汇能云南公司、中国能建、云南云联电力集团为第一、二、三位次中标候选人。
在8月22日公示的楚雄州安龙堡光伏发电项目竞配结果中,中煤绿能获得45MW光伏指标,该指标曾为中核弃标项目。
具体见下:
