光伏支架倾倒、支架桩基连根拔起!光伏EPC总承包方被起诉

2025-09-18 10:3712480太极实业

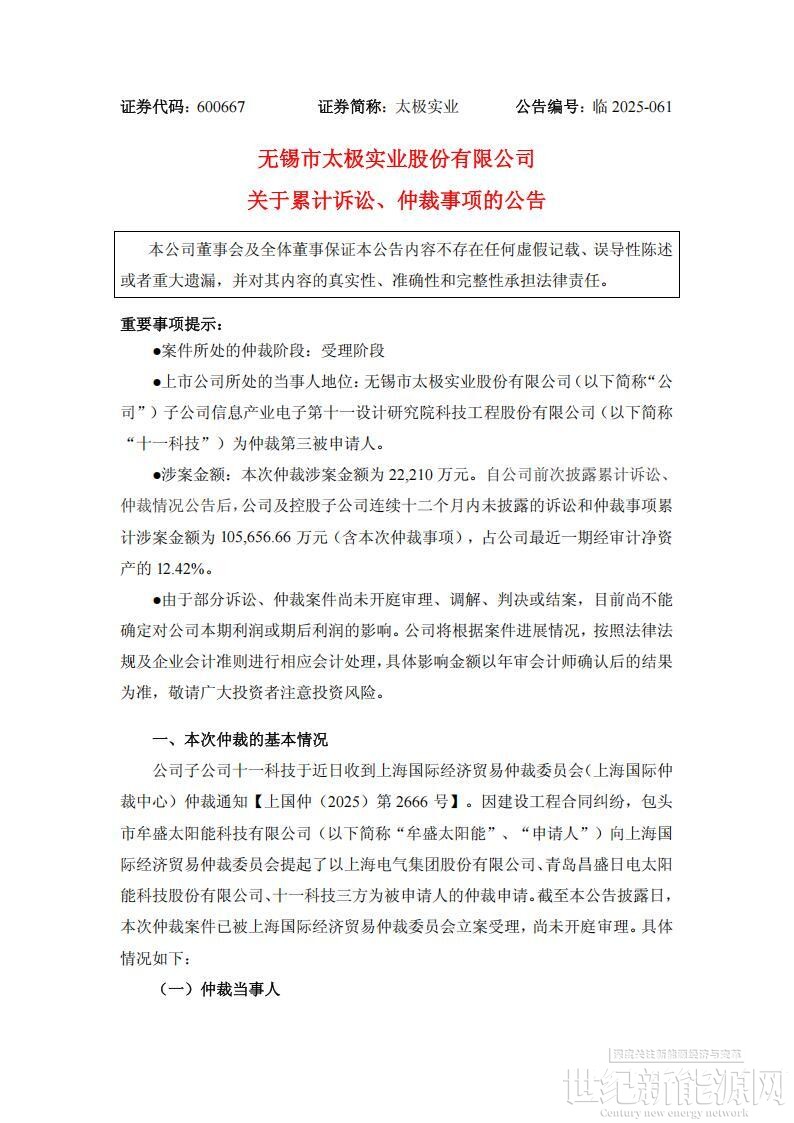

9月18日,太极实业发布关于累计诉讼、仲裁事项的公告。

公告显示,太极实业子公司十一科技于近日收到上海国际经济贸易仲裁委员会(上海国际仲裁中心)仲裁通知【上国仲(2025)第 2666 号】。因建设工程合同纠纷,包头市牟盛太阳能科技有限公司向上海国际经济贸易仲裁委员会提起了以上海电气集团股份有限公司、青岛昌盛日电太阳能科技股份有限公司、十一科技三方为被申请人的仲裁申请。

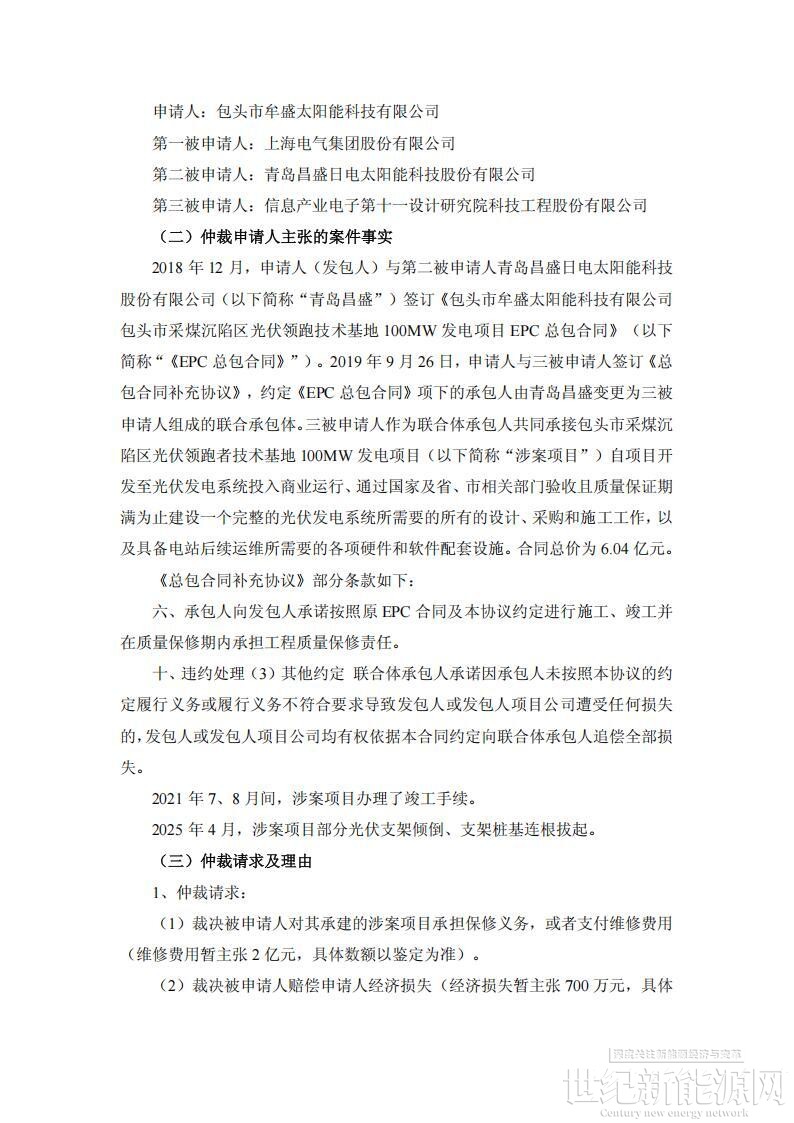

事件原由:2018 年 12 月,牟盛太阳能与第二被申请人青岛昌盛日电太阳能科技股份有限公司(以下简称“青岛昌盛”)签订《包头市牟盛太阳能科技有限公司包头市采煤沉陷区光伏领跑技术基地 100MW 发电项目 EPC 总包合同》。2019 年 9 月 26 日,牟盛太阳能与三被申请人签订《总包合同补充协议》,约定《EPC 总包合同》项下的承包人由青岛昌盛变更为三被申请人组成的联合承包体。三被申请人作为联合体承包人共同承接包头市采煤沉陷区光伏领跑者技术基地 100MW 发电项目自项目开发至光伏发电系统投入商业运行、通过国家及省、市相关部门验收且质量保证期满为止建设一个完整的光伏发电系统所需要的所有的设计、采购和施工工作,以及具备电站后续运维所需要的各项硬件和软件配套设施。合同总价为 6.04 亿元。

2021 年 7、8 月间,涉案项目办理了竣工手续。

2025 年 4 月,涉案项目部分光伏支架倾倒、支架桩基连根拔起。

牟盛太阳能认为:经现场实勘,发现光伏支架桩基埋深不符合设计要求及图纸,部分钢筋不满足设计要求,外线线杆倾斜严重。根据《EPC 总包合同》附件二《工程质量保修书》相关约定,支架桩基尚在质量保修期内。光伏支架桩基存在的问题会产生严重的后果,为维护合法权益,特提起仲裁。

牟盛太阳能仲裁请求:

(1)裁决被申请人对其承建的涉案项目承担保修义务,或者支付维修费用(维修费用暂主张 2 亿元,具体数额以鉴定为准)。

(2)裁决被申请人赔偿申请人经济损失(经济损失暂主张 700 万元,具体数额以鉴定为准)。

(3)裁决在被申请人履行保修义务或者赔付维修费用之前,申请人留置质量保修金 1,510 万元。

(4)裁决被申请人共同承担申请人为本案支出的律师费、仲裁费、财产保全费、财产保全担保费。

点赞 0
举报
收藏 0
评论 0
分享 119
更多相关评论
暂时没有评论,来说点什么吧
光伏电站上市企业人事变动!监事会主席辞职
太极实业是无锡产业发展集团下属的国有控股上市公司,成立于1966年

0评论2024-01-267162

光伏电站违规影响利润超10亿,太极实业回应称经过合法备案
太极实业正站在三次创业新的起点上

0评论2023-05-193270

太极实业:子公司中标34.72亿元渔光互补发电项目工程
太极实业(600667)3月30日晚间公告,公司子公司信息产业电子第十一设计研究院科技工程股份有限公司近日中标滨州沾化区2GW渔光互补发电项目(施工总承包二标段),中标价34.72亿元,工期594天。

0评论2023-03-312715

十一科技签10.08亿光伏战略协议,获29亿风电EPC总包项目合同
11月16日晚,太极实业发布公告称,太极实业子公司信息产业电子第十一设计研究院科技工程股份有限公司(十一科技)与市瑞能源技术

0评论2021-11-223785

太极实业股东无锡创投减持4000万股 套现约4.41亿元
9月16日太极实业(600667)股东无锡创业投资集团有限公司在上海证券交易所通过竞价交易方式减持4000万股,股份减少1.9%,权益变

0评论2020-09-171432

太极实业(600667)今日触及涨停板,一年涨停6次
今日,太极实业(600667)触及涨停板,该股近一年涨停6次。异动原因揭秘:公司同海力士成立合资公司海太半导体,从事DRAM芯片封

0评论2020-02-245401
