山东潍坊抽水蓄能电站首台机组发电机层混凝土浇筑圆满完成

2025-09-02 10:015270中国安能第二工程局

8月29日,由中国安能二局承建的山东潍坊抽水蓄能电站迎来关键里程碑——首台机组发电机层混凝土浇筑圆满完成!这标志着1号机组主体结构混凝土浇筑任务圆满完成,为电站实现2026年10月前首台机组投产发电目标奠定了坚实基础,迈出了关键一步。

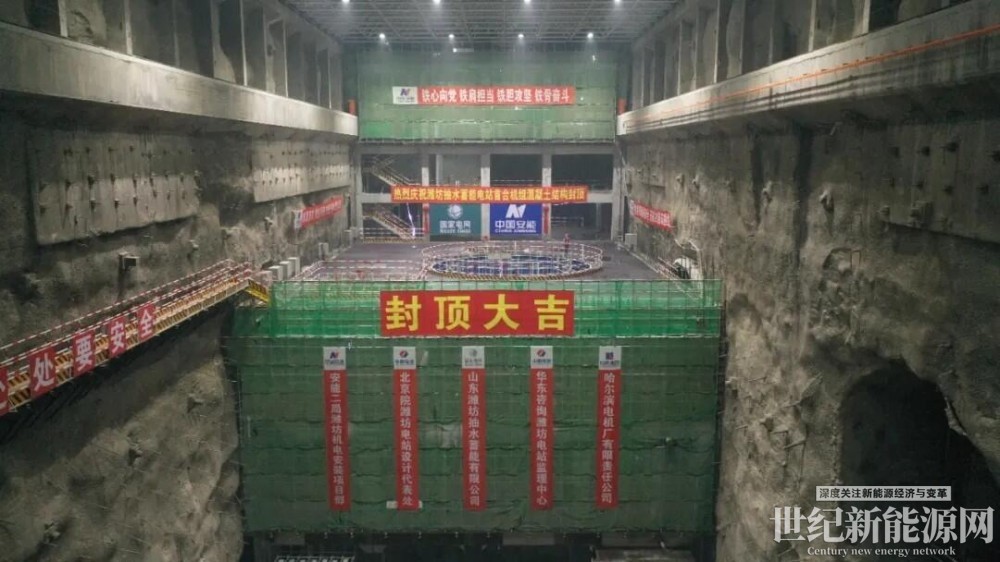

▲顺利封顶

“九层之台,起于累土。”1号机组厂房结构复杂,需自下而上浇筑23仓,依次完成尾水管层、蜗壳层、水轮机层、母线层和发电机层的机电预埋、钢筋安装、混凝土浇筑等工作。施工中面临着作业面受限、结构复杂,工序工种交织、上下立体交叉,蜗壳阴角区混凝土浇筑难度大及防上浮精度要求高等难点问题,极大考验项目部的组织管理与协调能力。

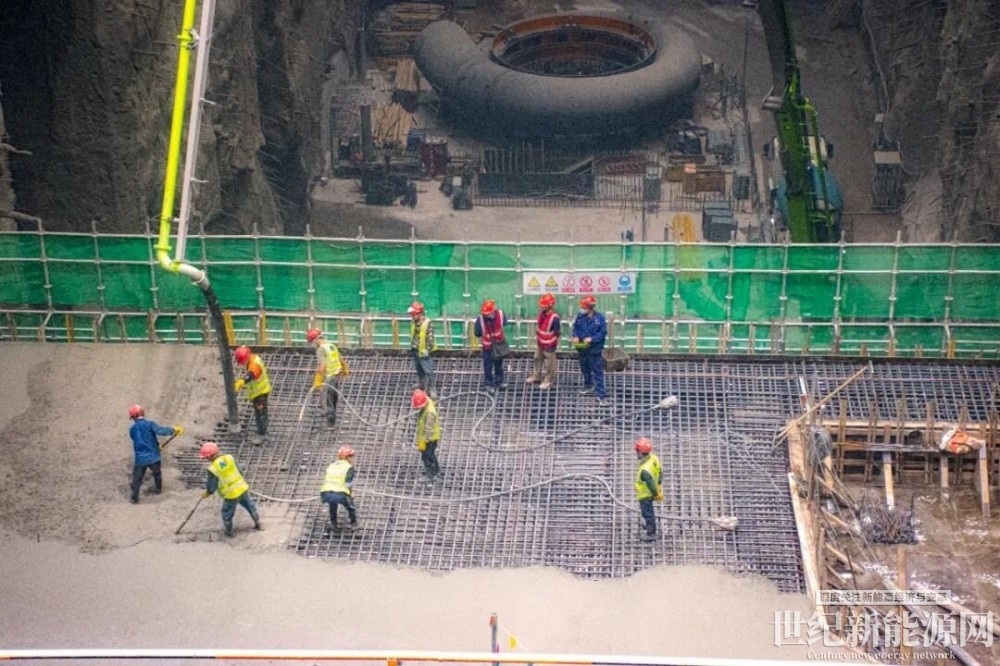

▲混凝土浇筑

面对工期紧、任务重、技术难度大的挑战,为保障首台机组混凝土施工安全、优质、按期完成,项目部通过每日召开现场协调会,动态优化施工工序与方案,以目标倒逼进度,确保月、周、日计划有效落地,最大限度减少工序转换和交叉作业对工期的影响。通过优先施工1-4号机排水廊道,为混凝土天泵进场作业创造了良好条件,显著提高了施工效率;春节前一周,全体作业人员持续奋战一线,高效完成一号机蜗壳支墩浇筑任务,并利用春节假期进行混凝土养护,为节后蜗壳吊装奠定基础,有效节约了整体工期;成立机组倒送电党员突击队,充分发挥党员干部模范带头作用,带领全体参建人员通力协作、攻坚克难,顺利完成预埋件安装、座环蜗壳及机坑里衬安装等关键任务,实现了土建施工与机电安装之间的有序衔接和协同推进。全体人员以只争朝夕的拼搏精神,仅用10个月10天时间便完成了1号机组封顶这一重大节点目标,跑出了项目建设的“加速度”。

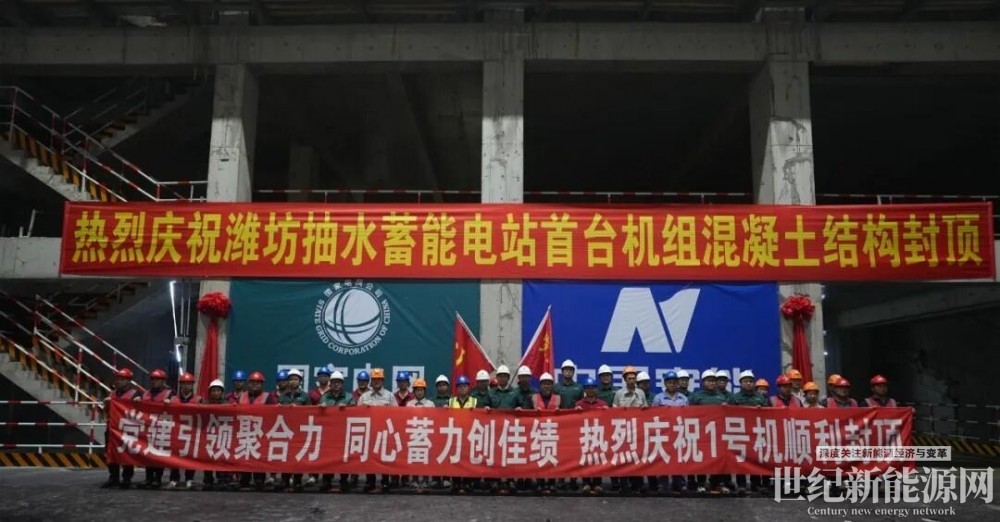

▲合影留念

下一步,项目部将以此次封顶为契机,锚定首台机组投产发电目标不动摇,以更高标准推进机电设备精细安装,以更严要求筑牢质量安全铜墙铁壁,以更实举措优化施工流程提升效能。继续保持昂扬斗志,全力冲刺后续工程节点,确保如期并网发电,打造技术过硬的机电安装铁军。

点赞 0
举报
收藏 0
评论 0
分享 81
更多相关评论
暂时没有评论,来说点什么吧
丹凤鱼岭抽水蓄能电站获核准
10月30日,陕西丹凤鱼岭抽水蓄能电站项目正式获得陕西省发展和改革委员会核准批复,标志着项目建设取得关键性突破,迈入全新阶段。该项目是陕西省“十五五”重点实施项目,也是陕西水电2026年“一号工程”。自项目启动以来,在集团公司和陕西水电的坚强领导下,项目紧盯核准前置要件,积极对接省、市、县各级主管部门,统筹

0评论2026-11-04157

陕西丹凤鱼岭抽水蓄能电站项目取得核准
陕西丹凤鱼岭抽水蓄能电站项目正式取得陕西省发展和改革委员会核准批复

0评论2026-11-03136

河南可再生能源装机规模超1亿千瓦 344万千瓦储能项目顺利并网
截至6月底,河南可再生能源装机规模超1亿千瓦,达10101万千瓦

0评论2026-07-142111

广西百色抽水蓄能电站泄洪洞兼导流洞顺利贯通
广西百色抽水蓄能电站项目是国家抽水蓄能中长期发展“十四五”规划重点实施项目之一

0评论2026-04-211508

华电鄯善抽蓄电站主体工程建设拉开序幕
华电鄯善抽蓄电站通风兼安全洞首次爆破作业圆满完成

0评论2026-01-29738

河北张家口尚义抽水蓄能电站500千伏送出工程投运
保障京津冀负荷中心绿色用电需求

0评论2026-01-23520
