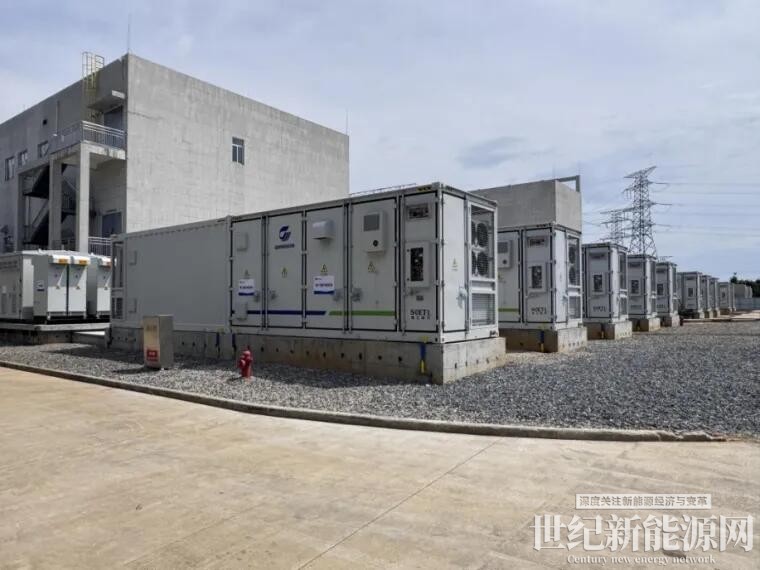

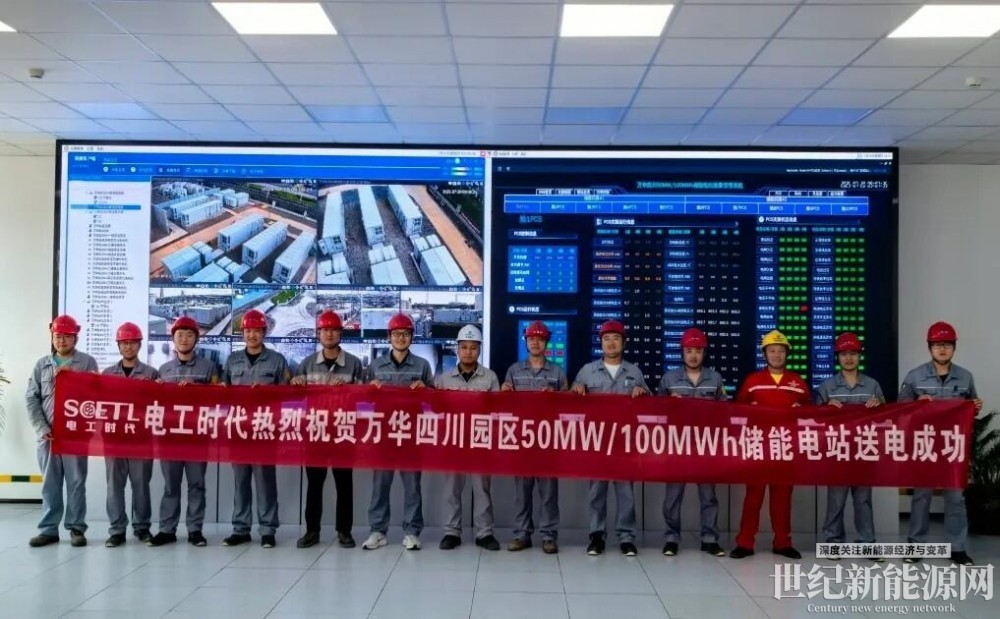

万华四川园区50MW/100MWh储能电站送电成功

2025-07-25 10:086130山东电工时代能源

近日,万华四川园区50MW/100MWh储能电站送电成功,电工时代作为该项目储能系统设备供应商,提供了20台储能电池舱、10台升压变流一体舱、1套EMS能量管理系统。

本项目位于四川省眉山市万华化学(四川)有限公司的220kV万华站内。工程建设规模为50MW/100MWh,通过35kV集电线路接入厂内35kV 母线。项目利用峰谷电价差获取收益,电价低谷时段为储能充电,电价峰时段储能放电供园区负荷,通过综合测算预计4年即可回收成本。储能电站的成功投运不仅提升了园区的能源利用效率,还大幅降低了用电成本,为企业的节能降耗提供了有力支撑。

项目采用全新104串电池舱,可实现多重安全防护、高效热管理,满足IP67防尘防水要求、PACK高压断电保护,电池舱充放电温升不超过10℃,温差低于3℃。项目部署智能化控制策略,保障了系统的安全可靠运行。

下一步,电工时代将继续坚持安全发展理念,进一步规范现场项目管理,不断提升调试人员素养,助推公司储能业务再上新台阶!
