2.84元/瓦!华能营口分布式光伏项目EPC总包中标候选人公示

2025-07-09 09:347500世纪新能源网

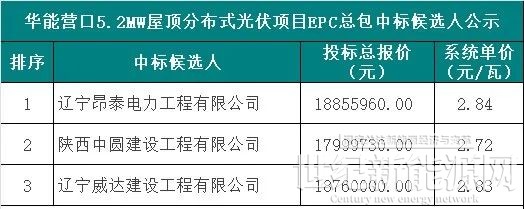

7月8日,华能新能源公司辽宁分公司营口三期5.2MW屋顶分布式光伏发电项目EPC总承包预招标中标候选人公示,辽宁昂泰电力工程有限公司以2.84元/瓦位列第一候选人,招标人为华能(营口)新能源有限公司。该项目直流侧容量约6.629MWp。

规 模:本项目共计直流侧容量约6.629MW,交流侧容量约 5.2MW。本工程在营口市的厂房屋顶上布置光伏组件,组件容量约6.629MWp,本项目初步考虑按1个发电单位分别接入附近的配电系统点,为10kV接入。最终接入方案以电网部门审核意见为准。

施工地点:辽宁省营口市

招标范围:

工程承包范围:依据项目工程可行性研究报告进行项目勘察设计(建设单位已聘请第三方机构完成项目屋面载荷评估报告,中标人仍需对屋面载荷、房屋加固等进行相关设计,并聘请有资质第三方完成屋面鉴定工作,保证满足项目25 年以上正常运行需要)、优化设计方案并报建设单位审核,包括项目屋面、地面等场地落实(含安装屋顶及周边环境现场踏勘审查)。负责获取光资源数据,和周边电力配套设施数据,并开展组件布置设计、基础设计,房屋加固、防水设计等,原则上按照最优角度和最大发电量设计。按照中国华能集团公司要求编制初步设计原则、项目初步设计报告并通过第三方评审(含必备图纸、初设概算不高于可研,经济评价、项目收益不低于可研)、项目设计优化报告、项目招标技术文件编制、设备选型(满足远程集控要求)、工程量清单及计价编制。施工总平面布置图、施工图设计、设计变更及现场设计技术服务(包含但不限于:参与评标、评审、技术联络会、常驻现场工代、配合达标投产、安全设计专篇、项目后评价和专项验收等工作),竣工图编制深度应符合施工图设计深度要求,竣工图内容应与施工图设计、设计变更、施工验收记录、调试记录等相符合并在竣工图中体现。负责协助建设单位与相关方沟通协调、相关协议签订,负责建设场地的落实。初设审查按照华能集团公司指定华能清能院审查,费用由招标人承担。

光伏电站的施工(含房屋换瓦(如有))、房屋加固、防水、建筑、安装(含接地)、调试及并网验收、手续办理、协调工作、质量监督、专项验收、竣工验收等;光伏组件系统监测 APP 软件平台开发及安装部署,监控系统可监视到每个企业发电量、逆变器数据等信息,并具有相应的数据统计分析功能、故障检测、运维派单、拓展、手机APP 等功能。设备标识标牌采购、安装;项目实施过程中社会稳定风险评估、职业健康和安全等专项验收内容整改及项目验收移交后质保期服务等。

主要工作内容包括但不限于:

A. 设备采购供货,包括但不限于: 光伏组件、组串式逆变器、支架、并网柜、电缆、接地网、接地极、电弧故障断路器、反孤岛装置、光功率预测系统、一次调频系统、屋面防水材料、加固材料等一切设备及施工辅材的采购:所有设备和相关试验需满足并符合电网公司对项目接入的各项要求;另外需提供备品备件、专用工具及消耗品等。B.项目所需的材料采购、制作及安装,包括但不限于光纤、电缆槽盒、接地扁钢(铜绞线、接地极等)、彩钢瓦、标识标牌(符合华能集团VI标识设计要求)、电缆标示桩(符合招标人要求)等工程配套设备设施及其相关的材料。

C.项目工程,包括但不限于:项目所有进场道路和场内道路的新建和改扩建、道路障碍物清除、屋顶障碍物清除、光伏组件支架基础、接地、消防、截排水、挡护、屋顶防水处理、彩钢瓦施工、屋顶加固处理、围栏等、电气、监控、消防等安装调试等全部工作,以及所有需要进行配套的工作。

施工期的施工用水、用电、通讯等临时设施由承包人自行解决,工程保险费用由投标人承担。

D.完成项目自查验收、质量监检、并网验收、防雷检测、消防验收、档案验收、环保水保验收、节能验收、劳动安全卫生验收、竣工验收及国家验收等工作,以上工作内容的费用包含在投标报价中。工程的临建设施用地由承包人负责办理相关用地手续并承担相应费用,招标人予以协助。

E.项目设备性能试验由承包人按照招标人要求委托有相应资质的单位承担(西安热工院)承担,费用标准约0.5万元/MW。若性能试验不满足设计性能指标,承包人负责消缺、整改直至满足要求(性能试验的费用由承包人负责)。

E.其它招标文件中未明确列出,但对于一个光伏项目的功能、安全、稳定运行必不可少的以及满足电网公司接入运行要求、满足国家及中国华能集团有限公司竣工验收需求的建筑、设备、材料及服务等。

G.服从招标人和监理人的工作安排。

H.负责光伏组件系统监测 APP 软件平台开发及安装部署,监控系统可监视到每个企业场区发电量、逆变器数据等信息,并具有相应的数据统计分析功能、故障检测、运维派单、拓展、手机 APP 等功能,设计满足接入招标人既有集控中心,接入数据项目及规范应兼容招标人原有系统要求。

I.按照国家、行业、当地政府和电网等相关规定,负责完成项目自核准备案后至按照华能基建项目竣工验收规定的有关要求完成竣工验收,应该办理的所有手续办理和协调工作,包括但不限于:与相关单位、屋顶产权方的协调并代理建设单位办理相关协议签订,办理与项目施工有关的许可文件并承担相应费用,负责项目备案、开工、专项及竣工验收等手续办理,电网接入申请及批复、并网验收、并网前和并网后电网要求的符合性测试及购售电合同、电费结算协议等手续办理及相关费用(以上产生的相关费用均

由中标方承担,包含合同费用、验收会议、评审、接待等全部费用)。J.投标人负责水土保持工程及环境保护工程实施(包括:设计、施工、组织验收并取得验收合格证书),满足光伏发电项目总体设计方案,并与主体工程同步实施。委托有资质单位负责为项目水土保持及环境保护提供设计、监理、监测、验收服务工作。K.投标人负责安全、职业病验收,消防备案及验收、防雷备案及验收等工作并承担相关费用,招标人配合投标人工作。

L.投标人负责施工中发生阻工等的协调以及其它不可预见的事件的处理并承担相关费用。

M.项目工程监理、设备监造由招标人负责,生产准备物资的采购(包括生产运维所需工器具、仪器仪表、备品备件、耗材、办公设施、办公用品费用)由投标人负责。

其他工作

A.投标人应尊重并认可招标人委托的有资质的造价审计机构审核意见,并根据审核结果及时办理竣工结算及资料移交工作,最终合同结算金额以招标人委托的有资质的造价审计机构审核意见为准。

B.投标人负责进行施工过程中与政府相关部门、企业的协调工作,招标人配合。(协调费包干计入投标总价)

C.投标人负责委托安全生产技术服务机构完成项目应急预案的编制工作,并组织专业机构进行评审、备案工作,费用由投标人负责。

D.投标人保证项目实际设计、建设直流和交流侧容量均不能低于 5MW,并出具相关承诺。

E.在本项目中标后,中标单位必须在合同签订之日起7个日历天内落实项目建设屋顶并开工建设,若未能在规定期限内完成,中标单位需支付合同总额 10%的赔偿金,投标文件中需出具相关承诺。

计划工期:自双方合同签订之日起,要求 20 日内全部完工,实现全容量并网发电,每延误一天扣除合同总价的 2%。

点赞 0
举报
收藏 0
评论 0
分享 77
更多相关评论
暂时没有评论,来说点什么吧
晶科能源受邀出席2026APEC工商领导人峰会
晶科能源副总裁钱晶在参会时表示,“人类历史上每一次社会和区域经贸秩序的重构皆始于能源形态的革命。

0评论2026-11-2063

181.25MWh!海辰储能签约光储订单
项目规划建设67.46MWp光伏发电设施,并配套181.25MWh储能系统,实现光伏发电与大容量储能的深度融合。

0评论2026-11-19400

新疆乌鲁木齐:开展光伏、风电等新能源试点应用!
11月13日,新疆乌鲁木齐市人民政府发布关于印发《乌鲁木齐市“十五五”城市管理规划》的通知。规划指出,乌鲁木齐县因地制宜推进区域供热设施建设,开展光伏、风电等新能源试点应用,保障用户供热需求。达坂城区试点推广光伏、风电、生物质能等新能源应用,优化锅炉房等热源设施布局,推进供热管网升级改造。甘泉堡经开区进

0评论2026-11-19397

九部门联合发文!抓好动力电池、光伏组件、风机叶片“新三样”固废回收拆解
11月17日,商务部等9部门发布的《关于深入推进再生资源回收体系建设 促进回收行业高质量发展的意见》指出,抓好动力电池、光伏组件、风机叶片“新三样”固废回收拆解。加强废旧动力电池回收处理。修订实施《报废机动车回收管理办法实施细则》,推动新能源汽车“车电一体报废”回收拆解。研究制定新能源汽车动力电池数字身份

0评论2026-11-19143

陕西省就2026年可再生能源消纳权重征求意见
陕西省发改委发布公告,就《陕西省2026年可再生能源电力消纳责任权重》面向社会公开征求意见

0评论2026-11-19319

航天机电:拟转让土耳其光伏15%股权项目
对于出售原因,公司表示,航天光伏(土耳其)经营承压,2025年营收较前年大幅下滑85%,致亏损8500万元。

0评论2026-11-19321

国家能源局:雅砻江等流域水风光一体化基地建设发展规模不少于20GW
文件还提出,加快建设流域水风光一体化基地。

0评论2026-11-19322

国家能源局有关负责同志就《关于加快推动流域水风光一体化发展的指导意见》答记者问
到2030年,雅砻江、金沙江上游、澜沧江上游、藏东南(玉察)等流域水风光一体化基地建设取得积极进展

0评论2026-11-19291
