预计需求9620.62万元!南方电网公司2025年充电桩第一批框架招标

2025-06-19 10:316570南方电网

6月13日,南方电网公司2025年充电桩第一批框架招标项目招标公告发布,本批次框架招标范围包括一体式充电机、分体式充电机、交流充电桩3个物资品类,需求单位为广东、广西、云南、贵州、海南电网公司和深圳供电局,预计需求金额9620.62万元。

南方电网公司2025年充电桩第一批框架招标项目招标公告

(项目编号:CG2700022002064859)

1.招标条件

南方电网公司2025年充电桩第一批框架招标项目,招标人为中国南方电网有限责任公司,项目资金来自自筹资金,出资比例为100%,资金已落实。该项目已具备招标条件,现对本项目进行公开招标。

2.项目概况和招标范围

2.1项目概述:按公司2025年集团物资集中采购工作计划,广东、广西、云南、贵州、海南电网公司和深圳供电局申报了一体式充电机、分体式充电机机、交流充电桩的有关需求的有关需求,根据年度采购计划组织开展本批次的框架招标工作。

2.2招标范围:本批次框架招标范围包括一体式充电机、分体式充电机、交流充电桩3个物资品类,需求单位为广东、广西、云南、贵州、海南电网公司和深圳供电局。

2.3招标项目所在地区:广东、广西、云南、贵州、海南。

2.4资格审查方式:应用投标截止时间前南方电网公司最新供应商资格预审结果。

2.5招标分类:框架(框架招标有效期至至2026年5月30日)。

各标包框架采购协议承诺的采购金额见本公告《标的物清单》中标包金额,采购金额允 许上下限浮动比例(-20%,+50%)。协议期未满,实际采购量达到承诺采购量上限时,应提前终止框架协议。协议期届满,中标人实际采购量在承诺采购量上下限之间的,按期终止框架协议;实际采购量未达到承诺采购量下限的,应延长协议有效期限,延长期限原则上不超过一年(在延长期内,该框架协议的实际采购量达到下限时立即终止框架协议,延长期满仍未达到下限,自动终止框架协议)。对于因国家、行业或企业有关标准发生调整,原有规格型号已不能满足安全、生产要求且供应商无法供应对应品类新式型号的,经协商可提前终止协议。

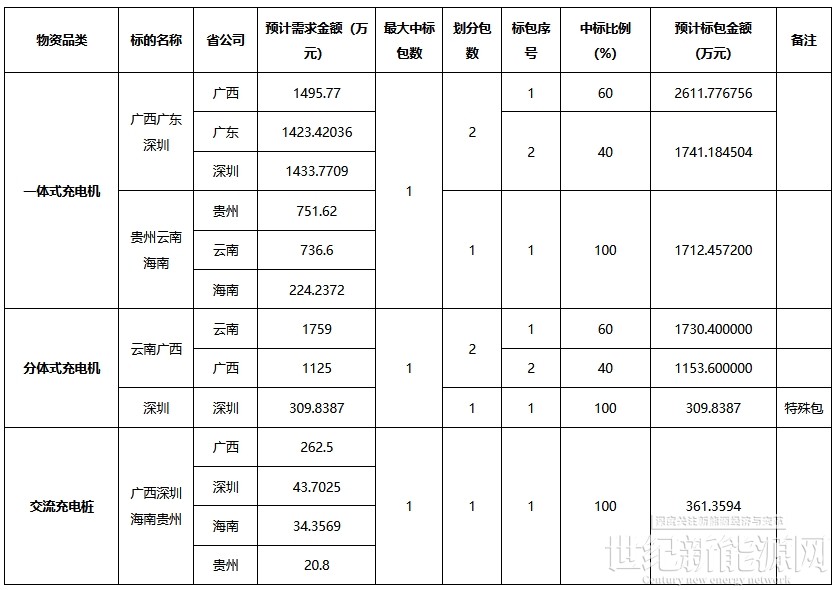

2.6标的清单及分包情况:

备注:

1.各物资品类具体需求、分包及最大中标包数设置详见附件,除不受限制的特殊包外,一个投标人在一个品类中最多只能中不超过最大中标包数的标包。

2.如某个品类的需求单位实际需求数量或金额较少,不能满足框架分配比例的,最终比例以实际签约情况为准。根据技术要求或实际需求,可按实际要求选择供应商。

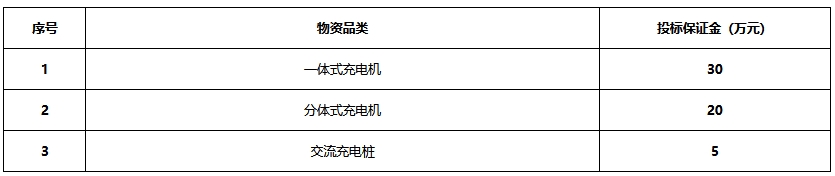

保证金按物资品类收取,金额见下表:

3.投标人资格要求

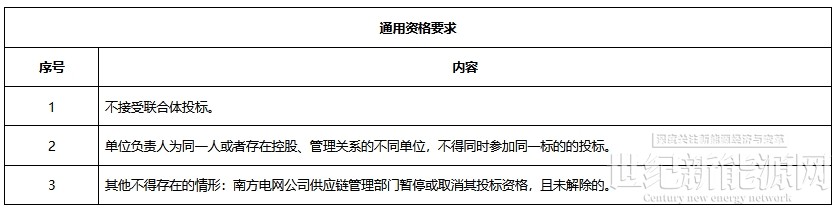

3.1通用资格要求

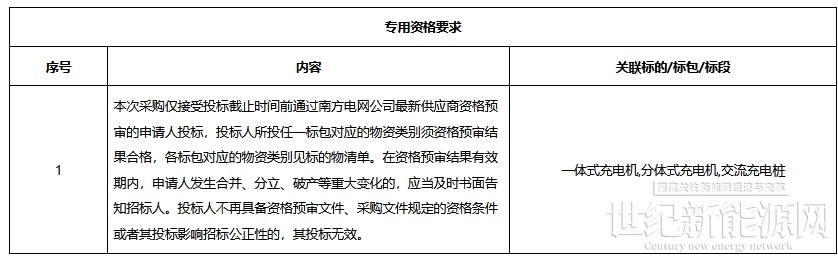

3.2 专用资格要求

备注:

1.本项目所有业绩的时间要求均以月为单位,近三年为投标截止时间前36个月。

2.仅计算供给业主(最终用户)的供货业绩,投标人的“贴牌”业绩或提供给其他制造商的供货业绩为无效业绩;投标人的子公司、母公司或其他兄弟单位的非投标人制造的同类产品业绩为无效业绩。

3.如包内存在不同类别的设备材料,投标人须分别满足包内各类别设备材料的商务资格及技术要求方可视为满足此包的资格要求。

4.对于同一标包内的特殊要求设备、新产品或个别规格超出了上述要求的非标设备,由评标委员会参照资格要求进行评议,决定是否认同其符合资格。

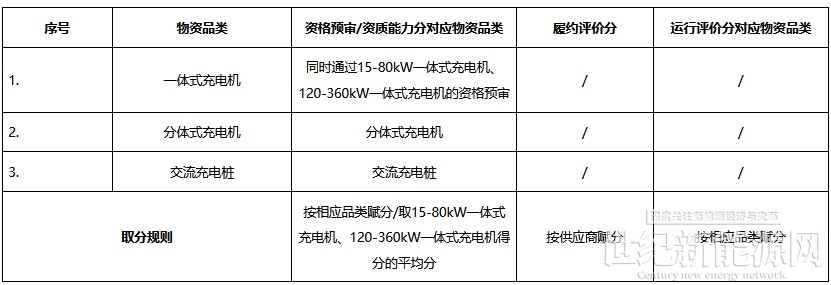

5.物资品类对应目录和评分规则如下:

点赞 0
举报
收藏 0
评论 0
分享 113
更多相关评论
暂时没有评论,来说点什么吧
中国电建、中铁等三家央企入围,河北高速 6 座重卡充电站待建
近日,河北高速燕赵驿行集团有限公司G4京港澳高速公路河北石安段零碳公路运输通道项目中标候选人公示。公告显示:中标候选人第一名为:中国电建集团河北工程有限公司,投标价格2317.66821万元;中标候选人第二名为:中铁电气化局集团有限公司,投标价格2334.137736万元;中标候选人第三名为:中国电建集团山东电力建设第一

0评论2026-11-20540

蔚来把换电站建到中国最北 零下48℃仍能3分钟换电
11月15日,蔚来换电网络再向极寒地区延伸。今日,中国最北蔚来换电站——黑河自贸区蔚来换电站正式上线运营。当地冬季漫长,全年结冰期约200天,极端最低气温可达-48℃。即便在这样的极寒环境下,蔚来仍希望通过换电技术,为当地新能源车主提供3分钟快速补能服务。黑河位于中国东北边境,是我国最北端的地级市之一,低温不

0评论2026-11-20512

宁德时代巧克力换电站宜昌首站投用
11月11日,位于宜昌城区大连路的宁德时代巧克力换电站宜昌首站正式投入使用,“99秒极速换电”高效补能场景落地宜昌城区。车主无需下车,通过手机一键操作,仅需约99秒即可完成电池更换、满电续航。据了解,巧克力换电站是宁德时代最新的补能创新解决方案,核心是“99秒极速换电”。该换电站可兼容2.5米至3.2米轴距区间,将

0评论2026-11-20484

全国首个居民小区交流V2G充电桩落地广州 引导电动汽车向电网反向放电
“车对很多人来说都是花钱的,没想过还能赚钱。”在广州东城花园小区,车主刘先生说。记者10月29日获悉,由南方电网广东广州供电局推动、广东车网互动技术有限公司投建的广州东城花园小区交流V2G充电桩项目日前完成电表安装及全套设备联调,标志着全国首个居民小区交流V2G充电桩正式投运。这意味着,继园区、公共场站之后,

0评论2026-11-20292

再添3台7kW交流桩,持续织密充电服务网络
近日,江西众一智慧科技有限公司在充电基础设施建设方面再进一步——3台7kW交流充电桩顺利完成安装并投入使用。至此,公司在电瓶车、汽车充电桩领域的服务网络得到进一步延伸。本次选点延续了公司“贴近用户、服务场景”的布局思路,重点覆盖日常通勤与居民生活周边场景,旨在为新能源车主提供更加便捷、稳定的慢充补能选择

0评论2026-11-20518

总投资5000万元,新疆轮台县186台充电桩建设项目通过审批
11月11日,新疆巴州轮台县新能源充电桩建设项目项目建议书获轮台县发改委批复通过,项目申请单位为轮台县住房和城乡建设局。公示信息显示,该项目总投资5000万元,建设地点位于轮台县境内,将新建停车位约1054个,安装120kW快充充电桩约186台,配套建设箱变、电缆、监控等停车场相关附属设施。原文如下:

0评论2026-11-20752

中标 | 万帮数字能源、特来电中标!江西85台充电桩采购项目
11月16日,江西交投生态环保有限公司充电桩设备采购项目中标结果公告发布。公告显示,万帮数字能源股份有限公司中标标段一,中标价339.89万元;青岛特来电新能源科技有限公司中标标段二,中标价186.899万元。招标公告显示,江西交投生态环保有限公司充电桩设备采购项目,招标人为江西交投生态环保有限公司,招标项目划分为2

0评论2026-11-20518

截至2026年10月,重庆建成公专用充电桩5.08万个,充电枪7.61万个,换电站312座
截至2026年10月,平台累计接入充电运营企业825家,换电运营企业7家,建成公专用充电桩5.08万个,充电枪7.61万个,换电站312座、换电单元9142个。全市公专用充电设施额定功率728.16万千瓦,换电设施额定功率42.65万千瓦。今年以来,全市新增公专用快充桩1620个(存在部分快充桩因企业经营调整下线),退运公专用慢充桩4086个(

0评论2026-11-20783

中标 | 山东160套充电桩采购项目中标候选公示!
11月14日,山东省公共资源交易电子服务平台公示新能源场站电动汽车充电桩设备采购项目中标候选人。唱标记录显示,投标单位包含山东丽景新能源有限公司,投标报价647.4万元;山东智享数字能源科技有限责任公司,投标报654.03万元;星耀山河能源科技有限公司,657.95万元;山东国浩工程咨询有限公司,659.1781万元。其中,山

0评论2026-11-20560

3677万元 | 安徽怀宁县充电基础设施补短板工程-配电工程EPC招标公告
公告公示信息怀宁县充电基础设施补短板工程-配电工程EPC招标公告(电子招标投标)1. 招标条件1.1 项目名称:怀宁县充电基础设施补短板工程-配电工程EPC;1.2 项目审批、核准或备案机关名称:怀宁县发展和改革委员会;1.3 批文名称及编号:关于怀宁县充电基础设施补短板工程初步设计的批复(怀发改许可[2025]107号)1.4招标

0评论2026-11-20491
