BC组件20MW!清远诚创能源组件招标发布

2025-06-10 15:378680世纪新能源网

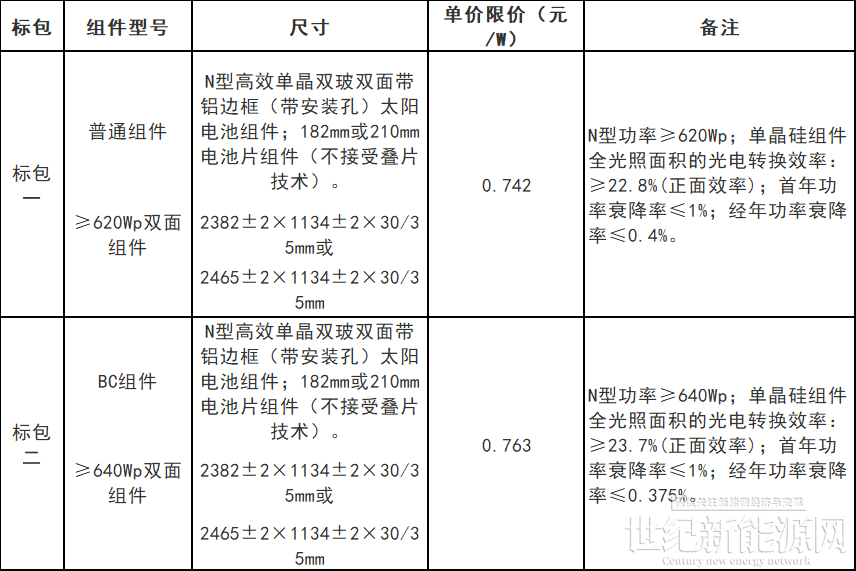

6月9日,清远诚创能源发展有限公司2025年光伏组件框架招标发布,招标公告显示,项目总预算8600万元,其中标包一普通组件7000万元(预估100MW),标包二BC组件预算1600万元(预估20MW)。

具体来看:

(1)本项目共划分两个标包,可兼中。

(2)报价为包含材料本体、备品备件、专用工具、包装、保险、运输(按合同指定地点)、装卸搬运(包含交货现场卸车入库时的相关费用)、配套售后服务、技术培训、13%增值税等供货所发生的一切费用。

(3)标包一分配原则:采用基础分配和订单分配相结合的模式。本项目最终供货地点、数量根据具体采购订单要求确定。

①基础分配:按标包预估采购金额的80%平均分配给中标单位。分配时,按中标单位排名次序,依次顺序循环分配(第1个采购项目分配至排名第1的中标单位,第2个采购项目分配至排名第2的中标单位,以此类推),实际分配时,因不同的项目采购量不同,不同中标单位保底分配采购量可存在偏差,但本标包执行完毕,采购量最多与最少的中标单位之间采购量的偏差,不得超过10%。(由于投标单位质量、交货期等原因造成扣减分配额度或取消中标资格,分配额度不受此偏差限制)

②订单分配:除基础分配外的剩余20%份额采用订单分配。招标方不确保中标单位的实际分配份额与上表一致,针对每一个项目,招标方本着公开、公平、公正的原则,按优惠条件、货期满足程度、履约情况、技术要求的满足程度等,结合中标份额进行分配。在同等条件下,优先考虑排名靠前的中标单位。

(4)预算金额是采购需求预测数据,仅作为采购预估规模供投标人参考,并不代表招标人对采购量的承诺,最终应以实际框架结果有效期内发生的采购量为准。框架协议结束时的最终分配金额与预估金额可能存在一定偏差。

①部分标包可能出现协议期内无实际需求。

②部分标包可能出现因实际需求仅为单一项目不能拆分导致分配金额存在偏差。

(5)在框架协议有效期内,南方电网公司、广东电网有限责任公司、广东电网有限责任公司清远供电局、清远德晟投资集团有限公司将本项目物资品类纳入公司集团采购范围的,招标人有权解除本框架协议,并不承担违约责任。

(6)请在知悉并接受上述条件的情况下参与本项目的投标。

标包一入围2家,标包二入围1家。

点赞 0
举报
收藏 0
评论 0
分享 84
更多相关评论
暂时没有评论,来说点什么吧
南方电网:十五五新增新能源装机230GW,打造31个零碳园区,服务4个绿电直连示范项目
南方电网非化石能源电量占比达64%,新能源装机占比达50%

0评论2026-08-263628

南方电网:转让贵州新能源公司100%股权
南方电网综合能源股份有限公司拟转让贵州盘州市晟佑晟新能源有限公司100%股权

0评论2026-07-012834

国内虚拟电厂公司排行榜(2026版):基于合规运营与市场化收益的综合评估
本文基于公开资料与行业信息,对国内具有代表性的虚拟电厂企业进行梳理与综合评估,供行业参考。

0评论2026-06-251594

围绕储能产业布局!青海海北州政府与南方电网储能科技召开座谈交流会
助力地方优化能源结构、提升新能源消纳能力,实现地企优势互补、资源共享、互利共赢

0评论2026-06-101075
