中国安能二局松阳抽水蓄能电站1#尾水隧洞顺利贯通

2025-06-06 13:344740中国安能第二工程局

6月3日,由中国安能二局承建的松阳抽水蓄能电站1#尾水隧洞实现全线贯通,标志着该工程主体建设取得重要进展。

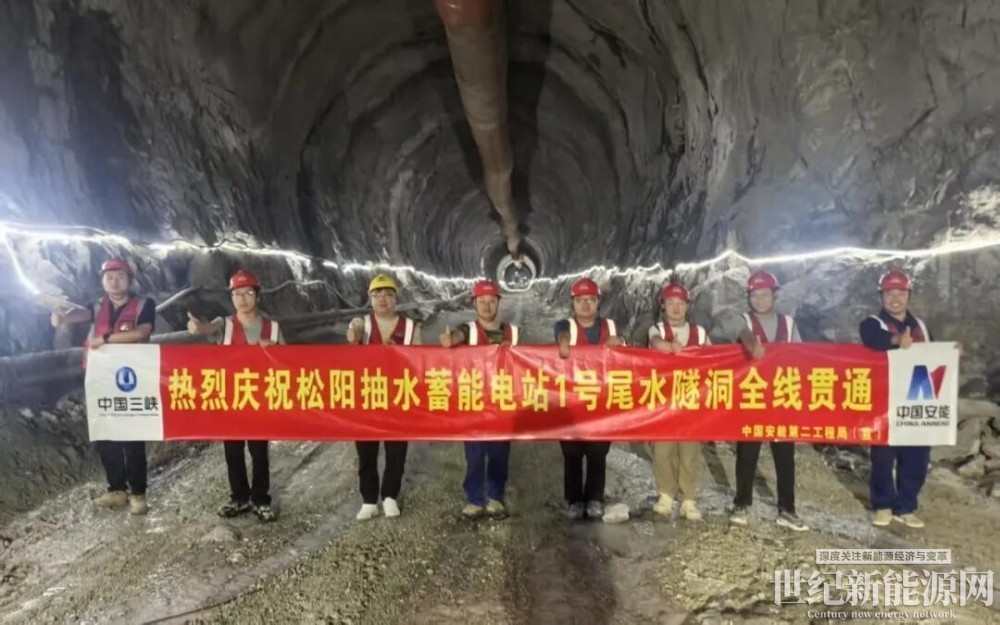

▲顺利贯通

该隧洞全长1597.591米,采用马蹄形断面设计,成型后内径达8.2米,底宽5米,坡度5.1%,经混凝土衬砌后将达到7米标准圆形断面。施工过程中,项目团队通过4#、5#施工支洞同步推进,有效保障了工程进度。

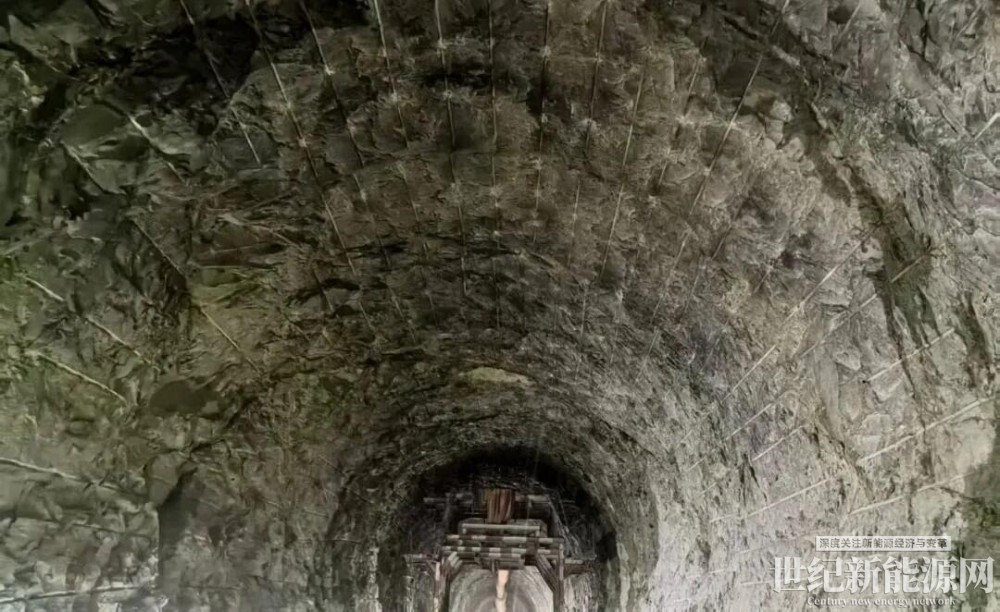

▲工程形象

面对多作业面交叉施工、安全管控复杂等挑战,项目部通过科学组织施工时序,优化资源配置,采用精细化开挖工艺。在施工过程中实现超挖量有效控制,半孔率保持较高水平,岩体节理裂隙发育稳定,成型面平整度达标,最终达成“破碎均匀、震动可控、围岩稳定”的施工目标,确保了隧洞开挖的高效推进。下步,项目部将严格把控各作业面进度,强化质量管控和安全生产管理,奋力推进工程进度,确保年度建设任务高质量完成。

点赞 0
举报
收藏 0
评论 0
分享 79
更多相关评论
暂时没有评论,来说点什么吧
三峡集团总经理调研甘肃张掖抽水蓄能电站
1月4日,三峡集团总经理、党组副书记李富民赴甘肃张掖抽水蓄能电站建设现场调研,先后前往地下厂房、上下水库等地,实地察看工程建设情况,检查安全生产、地质灾害防护和环境保护等工作

0评论2026-11-07376

丹凤鱼岭抽水蓄能电站获核准
10月30日,陕西丹凤鱼岭抽水蓄能电站项目正式获得陕西省发展和改革委员会核准批复,标志着项目建设取得关键性突破,迈入全新阶段。该项目是陕西省“十五五”重点实施项目,也是陕西水电2026年“一号工程”。自项目启动以来,在集团公司和陕西水电的坚强领导下,项目紧盯核准前置要件,积极对接省、市、县各级主管部门,统筹

0评论2026-11-04192

陕西丹凤鱼岭抽水蓄能电站项目取得核准
陕西丹凤鱼岭抽水蓄能电站项目正式取得陕西省发展和改革委员会核准批复

0评论2026-11-03169

河南可再生能源装机规模超1亿千瓦 344万千瓦储能项目顺利并网
截至6月底,河南可再生能源装机规模超1亿千瓦,达10101万千瓦

0评论2026-07-142115

广西百色抽水蓄能电站泄洪洞兼导流洞顺利贯通
广西百色抽水蓄能电站项目是国家抽水蓄能中长期发展“十四五”规划重点实施项目之一

0评论2026-04-211515

华电鄯善抽蓄电站主体工程建设拉开序幕
华电鄯善抽蓄电站通风兼安全洞首次爆破作业圆满完成

0评论2026-01-29744

河北张家口尚义抽水蓄能电站500千伏送出工程投运
保障京津冀负荷中心绿色用电需求

0评论2026-01-23525
