中标 | 甘肃能源750MW风电项目开标:中船海装、金风科技、三一重能预中标

2025-04-17 10:4910410甘肃省公共资源交易中心

4月16日,甘肃庆阳东数西算产业园区绿电聚合试点项目750MW风力发电机组、附属设备(含箱变、塔筒)采购项目中标候选人公示。

根据招标公告,甘肃庆阳东数西算产业园区绿电聚合试点项目750MW风电项目位于甘肃省环县境内,装机容量750MW,分为2个地块,编号分别为1号、4号,标包一指1号地块风电场区装机容量250MW,单机容量6.25MW机型,叶轮直径220米及以上,塔筒高度125米及以上;标包二指4号地块风电场区装机容量500MW中的250MW部分,单机容量6.7MW机型,叶轮直径220米及以上,塔筒高度125米及以上;标包三指的是4号地块风电场区装机容量500MW中的250MW部分,即500MW总容量中除去标包二剩余的部分,单机容量6.7MW机型,叶轮直径220米及以上,塔筒高度125米及以上。

交货时间为:标包一(250MW)第一批次31.25MW机组所需预应力锚栓组合件计划于2025年5月30日前全部到货。标包二(250MW)第一批次33.5MW机组所需预应力锚栓组合件计划于2025年5月30日前全部到货。标包三(250MW)第一批次33.5MW机组所需预应力锚栓组合件计划于2025年5月30日前全部到货。标包一(250MW)第一台风电机组(含箱变、塔筒)计划于2025年7月15日前全部到货;标包二(250MW)第一台风电机组(含箱变、塔筒)计划于2025年7月15日前全部到货;标包三(250MW)第一台风电机组(含箱变、塔筒)计划于2025年7月15日前全部到货;2025年6月1日至2025年8月30日剩余所需预应力锚栓组合件连续到货;2025年7月31日至2025年10月30日,连续到货剩余台数风电机组(含箱变、塔筒);与监控系统有关联的附属设备计划于2025年10月30日前全部到货,2025年11月30日前完成风电机组及附属设备调试工作,具备发电条件。

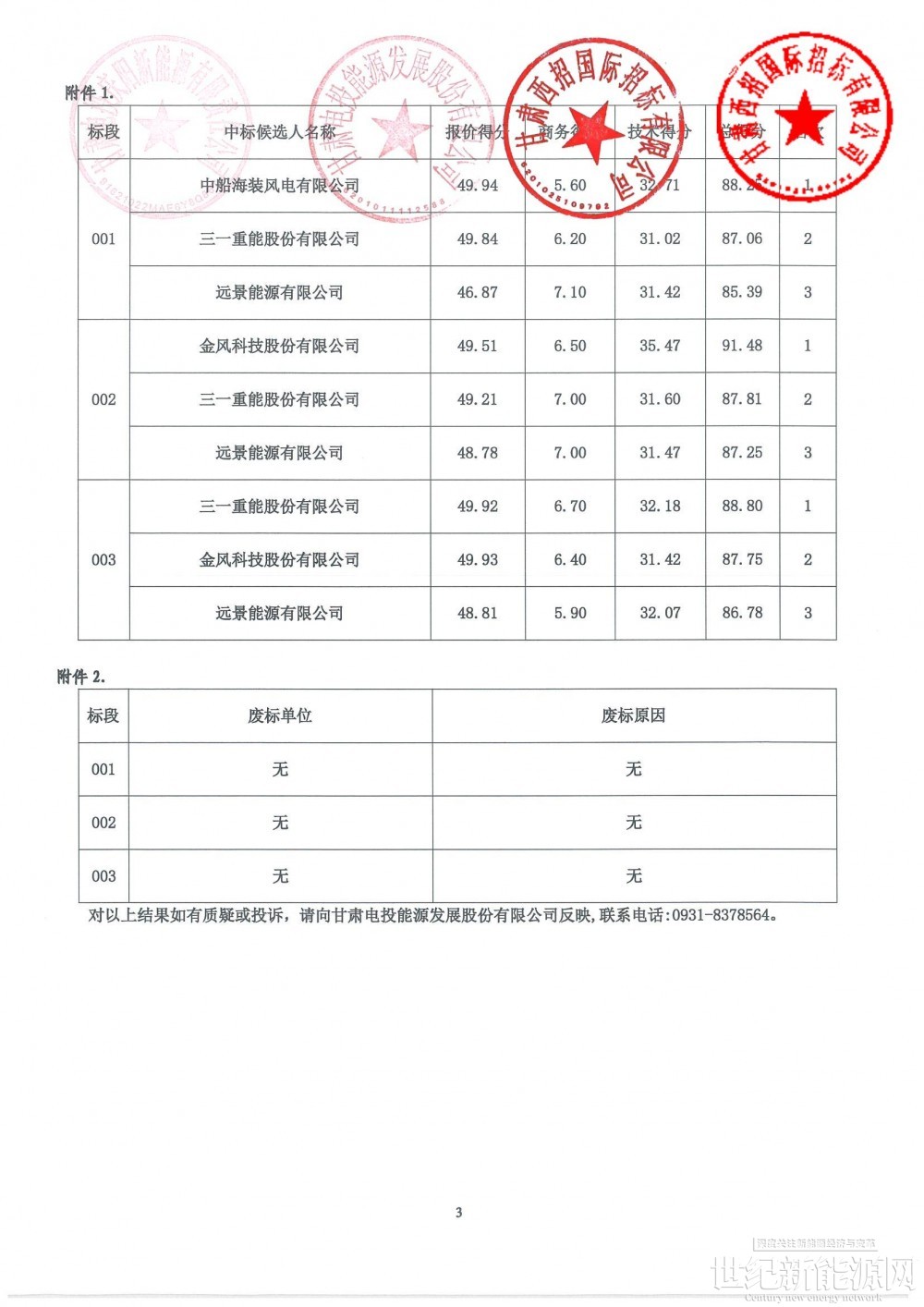

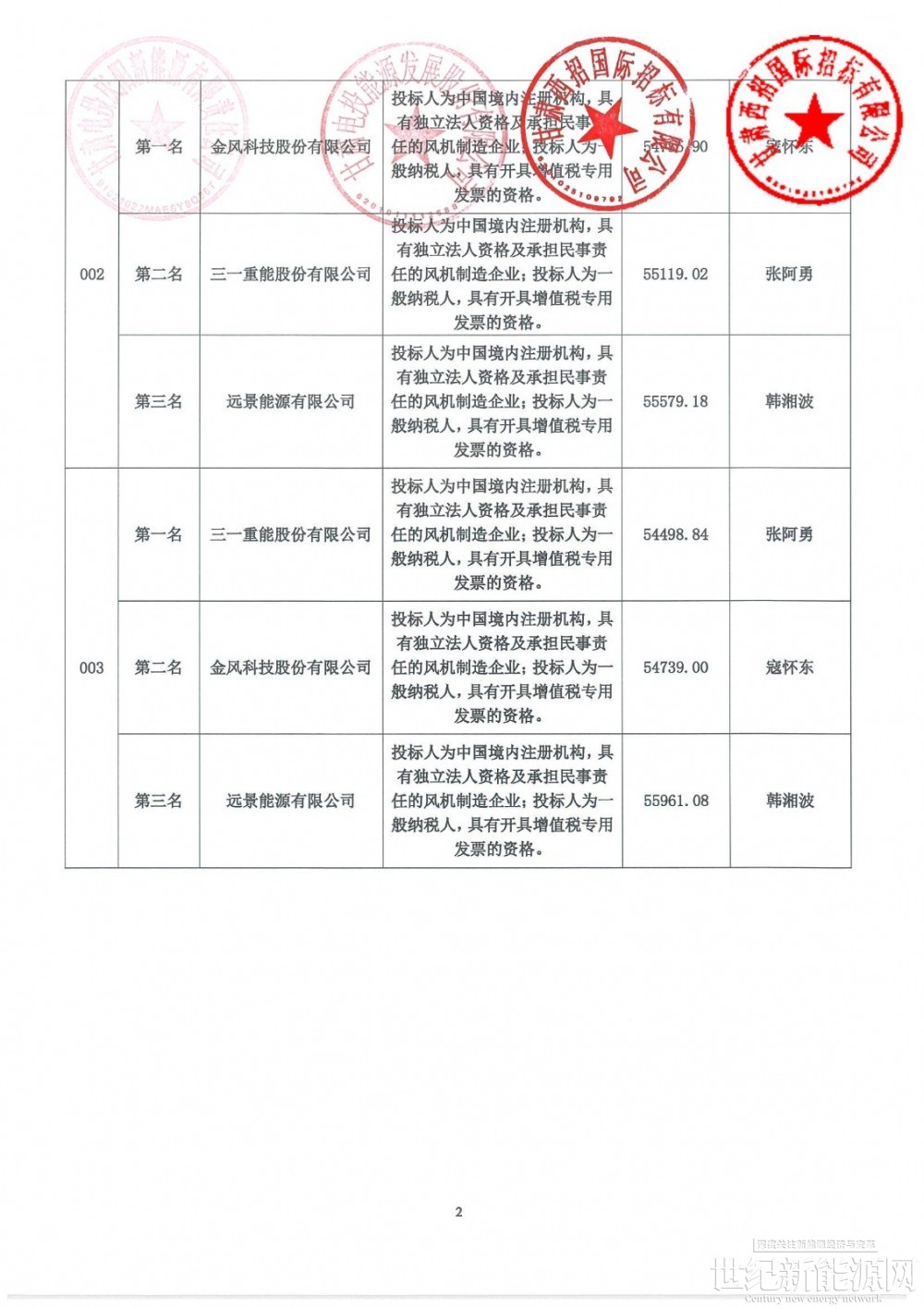

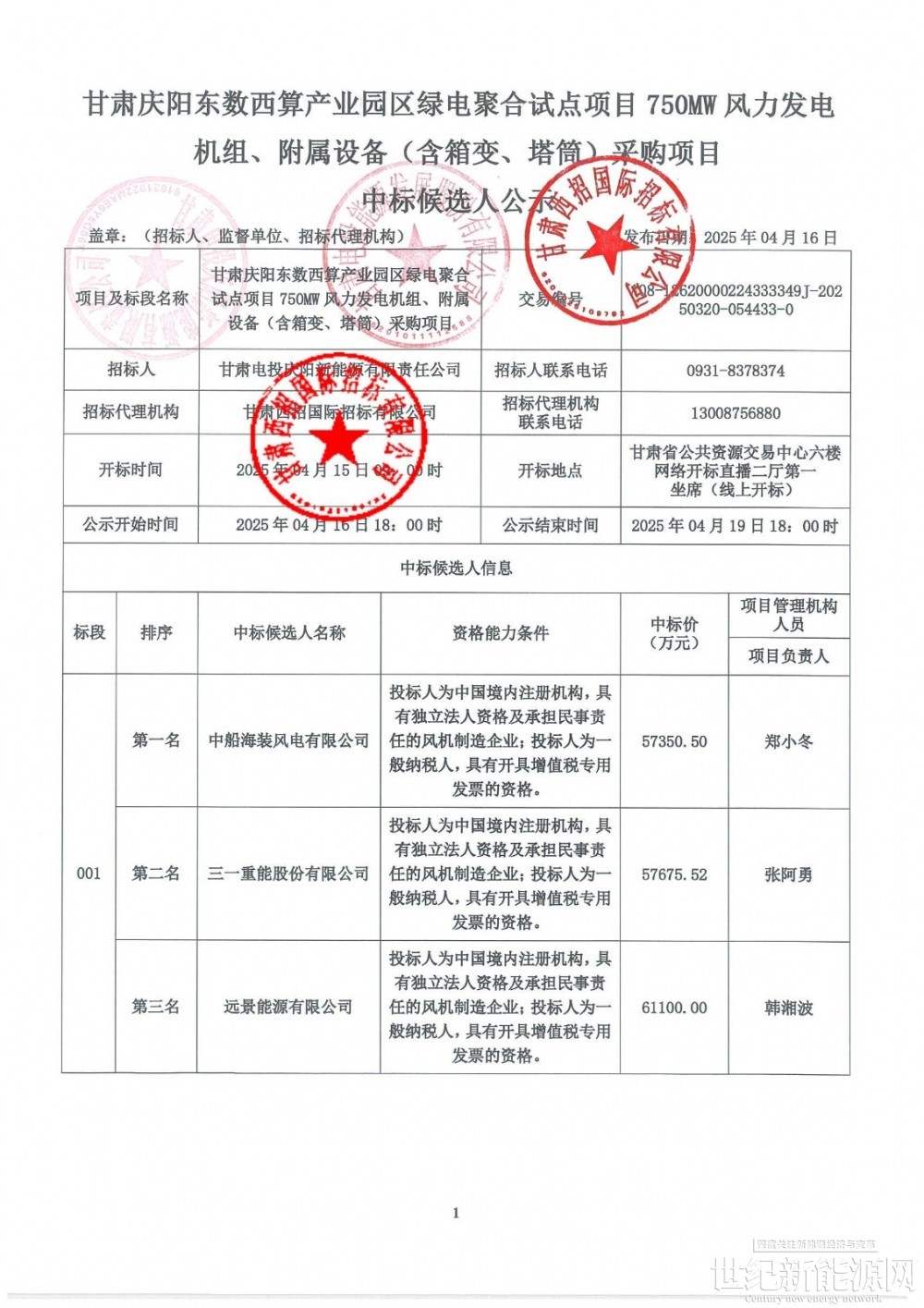

中标公告如下:

点赞 0
举报
收藏 0
评论 0
分享 99
更多相关评论
暂时没有评论,来说点什么吧
甘肃能源监管办完成充电设施专项监管,推动高质量发展
为推动国家能源局关于新能源汽车充电设施建设运营情况监管要求落地,甘肃能源能源监管办缜密谋划、统筹推进,细致了解全面情况,深入查找存在问题,依法提出意见建议,按时完成调研监管。一是细化方案精心组织。按照《国家能源局综合司关于开展2023—2025年新能源汽车充电设施建设运营情况监管工作的通知》,结合实际制定印发《甘

0评论2026-11-06290

甘肃能源监管办全覆盖集中宣贯《电力安全事故应急处置和调查处理条例》
以扎实有力的工作举措保障甘肃电力系统安全稳定运行。

0评论2026-10-28663

甘肃能源、华润联合建设腾格里沙漠大基地4GW风、光项目
在甘肃武威投建300万千瓦光伏、100万千瓦风电项目,两个项目合计动态总投资达129.17亿元

0评论2026-06-163739
