收益“大滑坡”!13个光伏项目利润缩水紧急叫停

孔令辉 2025-03-12 08:33 · 头闻号光伏头条

2023年下半年以来,光伏产业进入行业下行周期,全产业链价格下跌,光伏企业加速 “内卷”,市场竞争激烈。光伏组件的价格也一路从将近2元/W,跌至0.7元/W以下,光伏EPC的价格从4元/W左右,跌至2.8元/W附近。

再加上,日前,国家发展改革委、国家能源局联合印发《关于深化新能源上网电价市场化改革 促进新能源高质量发展的通知》,光伏发电入市之后,新增光伏项目投资收益暂时还没有明确走向。

投资成本存在不确定性,光伏项目收益也存在未知性,部分光伏企业及时止损,纷纷叫停光伏发电项目。

据世纪新能源网团队不完全统计,近一年来,已经有13个光伏项目终止或延期。

其中终止项目8个,具体如下:

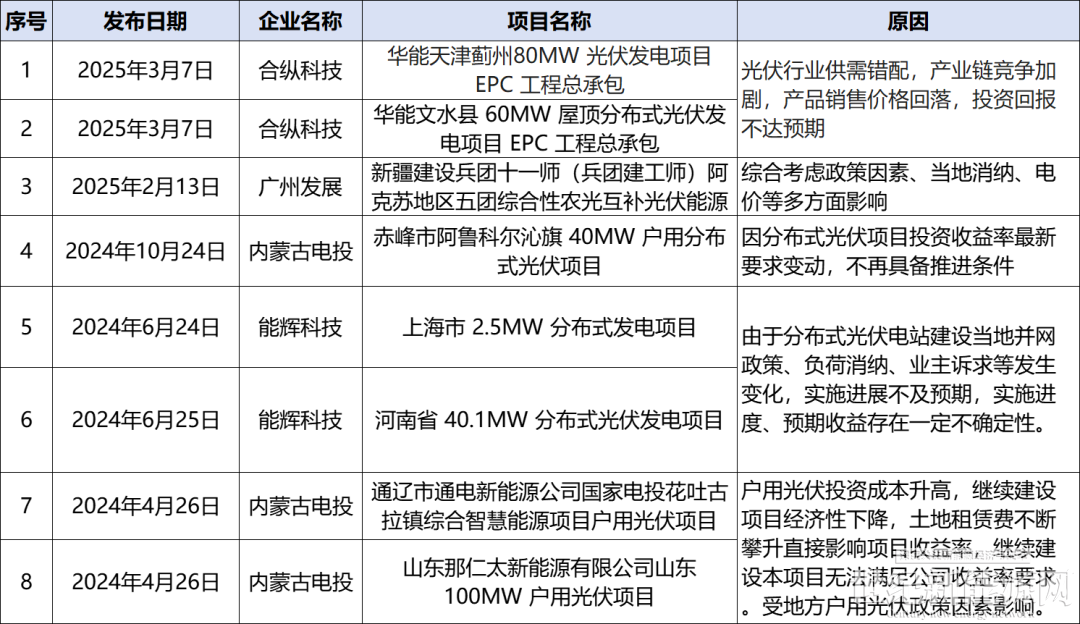

合纵科技:终止2个光伏发电项目

3月7日,合纵科技发布关于终止募投项目并将剩余募集资金永久性补充流动资金的公告。

公告称,合纵科技拟终止“华能天津蓟州80MW光伏发电项目EPC工程总承包”和“华能文水县60MW屋顶分布式光伏发电项目EPC工程总承包”项目,并将剩余募集资金永久补充流动资金,用于公司日常经营活动。

针对此次项目终止,合纵科技表示,近年来,随着光伏终端装机需求快速提升,巨量资本涌入光伏行业,产能扩张加速推进。在此背景下,光伏行业整体出现供需错配,产业链竞争加剧,各环节产品销售价格迅速回落,继续实施“华能天津蓟州80MW光伏发电项目EPC工程总承包”和“华能文水县60MW屋顶分布式光伏发电项目EPC工程总承包”可能面临项目投资回报不达预期的风险。

广州发展:终止1个农光互补项目

2月13日,广州发展发布关于新能源项目框架协议进展情况的公告。

公告披露,2021 年 10 月,广州发展新能源集团华北分公司与新疆生产建设兵团第十一师五团、艾嘉慧能源科技(上海)有限公司签署《新疆生产建设兵团第十一师五团新能源投资配套制造产业链条建设项目合作框架协议》。

其中,投资建设新疆建设兵团十一师(兵团建工师)阿克苏地区五团综合性农光互补光伏能源项目容量 1,000MW,并配套储能项目,投资总额约为人民币 37 亿元,由新能源集团华北分公司负责投资建设。

在框架协议进展中,广州发展表示,综合考虑政策因素、当地消纳、电价等多方面影响,新疆生产建设兵团第十一师五团新能源投资配套制造产业链条建设项目终止推进。

内蒙古电投:核销1个户用分布式光伏项目

2024年10月24日,内蒙古电投能源股份有限公司发布《关于核销赤峰市阿鲁科尔沁旗40MW户用分布式光伏项目公告》。

该项目2022年9月立项,2023年7月完成投资决策批复,总投资1.63亿元。虽测算资本金财务内部收益率为8.53%,但因分布式光伏项目投资收益率最新要求变动,不再具备推进条件而被核销。

能辉科技:终止2个分布式光伏发电项目

2024年6月24日,能辉科技终止 “上海市 2.5MW 分布式发电项目” 和 “河南省 40.1MW 分布式光伏发电项目”,由于分布式光伏电站建设当地并网政策、负荷消纳、业主诉求等发生变化,实施进展不及预期,实施进度、预期收益存在一定不确定性,公司将剩余未使用的募集资金投入到其他光伏电站 EPC 项目中。

内蒙古电投:终止2户用光伏项目

2024年4月26日,内蒙古电投能源股份有限公司发布公告称:拟终止通辽市通电新能源公司国家电投花吐古拉镇综合智慧能源项目户用光伏项目和山东那仁太新能源有限公司山东 100MW 户用光伏项目。

终止的原因一是户用光伏投资成本升高,继续建设项目经济性下降,土地租赁费不断攀升直接影响项目收益率,继续建设本项目无法满足公司收益率要求。二是受地方户用光伏政策因素影响,部分农户合作开发意愿性不强,对项目合作积极性不高。

其中延期项目5个,具体如下:

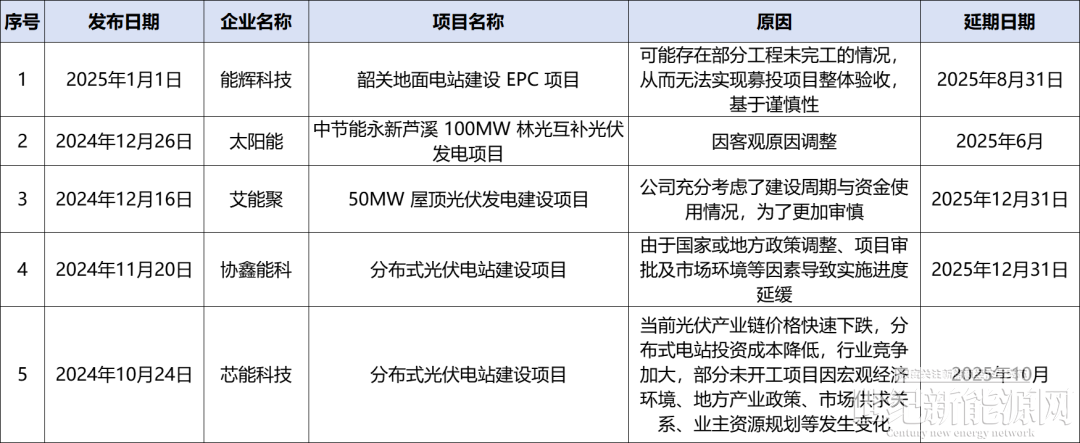

能辉科技:地面电站建设EPC项目延期

2025年1月1日,能辉科技发布公告称,公司召开会议审议通过了《关于部分可转债募投项目调整实施进度的议案》,结合目前募投项目实际建设情况和投资进度,在募集资金投资用途、相应的实施主体、实施地点及投资总额不变的前提下,其将“韶关地面电站建设EPC项目”的达到预定可使用状态时间调整至2025年8月31日。

对于调整的原因,能辉科技表示,可能存在部分工程未完工的情况,从而无法实现募投项目整体验收,基于谨慎性,公司拟对该项目的实施进度予以调整。

太阳能:林光互补光伏发电项目延期

2024年12月26日,太阳能(000591)第十一届董事会第十二次会议审议通过了《关于调整非公开发行股票部分募集资金投资项目预计达到可使用状态时间的议案》,同意中节能永新芦溪 100MW 林光互补光伏发电项目预计达到可使用状态时间调整为2025年6月。

本次部分募投项目因客观原因调整预计达到可使用状态时间,除项目预定可使用状态时间调整外,其他事项不发生变更,不会对公司的正常经营产生重大不利影响。

艾能聚:光伏发电建设项目延期

2024年12 月 16 日,艾能聚披露公告称,根据目前募投项目的实施进度及实际情况,经过审慎评估,拟对 “50MW 屋顶光伏发电建设项目” 达到预定可使用状态的时间进行延期。

艾能聚指出,公司募投项目延期的主要原因是部分项目受到业主方自身厂房建设进度的影响,从而导致项目的实际投资进度与原计划投资进度存在一定差异,公司充分考虑了建设周期与资金使用情况,为了更加审慎,决定将募投项目延期至 2025 年 12 月 31 日。

协鑫能科:分布式光伏电站建设项目延期

2024年11月20日,协鑫能科发布公告称,公司决定将多个募投项目的预计完成日期由2024年12月31日延期至2025年12月31日,涉及的项目包括“新能源汽车充电场站建设项目”、“分布式光伏电站建设项目”、“新型电网侧储能电站建设项目”和“信息系统平台及研发中心建设项目”。

此次延期是由于国家或地方政策调整、项目审批及市场环境等因素导致实施进度延缓。截至2024年10月31日,公司募投项目的募集资金使用情况为37.21亿元,实际投入15.89亿元。

芯能科技:分布式光伏电站建设项目延期

2024年10月24日,芯能科技公告称,拟对“分布式光伏电站建设项目” 实施期限进行调整,延长至2025年10月。

募投项目延期的具体原因包括,整个项目的实施存在一定周期。在实施周期内,“分布式光伏电站建设项目”各实施地点的客户(屋顶资源业主)所处行业及市场最新环境、资源交付进度、屋面类型以及电量消纳达到预期的时间等均有所差异,各分布式电站项目的具体实施进度不尽相同。

当前光伏产业链价格快速下跌,分布式电站投资成本降低,行业竞争加大,部分未开工项目因宏观经济环境、地方产业政策、市场供求关系、业主资源规划等发生变化或目标屋顶自身原因导致业主屋顶资源无法及时交付。
