配储20%、4h+!《宁夏回族自治区2025年度新能源项目开发建设方案》印发

2025-02-10 10:2523070宁夏回族自治区发展和改革委员会

近日,宁夏回族自治区发展改革委发布关于印发《宁夏回族自治区2025年度新能源项目开发建设方案》的通知。

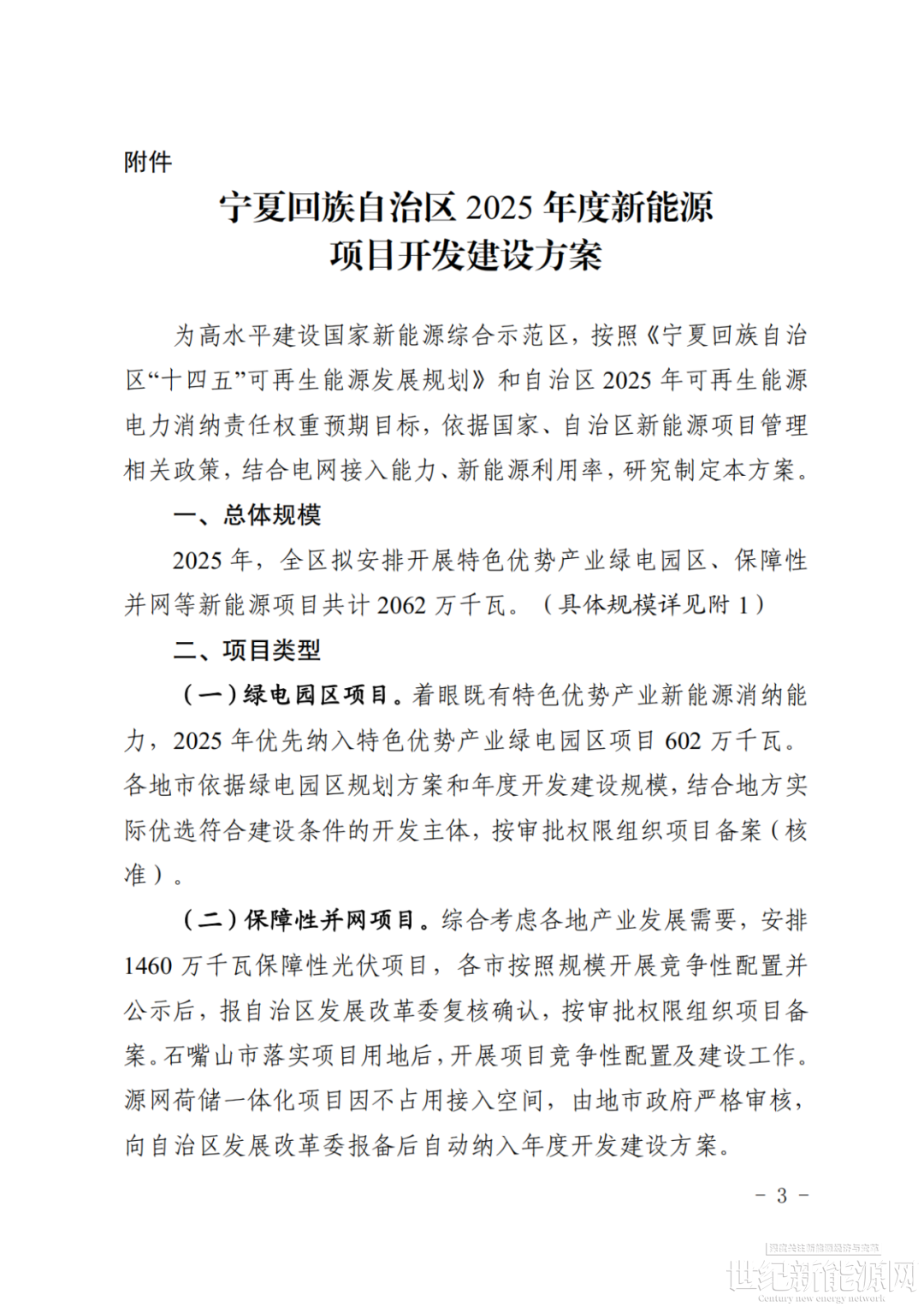

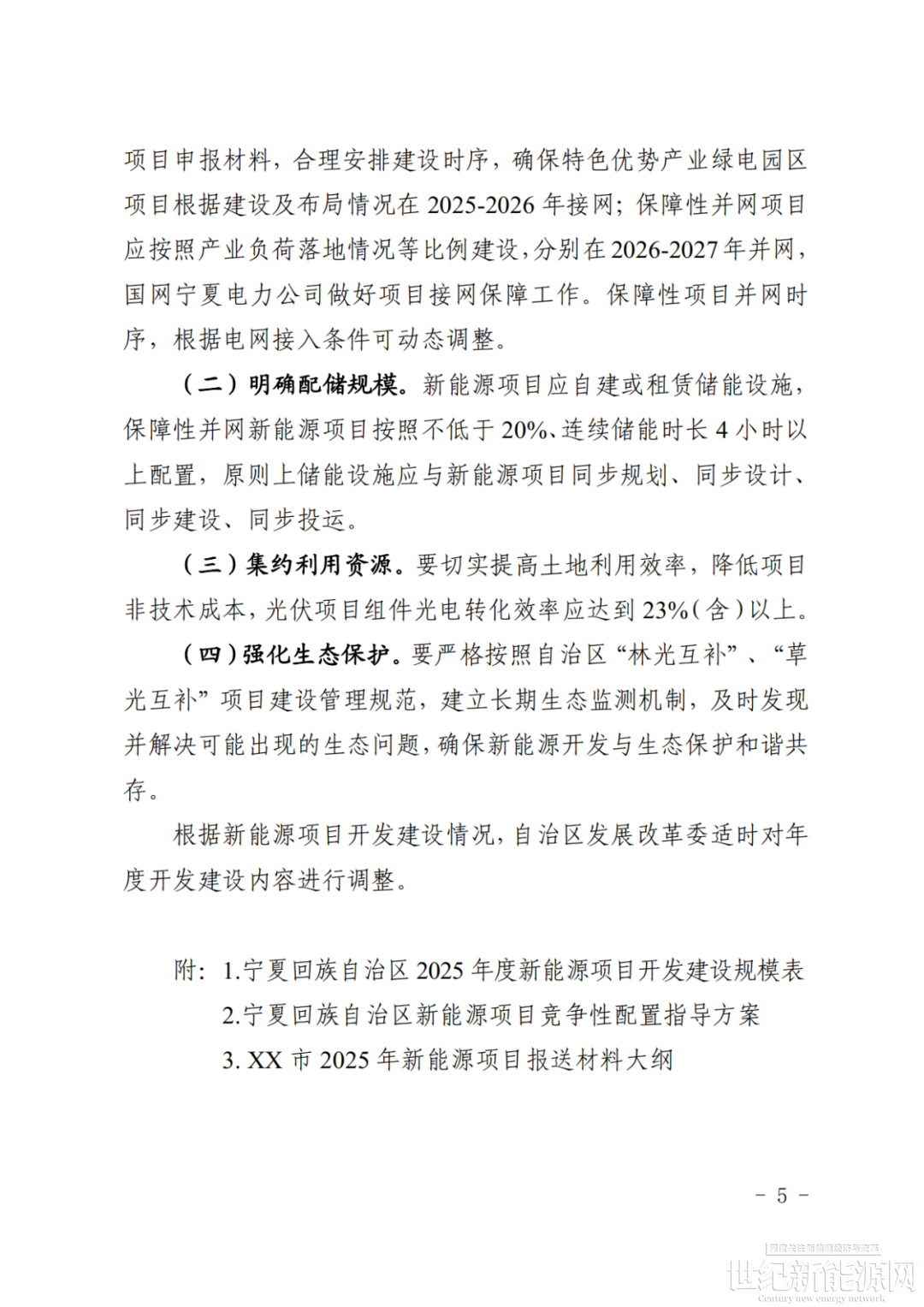

明确配储规模。新能源项目应自建或租赁储能设施,保障性并网新能源项目按照不低于20%、连续储能时长4小时以上配置,原则上储能设施应与新能源项目同步规划、同步设计、同步建设、同步投运。

全文如下:

自治区自然资源厅、生态环境厅、林业和草原局,各市发展改革委、宁东管委会经济发展局,国网宁夏电力公司:

为高水平建设国家新能源综合示范区,按照国家和自治区新能源项目管理相关政策,结合我区电网接入能力、新能源利用率等条件,我委研究制定了《宁夏回族自治区 2025 年度新能源项目开发建设方案》,经自治区党委、政府同意,现予印发,请遵照执行。

附件:宁夏回族自治区2025年度新能源项目开发建设方案

宁夏回族自治区发改委

2025年1月14日

(此文件依申请公开)
