云南:新能源配储不低于10%、2h,不足额则加收30%调节费

2025-01-02 11:2527030风芒能源

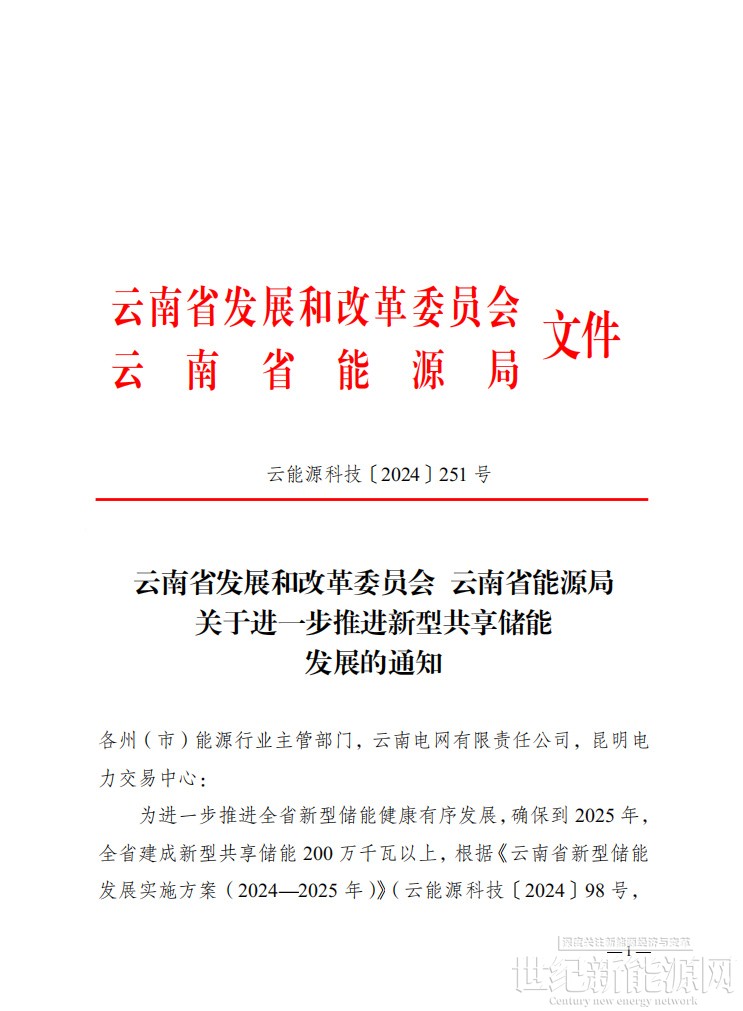

12月30日,云南省发展和改革委员会、云南省能源局联合印发《关于进一步推进新型共享储能发展的通知》。通知自2025年1月1日起施行。

《通知》表示,2025年继续实行“新能源+储能”机制,集中式风电和光伏发电项目按不低于装机容量10%的比例(持续时长不低于2小时)配置储能容量,未自建新型储能设施或未购买共享储能服务达到装机规模10%的风电和光伏发电企业(含已建成项目)须通过自主协商或参加挂牌交易自行购买系统调节服务。

《实施方案》中明确的电化学储能项目(压缩空气储能项目除外)在2025年4月30日前并网投产的,以及《实施方案》以外满足电网并网条件,并能在2025年5月31日前投产并网的电化学储能项目,技术路线以磷酸铁锂为主的储能项目按其装机规模的1.8倍提供租赁服务,技术路线以全钒液流为主的储能项目按其装机规模的3倍提供租赁服务。

集中式风电和光伏发电企业当月未足额成交租赁容量部分按照《实施方案》明确的参考价格上浮30%收取调节费用:新型共享储能当月未成交部分按照《实施方案》明确的参考价格下浮30%获得调节费用,收支差额资金由调节容量市场参与主体按当月的可交易容量进行等比例分享。

原文如下:

点赞 0
举报
收藏 0
评论 0
分享 89
更多相关评论
暂时没有评论,来说点什么吧
江苏华电仪征120MW/240MWh风光集中配建储能项目投产
储能规模120MW/240MWh,采用酸铁锂电池技术

0评论2025-07-01662

80MW/160MWh!河南安阳2025第二批新能源配储转独立储能申请公布
截至目前,河南共有3个项目转为独立储能,累计规模100MW/200MWh,业主单位分别为京能集团和大唐集团。

0评论2025-06-20740

配储3万千瓦/3万千瓦时!中煤绿能2.93GW新能源项目公示
项目新能源规模为293万千瓦(风电170万千瓦、光伏123万千瓦),设计制氢能力10万吨/年

0评论2025-04-111064

总投资42.52亿元!新疆油田1.36GW新能源及配套煤电、碳捕集一体化项目公示
该项目新建136万千瓦光伏电站,配置10%,2h电化学储能

0评论2025-03-213051

政策解读:《关于深化新能源上网电价市场化改革 促进新能源高质量发展的通知》
当前正处于亟需准确市场价格信号引导进一步“做强”的关键时期

0评论2025-02-14927
