分享好友 资讯首页 资讯分类 切换频道

单机最大20MW!500MW海上风电项目招标

2024-12-27 09:266100风电观察

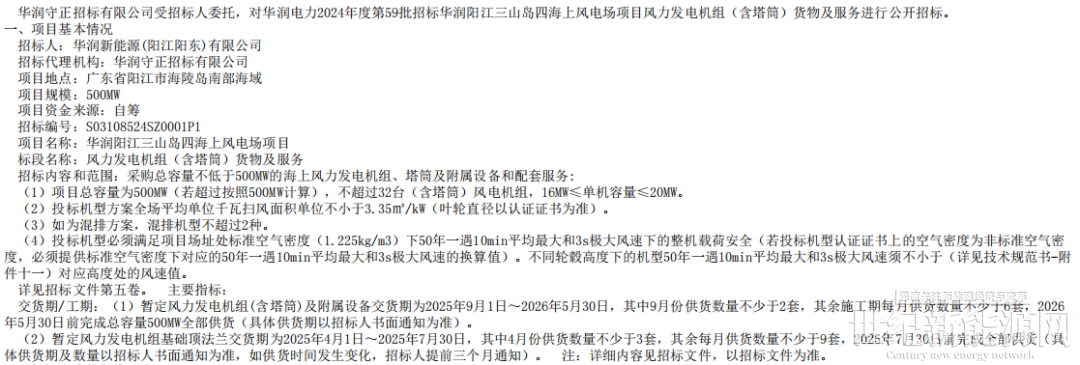

12月25日,华润集团电子招标采购平台发布《华润阳江三山岛四海上风电场项目风力发电机组(含塔筒)货物及服务招标公告》。公告显示,华润阳江三山岛四海上风电场项目位于广东省阳江市海陵岛南部海域,项目规模500MW。

招标内容和范围:采购总容量不低于500MW的海上风力发电机组、塔筒及附属设备和配套服务:

(1)项目总容量为500MW(若超过按照500MW计算),不超过32台(含塔筒)风电机组,16MW≤单机容量≤20MW。

(2)投标机型方案全场平均单位千瓦扫风面积单位不小于3.35㎡/kW(叶轮直径以认证证书为准)。

(3)如为混排方案,混排机型不超过2种。

(4)投标机型必须满足项目场址处标准空气密度(1.225kg/m³)下50年一遇10min平均最大和3s极大风速下的整机载荷安全(若投标机型认证证书上的空气密度为非标准空气密度,必须提供标准空气密度下对应的50年一遇10min平均最大和3s极大风速的换算值)。不同轮毂高度下的机型50年一遇10min平均最大和3s极大风速须不小于(详见技术规范书-附件十一)对应高度处的风速值。详见招标文件第五卷。

交货期/工期:

(1)暂定风力发电机组(含塔筒)及附属设备交货期为2025年9月1日~2026年5月30日,其中9月份供货数量不少于2套,其余施工期每月供货数量不少于6套,2026年5月30日前完成总容量500MW全部供货(具体供货期以招标人书面通知为准)。

(2)暂定风力发电机组基础顶法兰交货期为2025年4月1日~2025年7月30日,其中4月份供货数量不少于3套,其余每月供货数量不少于9套,2025年7月30日前完成全部供货(具体供货期及数量以招标人书面通知为准,如供货时间发生变化,招标人提前三个月通知)。

注:详细内容见招标文件,以招标文件为准。

点赞 0
举报
收藏 0
评论 0
分享 72
更多相关评论
暂时没有评论,来说点什么吧
不靠补贴、不押车,海上制氢算透绿色船燃这笔账!
海上风电制氢不缺故事,缺的是把 “风能” 变成 “船舶绿色燃料” 的那个成本账。

0评论2026-10-16154

算电协同创新生态论坛在京举行——聚焦绿电与算力双向赋能 共探产业协同落地路径
推动能源、算力、装备与专业服务主体加强合作,将为绿色算力发展和新能源高质量消纳拓展新的空间。

0评论2026-10-16375

北京倡议: 风光万物生,开启工业文明新范式
每一缕风、每一束光,都是创造未来的力量。风光万物生,生生不息!

0评论2026-10-16164
