三峡能源海上风电轻型化柔性直流送出换流阀关键技术示范工程顺利完成系统调试

2024-12-19 09:579420中国三峡能源

12月17日,三峡能源海上风电轻型化柔性直流送出换流阀关键技术示范工程(以下简称弥勒工程)调试转运行启动会在云南弥勒石洞山召开,标志着本工程的系统调试全部结束,进入IGCT-MMC可靠性测试阶段。

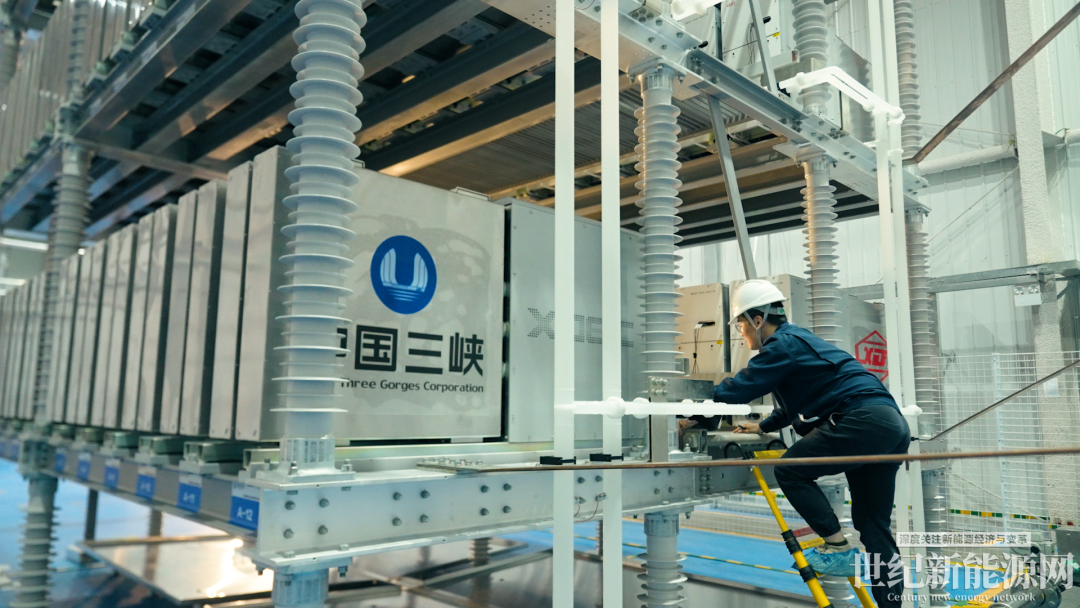

弥勒工程系统调试范围包含两侧的35千伏开关柜、滤波器、联接变、IGCT换流阀等柔直换流站主要一次设备以及直流控制保护、阀控、阀监视系统、测量装置合并单元等柔直换流站主要二次设备。

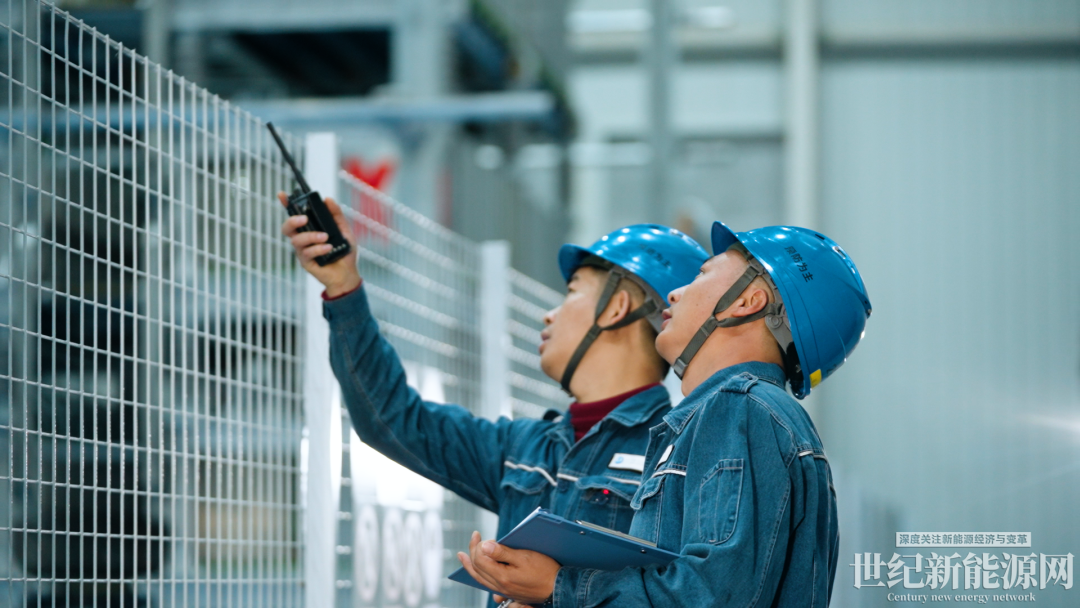

该工程系统调试于10月23日开始,12月15日完成全部119项调试项目,包括站系统不带电调试项目28项、站系统带电调试项目30项、系统带电调试61项。系统调试对于IGCT-MMC柔直系统的功能和性能进行了全面的验证,为后续为期6个月IGCT-MMC可靠性测试的顺利进行奠定了基础。

弥勒工程是国家发改委“揭榜挂帅”重点科技攻关项目,也是全球首次在柔性直流工程中应用示范6.5千伏国产高压IGCT功率器件和4千伏国产高压直流干式电容器的风电项目。本工程由三峡集团、三峡能源、三峡科研院联合产业链相关单位组织科研攻关,完成首台套建设任务。项目建设旨在对改进型的全控IGCT技术及IGCT-MMC的工程化应用可行性进行验证,进一步提高柔性直流输电的效率和可靠性、减小输电成本。

科普小贴士

柔性直流送出换流阀(模块化多电平换流阀MMC):属于柔性直流输电工程的核心设备,相当于在电力系统中接入一个完全可控的智能化“电力阀门”,实现交流电与直流电的转换,并灵活控制电压、电流、无功功率和有功功率的输出与输入,再通过直流电缆或直流架空线连接送端和受端换流站,完成电力由送端到受端的输送,换流阀设备运行可靠性关系到整个输电系统的安全稳定。

IGCT(集成门极可控晶闸管):由两个PNP型双极晶体管组成的复合全控型-电流驱动式-功率半导体器件。目前清华大学、ABB公司、德国亚琛理工等研究机构已经对IGCT-MMC、IGCT-DCT(IGCT直流变压器)、IGCT-DCB(IGCT直流断路器)提出了具有工程意义的方案,并且在实验室的物理样机上得到了充分验证。但整体来看,目前IGCT在直流电网中的应用仍处于实验室研究阶段,尚未在新型大电网构建中获得广泛的工程应用。

点赞 0
举报
收藏 0
评论 0
分享 101
更多相关评论
暂时没有评论,来说点什么吧
三峡能源拟与长江电力等投资设立新公司,以加快推进新能源基地项目
10月31日,三峡能源发布《中国三峡新能源(集团)股份有限公司关于设立三峡(新疆)能源投资有限公司暨关联交易的公告》。公告称:为加快推进新疆南疆塔克拉玛干沙漠新能源基地项目建设,高效开发新疆地区新能源项目,公司拟与中国长江电力股份有限公司(以下简称长江电力)、三峡资本控股有限责任公司(以下简称三峡资本)、长

0评论2026-11-02685

中国神华、龙源电力、国电电力、国电南瑞、国投电力、中煤能源、中国石化、三峡能源等发布公告!
多家央企控股上市公司20日、21日密集发布公告,通过股东增持、股份回购、分红等方式,向市场传递积极信号。

0评论2026-07-223093
