浙江宁海抽水蓄能电站2号机组投产!

刘英丽 2024-12-16 10:26 · 头闻号储能项目

12月12日

由中国能建葛洲坝机电公司承建的

国网新源浙江宁海抽水蓄能电站2号机组

通过15天考核试运行

正式投产

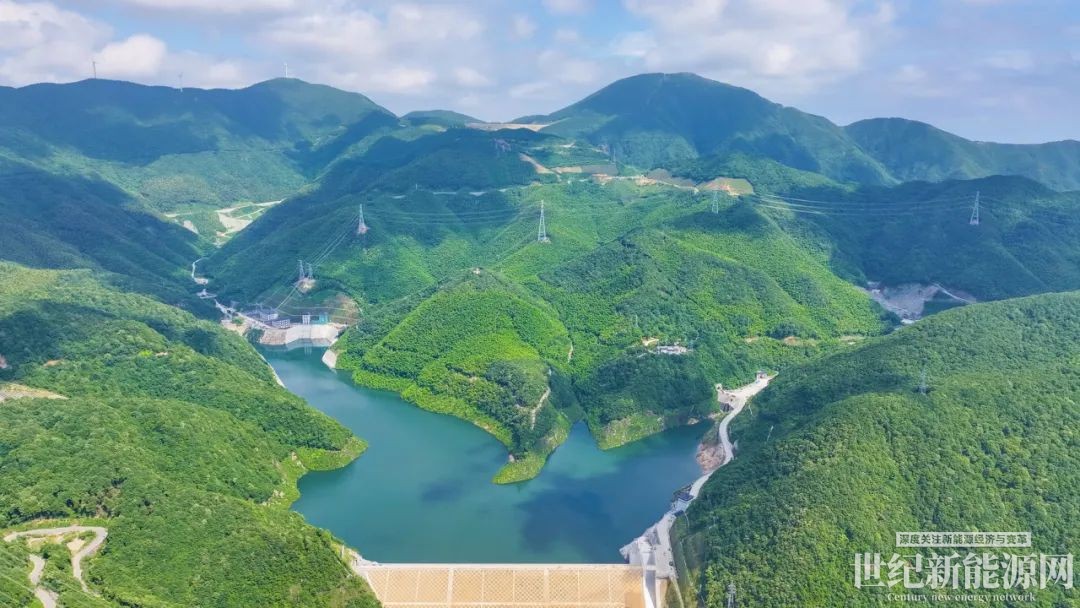

宁海抽水蓄能电站位于宁波、绍兴、舟山负荷中心

是国家能源局“十三五”规划重点建设项目

浙江省重点工程

甬绍舟地区首座大型抽水蓄能电站

电站总装机容量140万千瓦

安装4台35万千瓦可逆式水泵水轮发电机组

电站全面投产后

年平均发电量将达14亿千瓦时

每年可节约燃煤消耗约18万吨

减排二氧化碳约36万吨

对浙江加快抽蓄电站发展

建设华东抽水蓄能基地

提升能源安全保障能力

推动区域绿色高质量发展具有重要意义

机组安装过程中,葛洲坝机电公司抽蓄建设团队对标标杆工程,不断提高安装质量与速度,针对定子定位筋安装、进水球阀预装、主轴密封安装等方面进行技术创新。开工至今,已评定单元合格率100%,优良率高达97.6%,远超行业水平;电站2号机组于2023年5月15日开始座环蜗壳吊装,2024年5月28日转子吊装,2024年11月26日进入15天试运行,施工进度在同期同级同类型电站中处于领跑地位。

电站试运行期间,2号机组上导轴承最大摆度0.04毫米、下导轴承最大摆度0.06毫米、水导轴承最大摆度0.05毫米,机组上下机架、顶盖最大振动0.01毫米,各项指标均优于国家标准,达到精品机组要求。
