分享好友 新闻中心首页 新闻中心分类 切换频道

中标 | 新疆1GW成套风电机组开标!2家整机商预中标

2024-10-11 10:119780风电头条

10月10日,昌吉州“乌-昌-石”搬迁企业130万千瓦低碳产业园区项目100万千瓦成套风力发电机组及附件集中采购(第一部分50万千瓦)、(第二部分50万千瓦)(含塔筒、锚栓)候选人公示,项目规模总计1000MW。

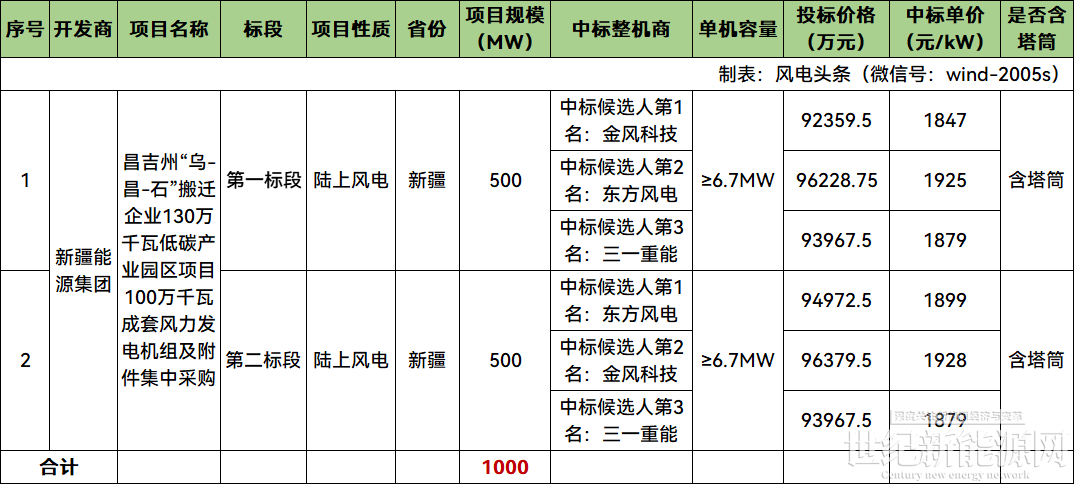

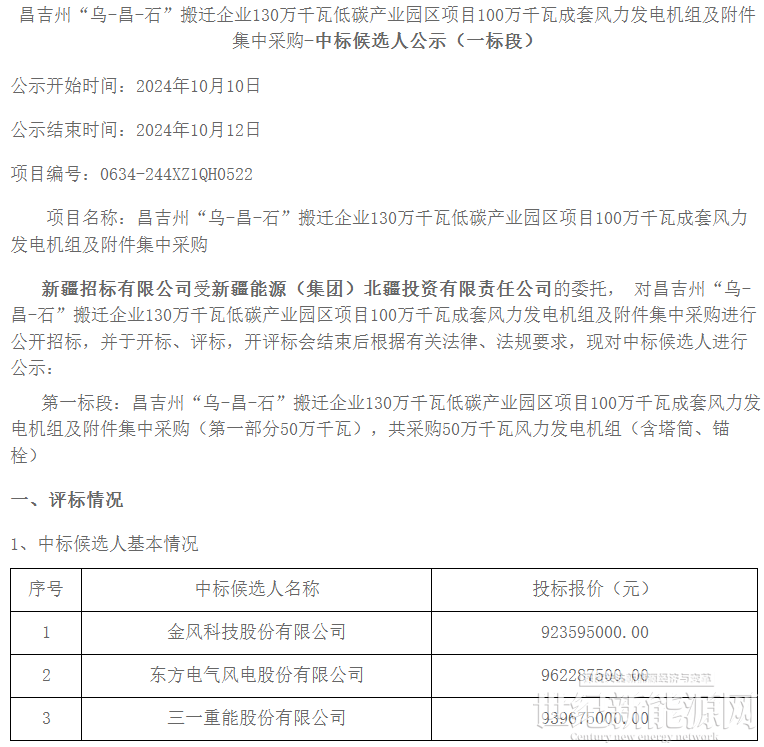

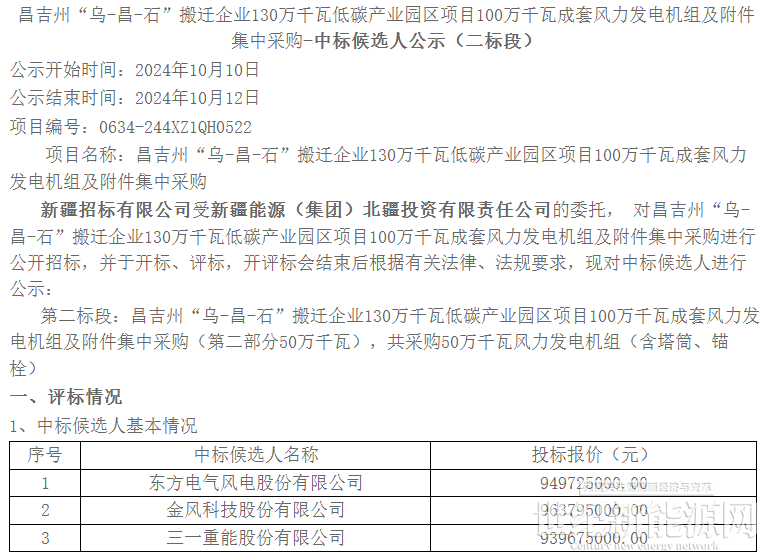

根据公示,金风科技、东方风电作为第一中标候选人预中标。

根据招标公告,昌吉州“乌-昌-石”搬迁企业130万千瓦低碳产业园区项目100万千瓦成套风力发电机组及附件集中采购为新建项目,建设地点位于昌吉州,本招标项目划分为2个标段,每个标段500MW。

招标范围(适用于2个标段):单机容量为6.7MW及以上的风力发电机组(含其附件,总容量区间为100%-102%);配套塔筒、法兰、塔筒内附件、塔筒内免爬器(包含安装)、连接螺栓(要求按单台机组提供总量上增加2%,少于1个时按1个提供);风机基础预埋锚栓组合件(含调节螺栓),锚栓安装使用的张拉器(每个标段12套);设备运至招标人机位指定位置(车板交货);同时也包括所有必要的材料(包含不仅限于:监控系统、电缆、螺栓、油品油脂等)、备品备件、专用工具、8套吊装工具(其中两套为免费租借)、螺栓紧固件检验样品、消耗品以及设计、制造、试验(含型式认证、锚栓组合件第三方试验检验等)、包装、运输保险、发运及交货、叶片二次倒运(如有)、现场开箱检查、安装指导、调试、现场试验、试运行、验收、技术文件的编制和提交、运行人员的培训、风电机组5年(其他设备1年)的质保期内的维修和保养以及相应配套技术服务(包括不限于风资源分析、微观选址(含复核)、道路勘察、风机载荷论证、风机基础及风机塔架设计(含复核)等技术文件编制及塔架、锚栓驻厂监造、风机基础施工(地基处理)驻场监造等,并提供相应成果资料)。

计划供货时间:

第一标段:锚栓组合件:2024年10月5日前交付10套,2024年10月20日前再交付50套,2024年11月10日前全部交付完成;塔架:2024年11月10日前交付首套,2024年11月30日前交付至15套,2025年3月10日前交付至30套,2025年5月30日前交付完毕;主机成套:2024年11月20日前交付首套,2024年12月20日前交付至10套,2025年3月10日前交付至30套,2025年5月30日前交付完毕;

第二标段:锚栓组合件:2024年10月5日前交付10套,2024年10月20日前再交付50套,2024年11月10日前全部交付完成;塔架:2024年11月10日前交付首套,2024年11月30日前交付至15套,2025年3月10日前交付至30套,2025年5月30日前交付完毕;主机成套:2024年10月30日前交付首套,2024年11月20日前交付至15套,2025年3月10日前交付至30套,2025年5月30日前交付完毕。

本项目不接受代理商的投标。

公告如下:

来源:新疆阳光采购服务平台

点赞 0
举报
收藏 0
评论 0
分享 89
更多相关评论
暂时没有评论,来说点什么吧
南高齿16MW级双馈齿轮箱取得重要进展
近日,南高齿16MW级前集成双馈主齿轮箱顺利通过中国船级社(CCS)认证。该机型全面适配16~18 MW风电机组平台,是当前全球双馈传动路线下的标杆级大兆瓦主齿轮箱产品,以长期积淀的技术实力与真实风场的运行实证,持续引领大兆瓦双馈传动技术的升级方向。技术引领:锚定大兆瓦升级,突破更高扭矩密度产品采用主轴一体化前集

0评论2026-11-05425

600MW风电项目核准获批!
11月3日,黑龙江呼兰钦实景见40万千瓦风电项目、伊春市铁力市国瑞能源200MW风力发电项目获核准批复。1、呼兰钦实景见40万千瓦风电项目该项目建设地点位于呼兰区康金镇、二八镇、方台镇、杨林乡等,规划用地面积7.5万平方米,主要建设总装机容量40万千瓦的风力发电场和220千伏升压站。项目建设单位为哈尔滨钦实景见新能源有

0评论2026-11-05433

华能1.9GW风电机组集采招标!
根据《公告》,本次招标分为3个标段,规模共计1928.3MW。

0评论2026-10-231014
