分享好友 资讯首页 网站导航

辽水新能辽宁彰武400MW风电场新建工程项目吊装工程顺利开工

刘英丽 2024-08-30 10:33 · 头闻号风电项目

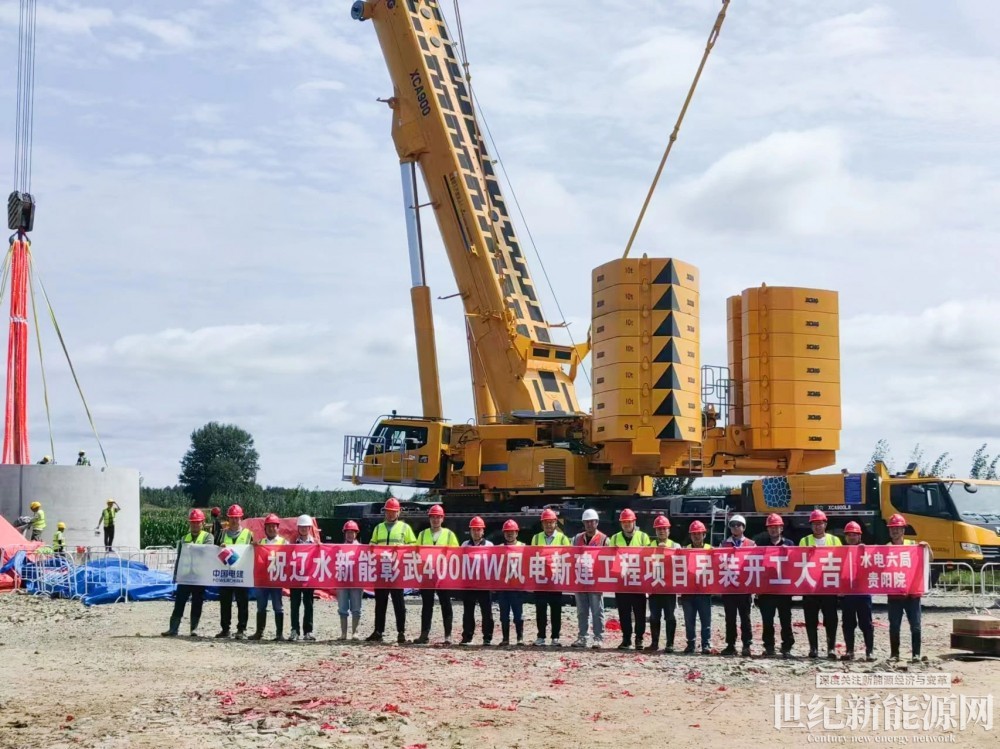

近日,辽水新能彰武400MW风电场新建工程项目首台风机W35混塔塔筒吊装顺利开工,标志着本项目实现又一里程碑节点。

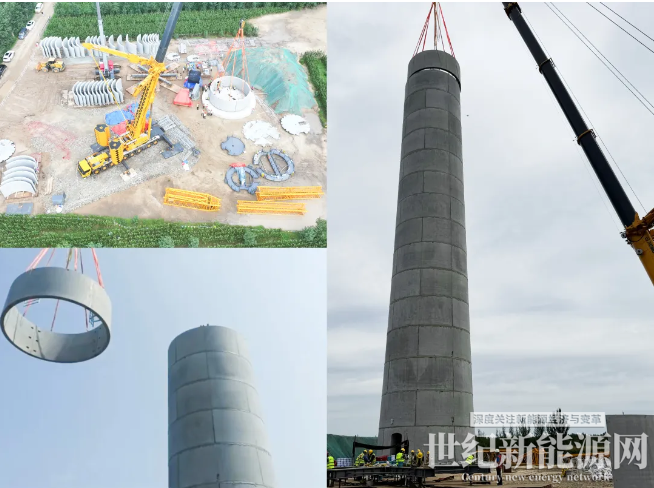

辽水新能彰武400MW风电场新建工程项目共安装64台叶轮直径200m、轮毂高度160m、单台装机容量6.25MW的风力发电机组。风场位于低风速、高切变区域,机组塔筒采用混凝土塔筒和钢塔筒组合结构,对比传统钢塔能够更好捕获风资源,提升塔筒的稳定性和经济性。本次首台吊装的W35机位其塔筒混凝土段高134.7m,由45段预制混凝土塔筒组成,每段4片塔片,便于道路运输,塔筒上部钢塔段高20.8m,过渡段高1.8m。

自开工以来,新能源公司秉持高效、安全、质量并重的原则全力推动项目建设。此次进行的160米风电混塔吊装工程,涉及管片预制、运输、拼装、吊装等多道工序,为保障吊装任务顺利进行,公司要求各参建单位制定详尽的施工计划;混塔生产厂家设计人员、技术负责人驻场指导、强化协调;在吊装前开展危大工程专家论证,组织参建各方召开风机吊装首件制验收交底会,梳理技术难点,全程记录混塔吊装施工过程,确保施工“过程可追溯,管理无盲区”。在过程中及时总结归纳各工序的质量控制标准及施工控制要点、留存影像资料,为后续风机吊装提供有效经验及技术支撑。

下一步,公司将继续协同参建单位对后续机组混塔吊装施工安全、质量进行全过程监督检查,严格遵守吊装作业“十不吊”原则,认真执行相关设计规程、技术标准,构建“施工筹备、技术规范执行、阶段验收”闭环管理体系,坚守安全红线,严把质量底线,用更高的标准、更严的要求、更科学的管理推动辽水新能彰武400MW风电场工程建设高效进行。

免责声明:本平台仅供信息发布交流之途,请谨慎判断信息真伪。如遇虚假诈骗信息,请立即举报

举报
反对 0
更多相关文章

评论

0

收藏

点赞
