招标 | 单机最大8.35MW!大唐、中煤1.1GW风电项目招标!

2024-08-15 10:22 · 头闻号风电项目

8月13日,大唐、中煤发布4个风电项目招标公告,项目规模总计1095MW,单机容量5MW-8.35MW。

根据招标公告:

项目一:

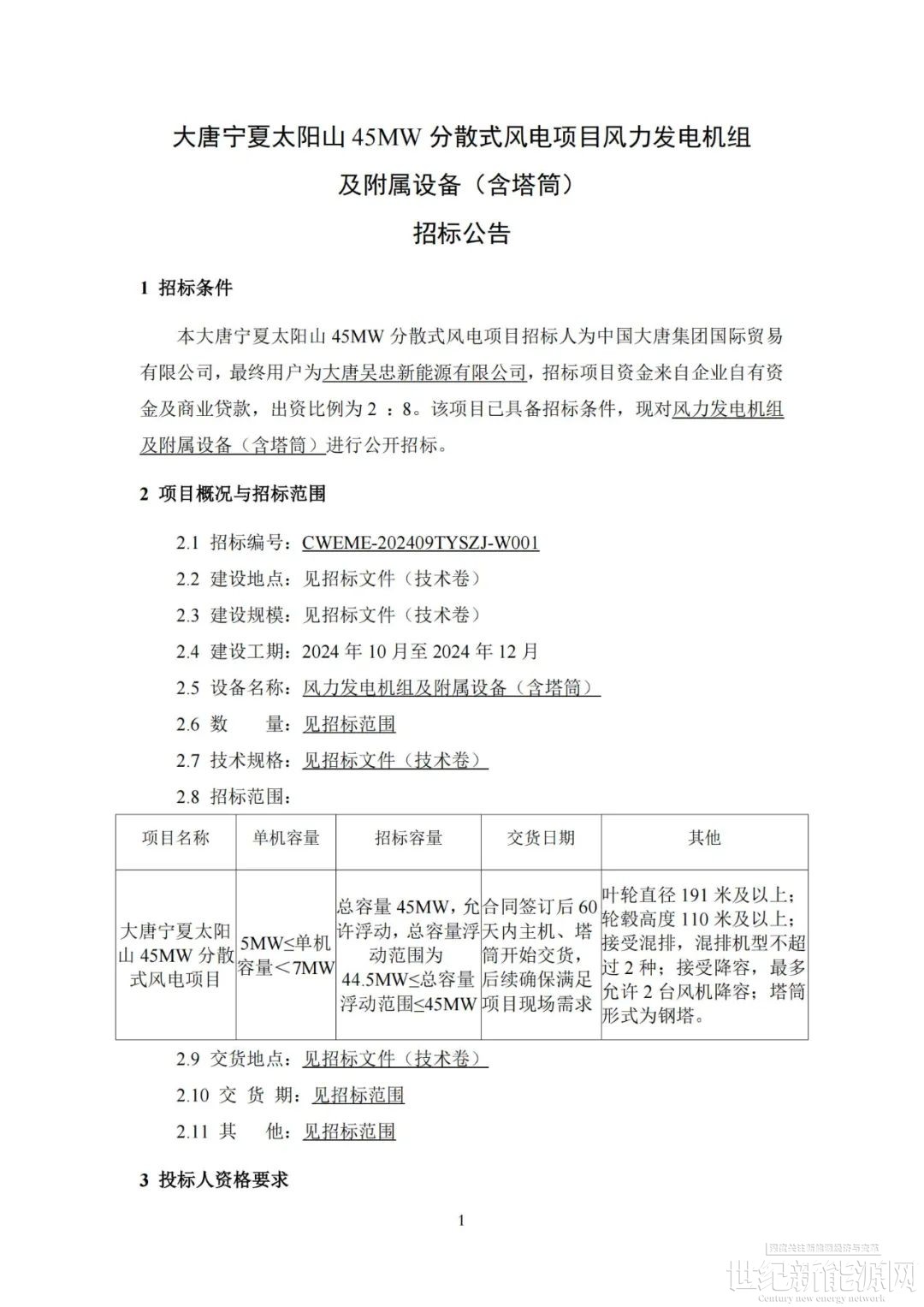

大唐宁夏太阳山 45MW分散式风电项目总容量45MW,允许浮动,总容量浮动范围为44.5MW≤总容量浮动范围≤45MW,单机容量为5MW≤单机容量<7MW,交货日期为合同签订后60天内主机、塔筒开始交货,后续确保满足项目现场需求。叶轮直径 191米及以上;轮毂高度 110米及以上;接受混排,混排机型不超过 2种;接受降容,最多允许 2台风机降容;塔筒形式为钢塔。

项目二:

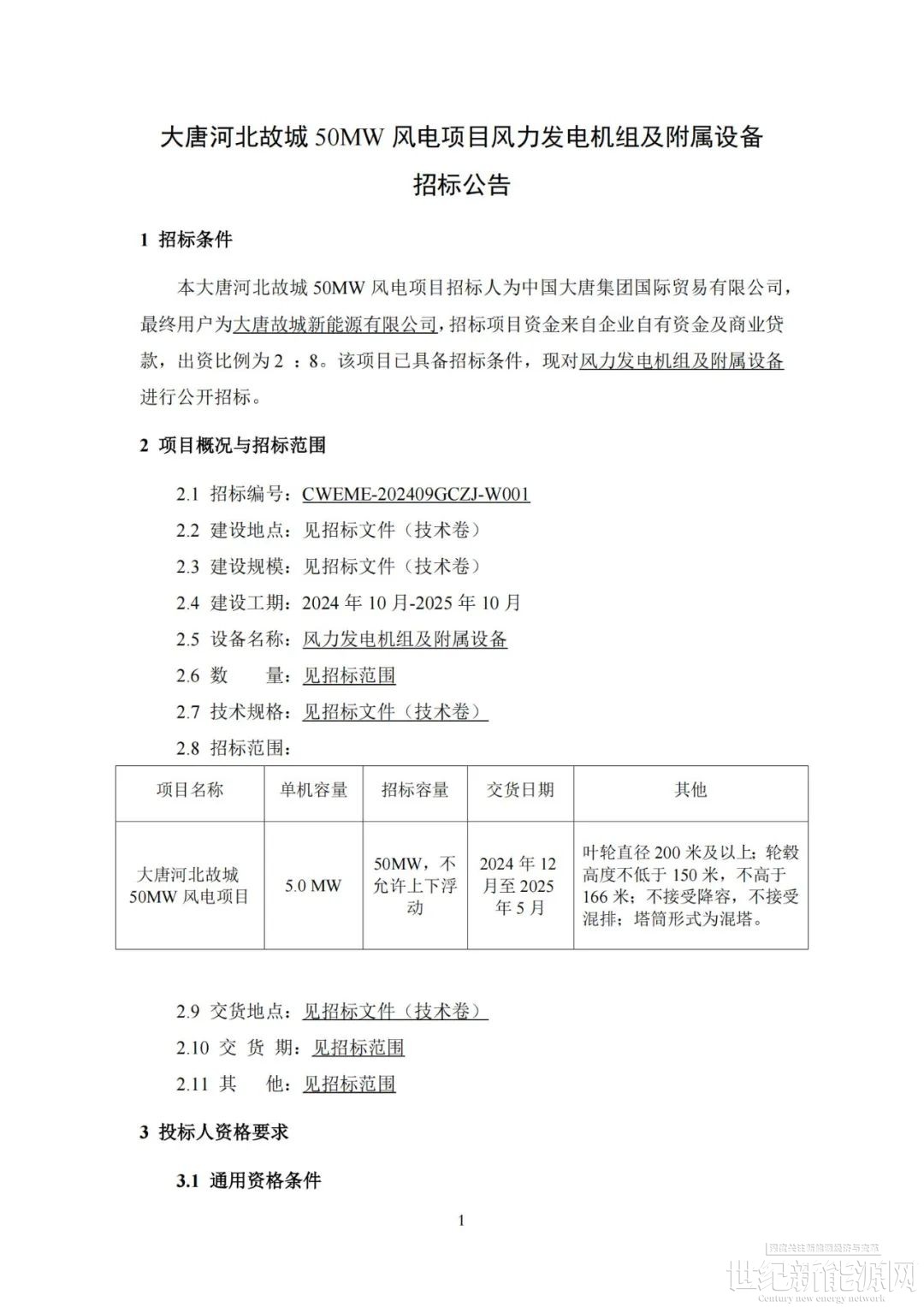

大唐河北故城50MW风电项目总装机容量50MW,不允许上下浮动,单机容量5.0MW,交货日期为2024年12月至2025年5月。叶轮直径200米及以上;轮毂高度不低于150米,不高于166米;不接受降容,不接受混排;塔筒形式为混塔。

项目三:

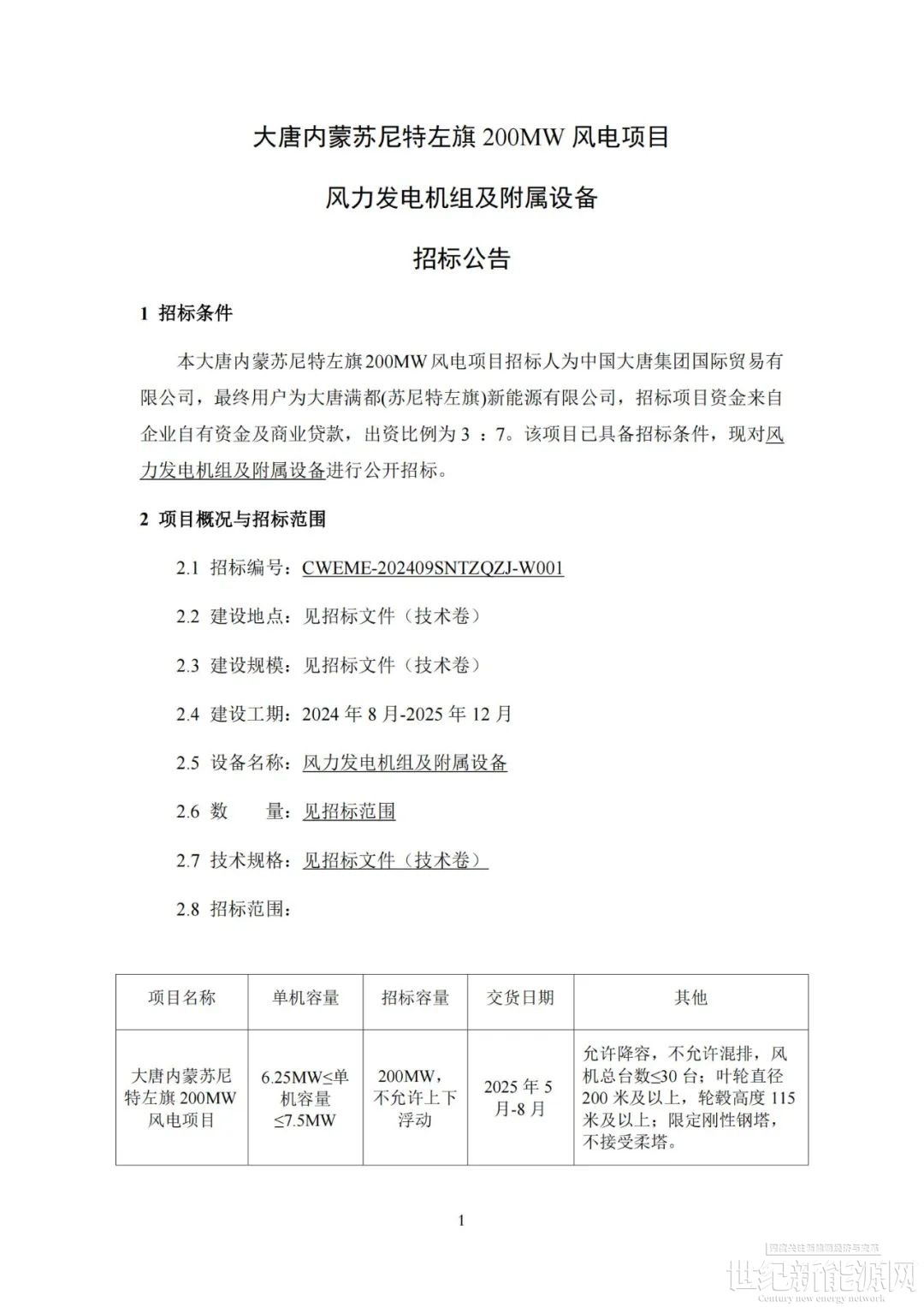

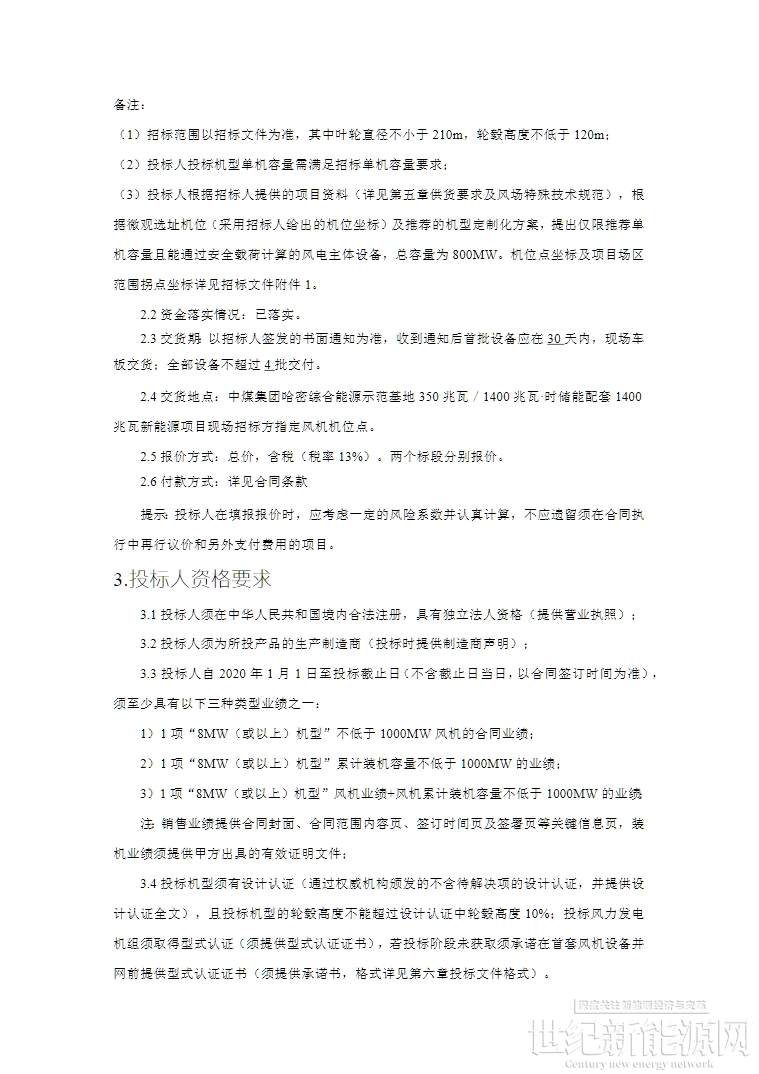

大唐内蒙苏尼特左旗 200MW风电项目总装机容量200MW,不允许上下浮动,单机容量为6.25MW≤单机容量≤7.5MW,交货日期为2025年5月-8月。允许降容,不允许混排,风机总台数≤30台;叶轮直径200米及以上,轮毂高度 115米及以上;限定刚性钢塔,不接受柔塔。

项目四:

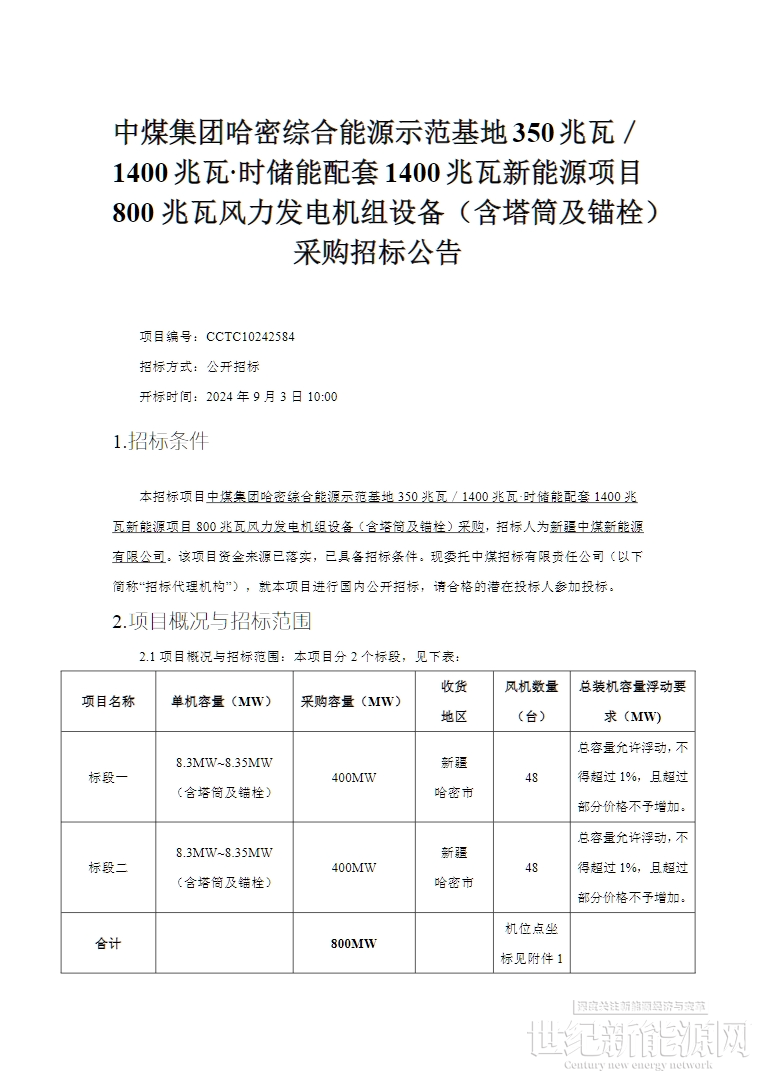

中煤集团哈密综合能源示范基地350兆瓦/1400兆瓦·时储能配套1400兆瓦新能源项目800兆瓦风力发电机组设备采购分为两个标段,标段一、二单机容量为8.3MW-8.35MW,采购容量为400MW,总容量为800MW。其中叶轮直径不小于210m,轮毂高度不低于120m;交货期以招标人签发的书面通知为准,收到通知后首批设备应在30天内,现场车板交货;全部设备不超过4批交付。

以上项目均不接受联合体投标,不接受代理商投标。
