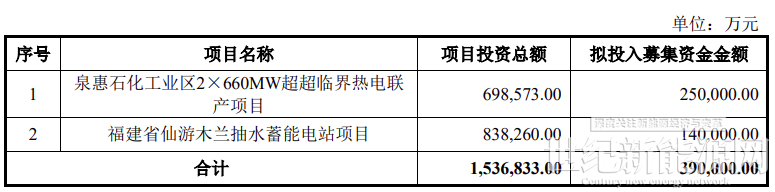

8月3日,福能股份公告称,拟发行不定向可转债募集39亿元,其中募集的14亿元将用于投建福建省仙游木兰抽水蓄能电站项目。
项目相关经济性分析如下:
1、项目概况
该项目位于仙游县社硎乡境内,项目装机容量140万千瓦(4×35万千瓦),为日调节纯抽水蓄能电站。项目枢纽建筑物主要由上水库、下水库、输水系统、地下厂房系统和地面开关站等组成。该项目预计施工总工期69个月,项目建成后在福建电力系统中主要承担系统调峰、填谷、调频、调相、储能及紧急事故备用等任务。
2、项目建设背景及必要性
2021年,国家能源局印发了《抽水蓄能中长期发展规划(2021-2035年)》,福建省仙游木兰抽水蓄能电站是中长期发展规划的“十四五”重点实施项目。该电站建设条件较好,投入运行后可与其他调峰电源共同承担福建电网调峰、填谷、储能、调频、调相和紧急事故备用等任务。工程建设必要性主要体现在以下方面:
(1)是促进双碳目标如期实现的需要,节能减排、环境效益显著2020年9月,习近平总书记在第七十五届联合国大会一般性辩论上提出我国应对全球气候变化国家资助贡献目标:“中国将提高国家自主贡献力度,采取更加有力的政策和措施,二氧化碳排放力争于2030年前达到峰值,努力争取2060年前实现碳中和。”
该项目的建设,将提高福建省新能源的消纳能力,提高风、光等新能源的利用率,改善煤电的运行条件,减少电力系统煤炭消耗量。该项目预计年均节约系统煤耗量54.7万吨,相应减少二氧化碳排放137万吨,从减碳效益看,按照2030年碳市场平均碳价预期139元/吨,则2030年该项目可产生的减碳效益约1.90亿元。
(2)是促进福建省能源结构调整、构建新型电力系统的需要福建省常规水电资源较丰富但开发程度相对较高且调节性能较差,风能资源丰富开发潜力巨大,未来海上风电是福建省可再生能源的主要发展方向。2022年底全省风电投产装机容量7,420MW,预计“十四五”和“十五五”期间风电规模仍将进一步加大,2030年将达到30,480MW。但鉴于风电项目利用风力资源的特殊性,风电装机在负荷高峰时存在不能充分利用装机的可能性。
抽水蓄能电站是技术成熟、可靠且较为经济的调峰、储能电源。抽水蓄能电站可在负荷低谷时,通过抽水将系统难以消耗的电能转换为势能;在负荷高峰时,通过发电将势能转换为系统需要的电能,大大提高资源利用率和电网供电质量,有利于福建电网安全稳定运行。因此,建设抽水蓄能电站,是构建清洁低碳、安全高效的现代能源体系的需要,有利于促进风电、光伏等新能源的大规模发展和消纳,有利于促进构建新能源占比不断提升的新型电力系统。
(3)是提升电网备用容量,促进电网安全可靠运行的需要根据《福建省“十四五”能源发展专项规划》,由于资源禀赋差异,福建省电源分布“北多南少”,而用电负荷“南大北小”,电源布局与负荷增长呈现“南北倒挂”逆向分布特点,“十四五”期间电网“北电南送”规模将呈逐年上升趋势,长距离、大容量送电,对电网安全、稳定运行带来了更大的挑战,对福建电网的紧急事故备用容量提出了更高的要求。同时,根据福建电网发展趋势,福建电网未来将建设超超临界的大容量煤电机组、百万千瓦以上核电机组及新能源电站。大机组跳闸及风电、光伏等新能源的随机性、波动性、间歇性出力都将对电网造成冲击并增加相关事故发生的风险。
抽水蓄能电站启动迅速、调节性能良好,可增加以火电、核电为主的电力系统的安全性和稳定性。此外,抽水蓄能电站能提高电网备用能力,能有效降低新能源对电网冲击的压力,大大提高资源利用率和电网供电质量,是保障电力系统安全稳定运行的重要措施之一。
综上,该项目的建设,将提高福建省新能源的消纳能力,提高风、光等新能源的利用率,促进构建新能源占比不断提升,并通过降低煤炭耗用量促进我国双碳目标实现;此外,抽水蓄能作为能量储存的一种模式,可提高电力系统的调峰能力,增加电网紧急事故备用容量,保证电力系统安全、稳定和经济运行,是新型电力系统的重要支撑。项目建设具备必要性。
4、经济效益分析

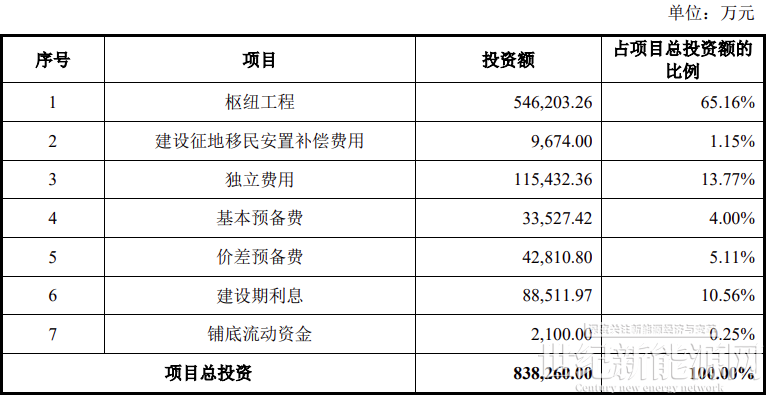

该项目动态总投资(不含铺底流动资金)为83.62亿元(项目实施过程中,根据政府关于移民征迁补偿相关政策标准,随建设征地移民安置补偿费用同步调整总投资),单位造价5973元/千瓦,其中项目资本金占项目总投资的比例为20%。根据《国家发展改革委关于进一步完善抽水蓄能价格形成机制的意见》(发改价格〔2021〕633号),项目资本金财务内部收益率为6.5%。
5、项目涉及报批事项情况
截至本报告出具日,本项目已取得发改委核准和环评批复;用地审批尚未办理完毕,公司后续将根据相关要求履行相应的审批程序。
