深远海海上风电柔性直流送出再添新方案

2024-07-04 10:277250上海电气风电集团

近日,电气风电与南方电网科研院、阳光电源等单位合作,利用广东省风电临海试验基地的EW13-252海上样机开展了“风机耗能装置快速调用动模试验”,成功验证了国内首个应用±500千伏海上风电超远距离、海陆一体柔性直流输电技术的电力工程——阳江三山岛海上风电直流输电工程无直流断路器、无集中耗能装置的技术方案的可行性。

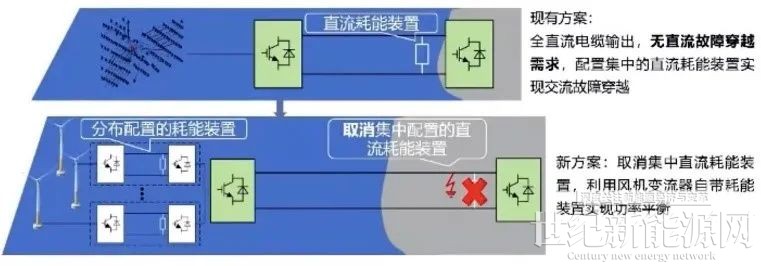

高压柔性直流输电技术是目前深远海风电送出工程的重要技术方案,已投运的国内外海风柔直工程均在陆上换流站配置直流耗能装置来实现故障穿越,避免陆上交流电网侧发生故障时,因海上风机功率调节速度过慢导致直流海缆能量堆积、电压升高,造成设备损坏和系统停运。在阳江三山岛海上风电直流输电工程中,南方电网科研院创新性地提出利用风机全功率变流器自带的耗能装置实现盈余功率分散式就地耗散的方案,助力工程降本增效。

为了验证快速调用风机耗能装置的可行性,本次试验通过光纤通讯直接下发耗能投入指令到风机变流器。收到指令后,网侧变流器停止输出有功功率,而机侧变流器控制方式不变,盈余的功率完全耗散在耗能电阻上;持续500ms后,风机耗能装置切出,网侧变流器输出功率快速恢复至正常水平。试验结果表明,网侧变流器可在耗能投入指令下发后380μs内将输出功率降为0,满足时延不超过1ms的要求。

在风机耗能投入的500ms内,仅变流器直流母线电压升高9%,叶片、载荷、轮毂、机舱、塔架、发电机等系统的相关测量量未发生明显变化。

此次,联合攻关团队顺利开展了快速调用风机耗能装置的动模试验,有效验证了海风柔直输电工程无直流断路器、无集中耗能装置的技术方案的可行性,也证明了电气风电海上风机的优异性能和新场景下的良好适应性。

下一步,电气风电将和南方电网科研院紧密合作,深入细化工程方案、优化风机的相关设计、参与相关标准和规范的制定,为未来风机实现快速响应电网调频与惯量支撑需求,提升风电接入柔性直流系统能力,推动深远海和陆上大基地风电高质量、规模化发展,积极服务国家战略贡献力量。

点赞 0
举报
收藏 0
评论 0
分享 100
更多相关评论
暂时没有评论,来说点什么吧
电气风电签署阿曼500MW风机订单!
11月2日,电气风电与阿曼O-GREEN集团在北京签署可再生能源领域全面战略合作协议,电气风电党委副书记、总裁王勇与O-GREEN集团董事长穆斯塔法分别代表双方签约。本次签约深度契合中阿共建“一带一路”倡议与阿曼“2040愿景”对接方向,与我国“十五五”期间推动新能源技术、标准、产业链协同出海的战略部署高度契合,是电气

0评论2026-11-03530

285MW!电气风电中标中广核陆上风机采购!
中广核重庆城口月亮坪、月亮坪二期、旗杆山、武隆兴顺285MW陆上风电项目风力发电机组采购中标结果

0评论2026-10-232232
