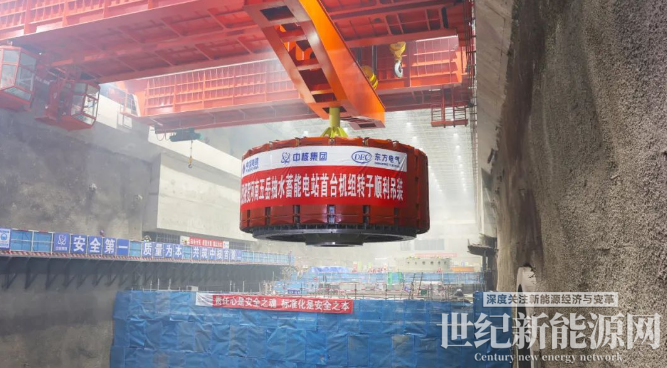

5月22日,河南五岳抽水蓄能电站首台机组转子顺利吊装完成,圆满完成集团MKJ考核目标,标志着五岳抽水蓄能电站机电安装进入首台机组发电攻坚阶段。新华发电公司党委委员、副总经理刘继鹏出席吊装仪式并讲话。
转子是水轮发电机组的核心部件之一,主要通过励磁建立旋转磁场,与定子配合完成机械能转换为电能或电能转换为机械能。该机组发电电动机转子直径6.790m,高3.290m,此次机组转子整体起吊重量约476吨,其中转子约441t,由转子支架、磁轭、磁极、上下风扇等组装而成,吊具约35t,转子是电站机电设备中起吊重量最大的部件,采用两台主厂房桥机抬吊进行吊装。
首台机组转子于2023年12月28日到货,转子在安装间组装完成后经过绝缘电阻、直流电阻、交流耐压等关键性交接试验,检测合格,2024年4月14日具备吊装条件。发电机转子设备具有体型和重量大、精度要求高等特点。
为保证吊装顺利开展,河南五岳公司联合参建单位成立攻关小组,充分发挥党员先锋模范作用,提前组织制定吊装方案,系统开展吊装环节安全隐患排查,对相关人员进行全面安全技术交底,明确职责要求,明确吊装规范,在吊装过程中,严格按照试吊“三起三落”、正式吊装、中心位置调整等流程规范执行,密切监视转子位置、岩锚梁挠度等数据,做好定子与转子间防护,落实应急措施,全方位抓好安全管控,最终平稳精准落入既定工位。
刘继鹏对五岳工程首台机组转子吊装重大节点目标的顺利完成表示祝贺,对全体建设辛勤的付出表示敬意。他指出,五岳工程作为“中核首蓄”,工程建设一直牵动着新华发电党委的心弦。本次转子成功吊装作为工程建设的关键节点,对整体的安全、进度具有至关重要的作用,为电站施工进入发电攻坚阶段吹响了冲锋号角。他希望,全体建设者以“整体·协同”年为契机,大力协同、勇于登攀,按期完成年度MKJ考核节点目标,把五岳工程打造成“三个高地”、建设成“两个工程”,高质量实现今年首台机组并网发电的目标。
下一步河南五岳公司将坚持运用“六大控制七个零”标杆管理模式,持续推动党建与中心工作深度融合,不断汇聚各方力量,大力协同、通力合作,不断推进科技创新、技术创新,加快数字化、智慧化建设,切实提升建设管理能力,确保2025年“一年四投”目标顺利实现。
免责声明:本平台仅供信息发布交流之途,请谨慎判断信息真伪。如遇虚假诈骗信息,请立即举报
举报
