6月28日,财政部印发关于下达2023年可再生能源电价附加补助地方资金预算的通知。电网企业应在6月30日前将2022年及以前年度补贴资金拨付情况报送至国家可再生能源信息管理中心。并严格按照《资金管理办法》,按月将相关资金拨付至已纳入可再生能源电价附加补贴清单的风电、太阳能、生物质等发电项目,并及时公开资金拨付情况。
财政部关于下达2023年可再生能源电价附加补助地方资金预算的通知
财建〔2023〕118号
山西、内蒙古、吉林、浙江、湖南、广西、重庆、四川、贵州、云南、甘肃、青海、新疆等省(自治区、直辖市)财政厅(局),新疆生产建设兵团财政局:

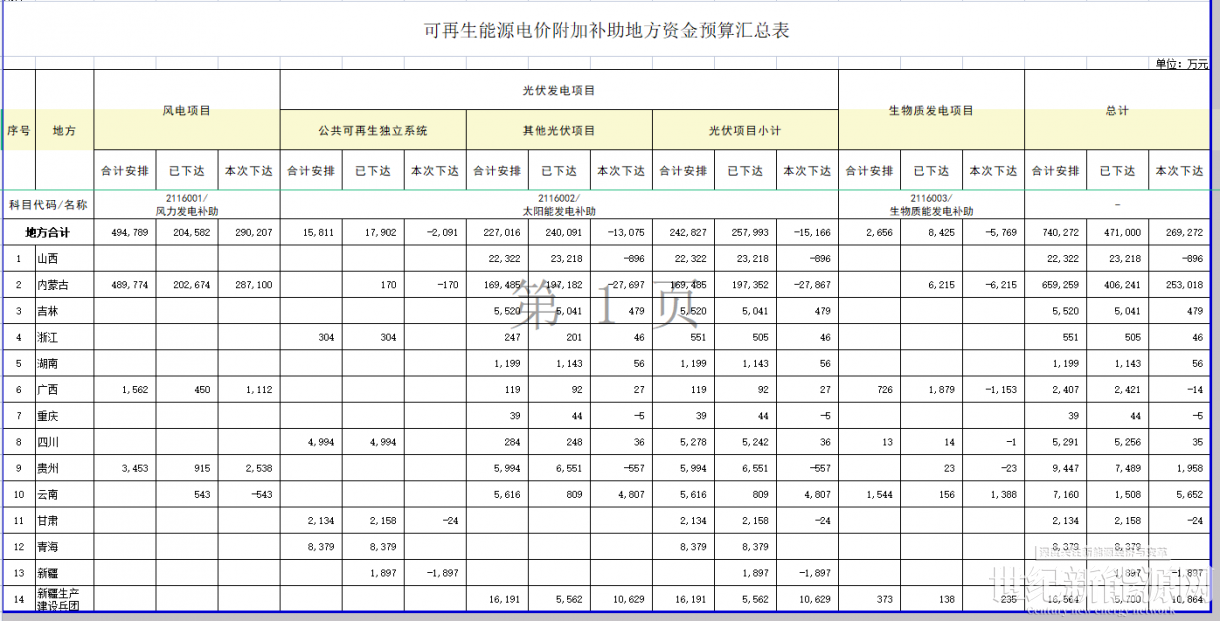

根据财政部会同有关部门印发的《关于印发
一、请严格按照预算管理要求,尽快将补贴资金拨付至电网企业或公共可再生能源独立电力系统项目企业,公共可再生能源独立电力系统项目应优先足额拨付至2022年底。电网企业应严格按照《资金管理办法》,按月将相关资金拨付至已纳入可再生能源电价附加补贴清单的风电、太阳能、生物质等发电项目,并及时公开资金拨付情况。
二、电网企业在拨付补贴资金时,应按如下原则执行:
(一)优先足额拨付第一批至第三批国家光伏扶贫目录内项目(扶贫容量部分)以及50kW及以下装机规模的自然人分布式项目2022年和2023年当年电量对应的补贴;
(二)优先足额拨付2019年采取竞价方式确定的光伏项目以及2020年起采取“以收定支”原则确定的符合拨款条件的项目2022年当年电量对应的补贴;
(三)对于国家确定的光伏“领跑者”项目以及国家认可的地方参照中央政策建设的村级光伏扶贫项目,优先保障拨付项目2022年当年电量对应补贴的50%;
(四)对于剩余的其他发电项目2022年当年电量对应的补贴,采取等比例方式拨付;
(五)上述项目如为纳入补贴核查范围的项目,拨付资金时仅考虑其中经合规项目清单公布没有异议的项目或经补贴核查未发现问题的分布式项目;
(六)上述符合拨款条件的项目如为2022年1月1日以后纳入可再生能源发电补贴清单的项目,拨付资金时可将其2022年以前年度电量对应的补贴考虑在内;
(七)对于发电小时数已达到合理利用小时数的项目,补贴资金拨付至合理利用小时数后停止拨付。拨付资金已超过合理利用小时数的项目,应在后续电费结算中予以抵扣,抵扣资金用于其他符合条件项目的补贴资金;
(八)电网企业应加强补贴资金管理,可再生能源发电项目上网电量扣除厂用电外购电部分后按规定享受补贴。同时,电网企业应按照《国家能源局综合司关于印发
三、省级财政部门和电网企业应加强补贴资金的监管,及时纠正审计以及各类核查中发现的问题,对于涉嫌骗补及违规的可再生能源电价附加补助项目,应暂停项目补贴资金拨付,待有关部门核实定性后按有关规定严肃处理。
四、电网企业应按照《财政部 生态环境部关于核减环境违法垃圾焚烧发电项目可再生能源电价附加补助资金的通知》(财建〔2020〕199号)、《财政部 生态环境部关于核减环境违法等农林生物质发电项目可再生能源电价附加补助资金的通知》(财建〔2020〕591号)要求,按规定核减补贴资金。

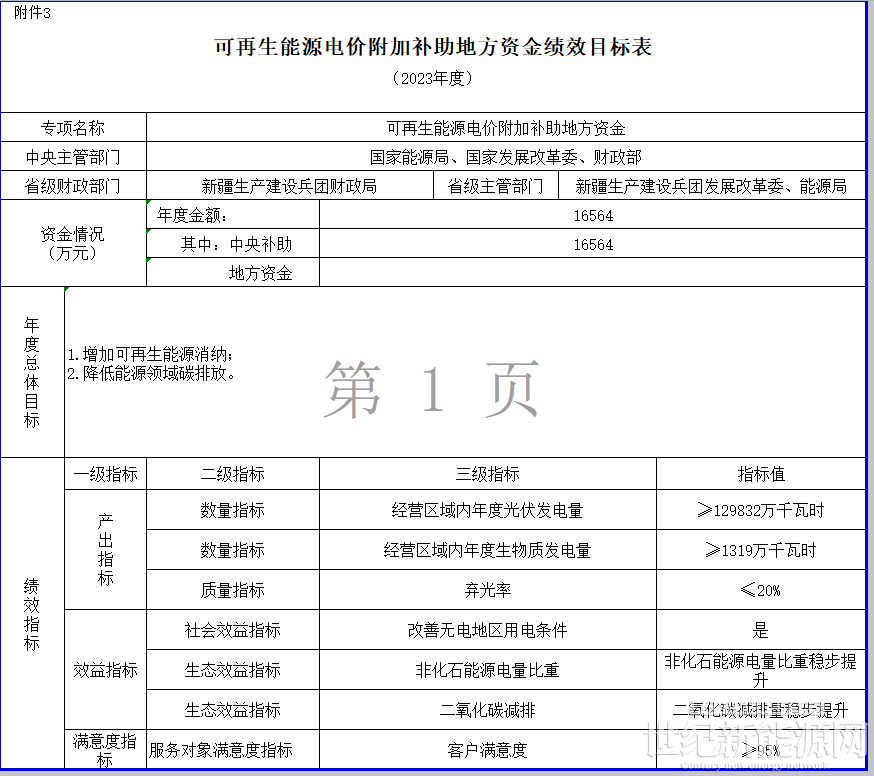

五、为保障资金安全,提高资金使用效率,电网企业应按年度对补贴资金申请使用等情况进行全面核查,必要时可聘请独立第三方,同时做好绩效自评。电网企业应在6月30日前将2022年及以前年度补贴资金拨付情况报送至国家可再生能源信息管理中心。统计信息包括项目代码、项目名称、项目业主、装机容量、上网电价、补贴强度、拨付金额等。为深入贯彻落实《中共中央 国务院关于全面实施预算绩效管理的意见》,切实提高财政资金使用效益,请你单位有关部门在组织预算执行中对照绩效目标(附件3)做好绩效监控,确保年度绩效目标如期实现。同时,你单位应按规定及时上报绩效自评结果,绩效自评结果将作为分配预算资金的重要依据。


湖北风电配套80MW160MWH储能项目EPC招标
储能系统采用集中式、跟网型方案,液冷温控,预制舱模块化设计,交流侧效率(含变压器、线路损耗)不低于85%,放电深度不低于90%,系统循环寿命不低于6000次,运行期内容量衰减率不超过20%,电站可用率不低于90%。
0评论2026-11-27260
广东1000MW海上风电项目用海变更
11月23日,阳江市自然资源局发布《关于中广核阳江帆石二海上风电场项目用海变更海域使用补充论证报告书(公示稿)的公示》。公示显示,该项目按实际建成情况申请调整用海,项目申请用海总面积由923.9656公顷增至948.4196公顷,净增24.4540公顷。用海增量主要来自500kV送出海缆。由于海缆接入海上升压站、补偿站的位置及海缆
0评论2026-11-27362
三峡同利第三风电场的智能革命
凌晨的西北戈壁,风声呜咽。宁夏利通片区检修中心一间办公室的灯还亮着,几名检修员围坐在电脑前,对着屏幕上密密麻麻的风速、温度、测点数据反复核对。桌上的热茶早已凉透,窗外,24台风机在夜色中缓缓转动。这里,是三峡能源宁夏利通片区检修中心下辖的c,一个总装机容量72兆瓦、承载着“无人值守、关门运行”智能梦想的
0评论2026-11-27353
东方电气集团与中国华电举行会谈
11月26日,中国华电集团有限公司党组书记、董事长叶向东,总经理、党组副书记徐树彪一行率队访问东方电气集团。东方电气集团党组书记、董事长罗乾宜,总经理、党组副书记张彦军热情接待叶向东、徐树彪一行,双方围绕服务国家能源战略、深化科技创新和产业协同、共谋“十五五”高质量发展进行深入交流。驻东方电气集团纪检监
0评论2026-11-27351
中建二局二公司新疆双河风电项目首批机组顺利并网发电
近日,由中建二局二公司承建的国电投新疆双河风电项目首批机组顺利并网发电。本次并网发电标志着项目建设取得阶段性重大成果,充分验证了项目场地改造、道路优化、风机基础施工等前置工程建设质量,为后续机组安装、全容量投产筑牢坚实基础。项目位于新疆双河市阿拉山口草场,总装机容量150MW,配套建设智能化升压站、输电
0评论2026-11-27365
三峡能源宁夏中泰风电项目风机基础全部浇筑完成
11月23日,三峡能源宁夏中泰150兆瓦风电项目25台风机基础浇筑任务圆满收官,标志着项目正式转入风机吊装施工新阶段,为按期实现并网发电目标筑牢坚实根基。项目位于宁夏回族自治区吴忠市红寺堡区柳泉乡,装机容量150兆瓦。自风机基础开工以来,项目管理团队迎难而上、连续作战,扎根现场跟班值守,关键工序全程盯控,积极应
0评论2026-11-27359
石柱“火风储”一体化试点项目及二期项目顺利通过质量监督检查
11月24日,石柱“火风储”一体化试点项目开展升压站受电前、末批风力发电机组启动前质量监督检查,同步开展二期项目首批风力发电机组启动前质量监督检查。经全面核查与综合评估,两个项目质量管理体系健全、过程管控规范、实体质量合格,均顺利通过本次质量监督检查,标志着项目建设取得阶段性关键成果,为后续升压站倒送电
0评论2026-11-27353
甘肃金塔风电项目36台风机吊装圆满完成
11月16日,随着99号风机叶轮在百米高空精准对接机舱,甘肃金塔风电项目36台风机吊装任务圆满完成。该项目是甘肃省第三批新能源大基地重点预备项目,是集风电、光伏、光热、储能于一体的综合性绿色能源示范工程。公司安装分局负责实施标段三的300兆瓦风电项目建设,包含36台8.35兆瓦大容量风电机组、36座风机基础、36台箱变
0评论2026-11-27340
浙江启动零碳工厂建设申报
11月23日,浙江省经济和信息化厅发布关于组织开展2026年浙江省零碳工厂建设工作的通知。内容指出,零碳工厂建设是指通过技术创新、结构调整和管理优化等减排措施,实现边界内二氧化碳排放的持续降低、逐步趋向于近零的过程。按照分阶段梯度培育要求,选择具备一定建设基础、建设目标明确、实施路径清晰,并承诺在规定期限内
0评论2026-11-27336
云南迪庆州336.25MW风电项目启动社会投资人竞配
近日,云南迪庆州彻修塘、浪都、其宰、宫古山(一期)、宫古山(二期)风电场项目社会投资人选取竞争性配置公告发布,规模合计33.625万千瓦。竞争性配置范围:选择社会投资人负责本项目的开发直至并网投产的全部内容,包括资金筹措、建设管理、并网、运营、维护管理等。资金筹措包括但不限于项目前期费用:(项目立项、可研、
