“华西5000”王者归来,再现雄风

新能源 2021-07-12 10:26 · 头闻号风电头条

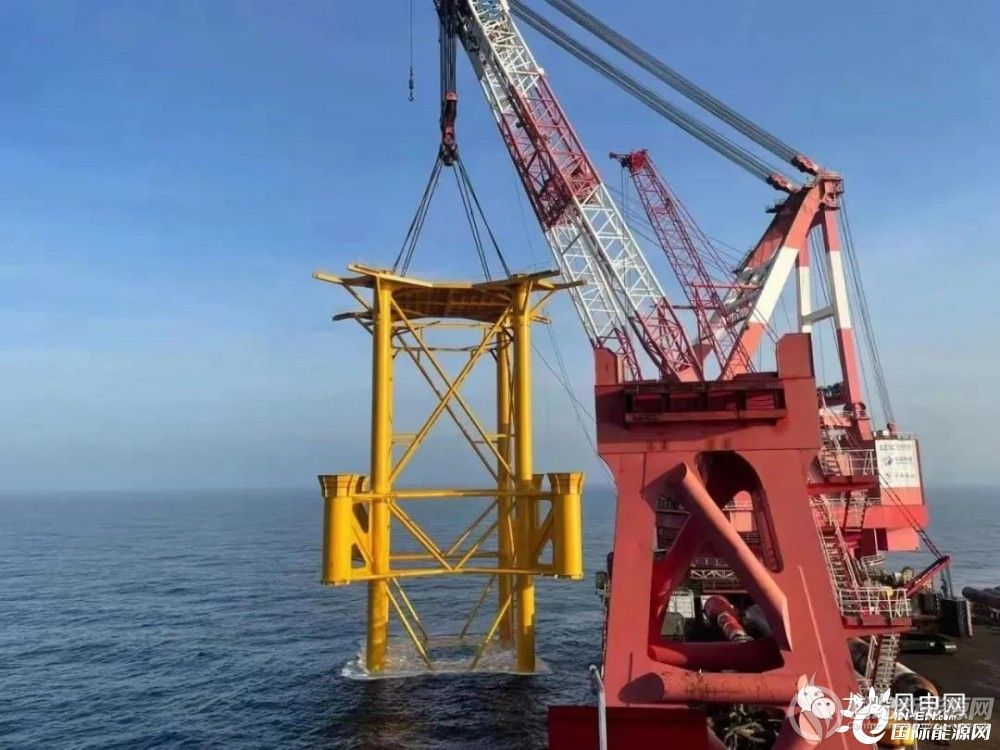

7月5日19时57分,“华西5000”顺利完成重返青洲三项目首个机位44#沉桩作业施工。


经广东华电福新阳江海上风电公司领导与贵州工程、华西海工的密切沟通协商,贵州工程&华西海工联合体积极履行项目施工总承包方责任,于6月20日由粤东地区起锚返回阳江海域,6月23日至7月2日完成试吊试验、生活物资补给、液压锤过驳、送桩器过驳和倒桩等沉桩施工准备等工作,于7月3日7时58分启航前往青洲三项目施工现场。

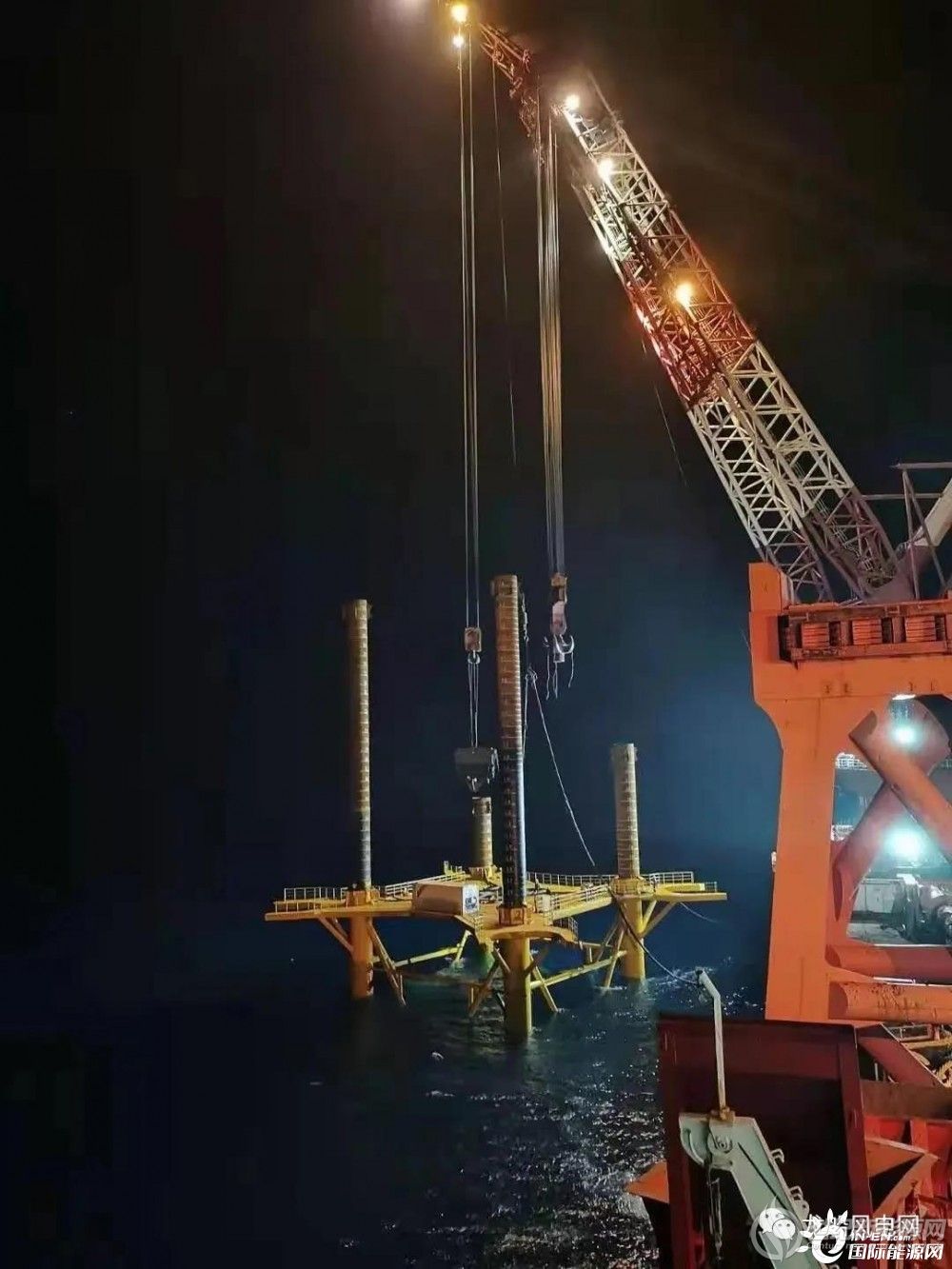

本次沉桩施工采用纯钢结构机械调平水上定位架施工工艺,定位架本体重量为898吨,高度为56.5米,长度和宽度均为30米,4根配套定位桩总量为452吨,长度为85米。自7月3日21时08分船机抛锚进点后,先后完成四根辅助桩沉桩和四根钢管桩沉桩,历时46小时零49分,顺利完成44#机位钢管桩沉桩施工。
