走进国内离岸距离最远的海上风电场

2021-06-03 09:5613170三峡新能源江苏分公司
在“双碳”目标攻坚战中,海上风电无疑将承担起“排头兵”角色,而海上风电由近海向中远海域拓展,势必将成为海上风电高质量发展的方向,作为目前国内离岸距离最远海上风电项目,三峡能源大丰H8-2#300兆瓦海上风电项目的建设,将为后续海上风电发展提供宝贵经验。


江苏省拥有954千米长的海岸线,属东亚季风气候区,处在亚热带和暖温带的气候过渡地带,自然环境优越,气候资源丰富;在离岸50千米的位置可开发面积共计19035平方千米,风能技术可开发量估计9500万千瓦,风能开发潜力很大。

三峡能源江苏大丰H8-2#300兆瓦海上风电场工程项目位于江苏省盐城市大丰区海域,项目建设采用EPC总承包模式,保障了各环节的快速响应,推进了工程项目施工作业体系化建设。场址中心离岸距离72千米,是国内目前建设离岸距离最远海上风电场,项目新建一座海上升压站及一座海上高抗站,电能输送采用220千伏交流海底电缆接入岸基集控中心后将电压升压至500千伏并入电网公司,是江苏省首个升压至500千伏并网的风电项目,是国内首次采用海上高抗站解决海上风电长距离电力输送难题,也是国内集控中心电压等级最高的海上风电项目。同时本项目积极推进使用集控中心500千伏变压器、GIS、电压互感器等国产设备,实现了关键技术国产化。



项目建设海域涌浪大,运输距离远,强对流天气多发,气象情况难以预测,同时也受到海域位置条件和水深影响,项目建设面临诸多挑战:

1、项目建设海域存在软土层厚度大、工程地质性能差等特点,对风电机组桩基础桩施工造成诸多不利影响。

2、离岸距离远,使得长距离电能输送的安全性、可靠性及经济性充满不确定性。

项目团队迎难而上,立足海上风电建设实际,持续优化施工方案,升级工艺流程,创造性的开展各项工作:

当机立断选用能满足海域施工要求的单桩基础,并采用抛石防护方式进行防冲刷处理,为未来远海风电项目的风电机组桩基础选型提供了宝贵经验。

首次在海缆中间设置一座海上高抗平台,补偿了海缆远距离传输存在的充电功率,限制了过电压水平,同时采用国产高压并联电抗器补偿超高压线路的容性充电功率,有效改善沿线电压分布,增加系统稳定性,增强送电能力,便于系统并网。

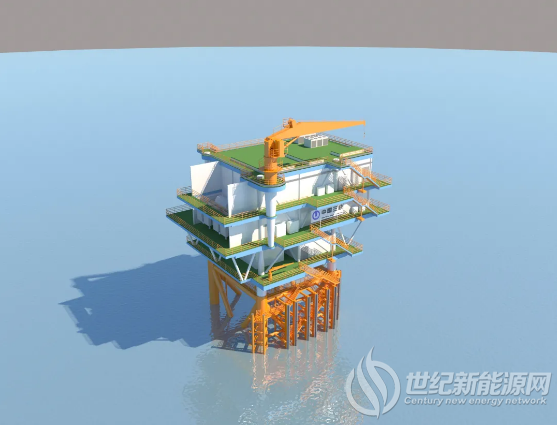

高抗平台模型图

生态效益

本工程年上网发电量90106.9万千瓦时,与相同发电量的火电相比,每年可为电网节约标煤约27.73万吨,可相应地减少燃煤所产生的二氧化硫234.28吨,氮氧化合物225.27吨,烟尘54.06吨,减轻排放温室效应性气体二氧化碳76.05万吨,废水5.41万吨,此外还可减少相应的水力排灰废水和温排水等对水环境的污染,风电场有明显的环境效益。

大丰H8-2海上风电项目的建设,助力“双碳”目标,为筑牢我国能源安全体系、保障国家能源安全、实现高质量发展贡献更大力量。
点赞 0
举报
收藏 0
评论 0
分享 53
更多相关评论
暂时没有评论,来说点什么吧
三峡能源广西150MW风电场全容量并网发电
11月24日,三峡能源广西天峨交连岭风电场二期工程实现全容量并网发电。该工程位于广西河池市天峨县向阳镇和下老乡境内,总装机容量150兆瓦,安装4台6.25兆瓦和25台5.0兆瓦风力发电机组,新建一座220千伏升压站,同步配套储能设施,采用“风电+储能”协同运行模式,有效提升绿电消纳能力。工程全容量并网后,预计年上网电量

0评论2026-11-26196

中国东盟发布能源合作联合声明:探索海上风电、储能等技术实证或示范项目!
文中明确要探索加强可再生能源和电力灵活性资源利用的机会,包括新型储能、需求侧灵活性及其他适配解决方案,以促进跨境电力互济和交易、提高地区电力资源利用效率。

0评论2026-11-24246

400MW!华能集团首个风光同场海上光伏项目开工
该项目是江苏省获得国家批复的第一批海上光伏示范项目,是华能集团投资建设的第一个风光同场海上光伏项目

0评论2026-11-24250

314MW!福建长乐外海I区(南)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐外海I区(南)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐外海I区(南)海上风电场项目。项目单位:福州长乐国闽新能源有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办结等原因,申请该项目核准文件有效期延长

0评论2026-11-23597

114MW!福建长乐B区(调整)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐B区(调整)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐B区(调整)海上风电场项目。项目单位:福建福州闽投海上风电有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1

0评论2026-11-23563

208.7MW!福建漳州六鳌I-1区海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意漳州六鳌I-1区海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年12月25日批复漳州六鳌I-1区海上风电场项目。项目单位:中船(漳州)新能源开发有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1年

0评论2026-11-23573

全球海上油气开发投资增长30%,国际买家开始寻找中国供应链
OEEG 2027海能链大会将继续围绕全球海洋能源项目开发与产业链合作展开交流。

0评论2026-11-231122

“海上风电+海洋牧场”,海南首台风渔一体化智能装备落地大唐儋州项目
11月17日,在儋州西北部的北部湾海域上,一台搭载海洋牧场网箱的吸力桶导管架在大唐儋州海上风电项目二场址96号点位顺利完成吊装,标志着由中国大唐与明阳智慧能源集团联合研发的海南首台风渔一体化智能装备正式落地大唐儋州海上风电项目。本次吊装就位的吸力桶导管架桶径15米、高度72米,总重量约3300吨,是目前国内最重吸

0评论2026-11-201094
