分享好友 资讯首页 网站导航

江苏启东H3海上风电场项目首批并网第一个回路全部安装完成

新能源 2021-05-13 13:22 · 头闻号海上风电

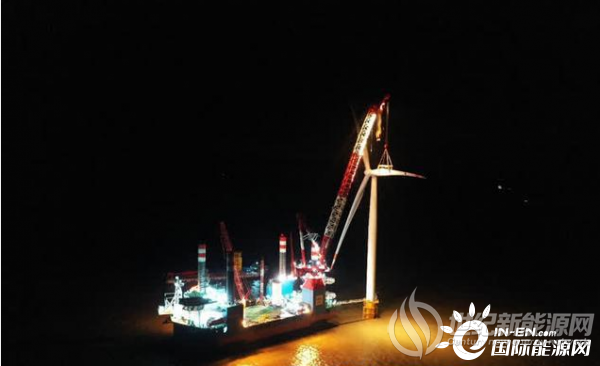

5月9日凌晨1点07分,启东H3#海上风电场项目40#风机第三支叶片稳稳地安装在机舱轮毂上,标志着该项目首批并网的第一个回路全部完成安装,项目进度取得重大进展。


受前期大风影响,近日启东风场海况极差,为顺利完成40#风机的安装工作,安装团队安排专人密切关注研究气象信息,超前谋划,见缝插针地开展安装工作。由于运输船起伏达到2m以上,套笼起吊时挂钩难、摆动大、安全风险高,为抓住窗口期,安装团队迅速开展现场讨论会研判整体局势,在多个备选方案中确定了在甲板套笼底部环梁的内侧焊接限位的方法,有效解决了该难题,同时也成为整个启东风场在此次短暂窗口期中唯一顺利作业的施工单位,得到了业主单位的大力好评。此外为确保首批并网的四个回路顺利完成安装,项目部还以15天为周期滚动编制劳动竞赛方案,鼓励安装团队发挥能动性和创造性,抢抓窗口期提高船机使用率和装机效率。

目前首批并网的第七、第八、第九、第十一四个回路中17台风机已经完成13台,项目部将一鼓作气,排除万难,确保首批回路顺利并网发电。

免责声明:本平台仅供信息发布交流之途,请谨慎判断信息真伪。如遇虚假诈骗信息,请立即举报

举报
反对 0
更多相关文章

评论

0

收藏

点赞
