欧洲巨头挑战浅水漂浮式!Iberdrola发起一个浮式风电试验项目

2021-04-06 11:1512931欧洲海上风电

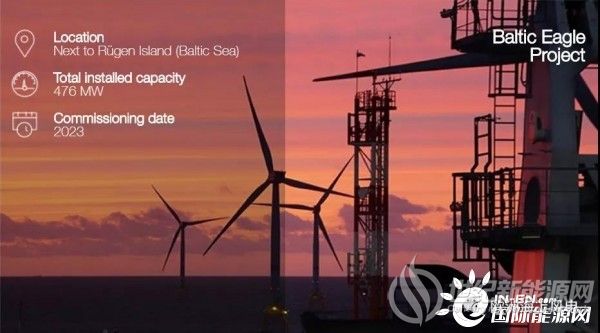

Baltic Eagle海上风电项目位于德国波罗的海,装机容量476MW,距离Rügen岛30公里,欧洲风电巨头Iberdrola在2018年德国第二轮海上风电竞标中中标。


原本,Iberdrola计划采用常规的固定式基础,且已经在选定了MHI Vestas为首选风机供应商,后者将供货52台V174-9.5MW风机。


不过,在花费了1000万欧元进行地质勘测后,Iberdrola发现,该海域的海床条件非常复杂——水深在45~50m,对于固定式基础本来就有一定难度,且部分区域海床面以下10~20米的土质都非常松软,几乎不能提供承载力,这给桩基础设计和自升式安装船的施工带来了很大的困难。

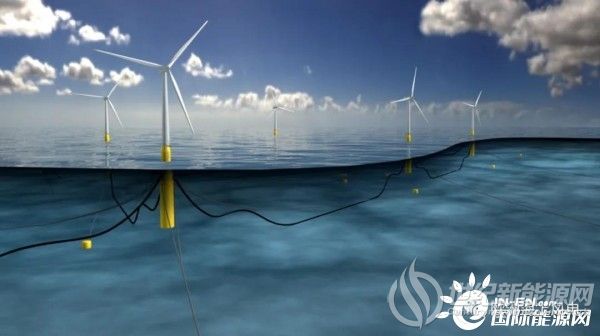

那如果不用固定式基础,改用漂浮式呢?45~50米的水深对于浮式基础来说又有些浅了。权衡再三,Iberdrola决定另外在附近海域发起一个浮式风电试验项目,名字就叫Shallow Float,顾名思义,就是要在浅水海域做漂浮式。根据试验结果,Iberdrola将决定采用哪种基础型式;如果这次设计的浮式基础能很好地适应浅水环境,那么还可以推广到其他海床条件不适宜使用固定式基础的海域。


另外,MHI Vestas的多款机型已经获得了浮式风电项目的订单,其中V164-9.5MW机型已经在苏格兰金卡丁项目上完成了安装,所以,改用漂浮式,连风机供应商和机型都不用换。

Baltic Eagle原本计划在2023年投运,现在可能要等Shallow Float的结果出来后,才能继续推进了。
