大风轮吊装真有安全黑洞?专家提醒:160米以上直径风轮必须单叶片吊装!

2021-03-26 10:591.4万0风电之声

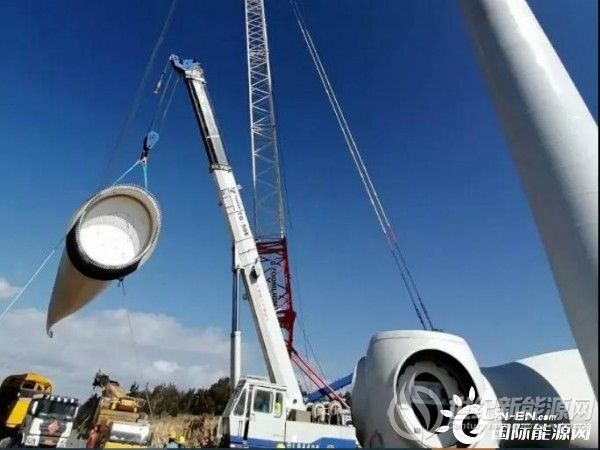

近日,《警惕!大风轮吊装下的安全黑洞》(点击查看)一文引发关注。大风轮吊装真有安全黑洞?河北恒泰电力工程有限公司董事长张军永直言不讳:行业必须引起重视!当风速超过5米/秒,直径160米以上的风轮必须用单叶片吊装,传统的650或700吨级吊车只有3.5吨的抗侧向能力,对这个风速毫无抵抗之力,事故概率极大。


“目前吊装产业链的技术能力,跟不上市场上风机叶片的增长速度。”他说,今年主流的风机招标和安装建设机型,叶轮直径在156米级别以上。“吊装施工首先要考虑安全性,安全是风电施工建设的生命线。”

他表示,目前也有通过更大吨位的吊车来保证长叶片风轮吊吊装安全的,比如1000吨级吊车。但这个级别的吊车在市场上屈指可数,即便1000吨级吊车,也只有4.5吨的抗侧向能力,当吊装的风速超过5米/秒,事故风险极大。

风电的技术进步,不局限于风机本身,也包括风电施工安装建设的技术创新和进步。张军永认为,单叶片风载小,吊装过程安全性可控。此外,占地少,减少现场征地。过去风电吊装一般临时征地的面积是30米*50米,目前已不能满足现在80至90米长度叶片的吊装要求,需要支付更多临时征地的费用。平原征地现在成本是1500/亩,山地、林地成本更高、情况更加复杂困难。

他举了一个鱼塘风场吊装的例子,该风场安装的是维斯塔斯风机。如果使用风轮吊装方案,征地躲不开鱼塘,捞出所有鱼需要补偿渔民300万。采用单叶片吊装方案,直接使用车上的缆风系统施工减少了生态破坏和成本支出。

过去海上风机单叶片吊装较多。随着陆地风轮增大,从安全性和成本综合考虑,单叶片吊装只需要一台主吊,没有占地费用,比风轮吊费用大约节省一半。

张军永说,维斯塔斯、远景和运达等目前都有自己的单叶片吊装方案。风电行业的高质量发展,需要产业链共同推动技术进步。
点赞 0
举报
收藏 0
评论 0
分享 150
更多相关评论
暂时没有评论,来说点什么吧
东方电气100万千瓦风电项目首台风机吊装!
岁末奋进时,攻坚正当时。站在“十五五”开局的关键节点,攻坚冲刺四季度的号角已然吹响。东方电气集团全体干部职工紧扣精品战略要求,弘扬可贵的东汽精神,践行“严细实快”基本品格,坚定信心、鼓足干劲,以决战决胜姿态全力冲刺年度目标任务。现开设“决战四季度”专栏,用文字与镜头捕捉一线实践,展示东方电气人的奋斗

0评论2026-11-04338

海拔5150米!西藏首个全部采用200型6.25兆瓦风电项目风机吊装全线收官
为西藏新能源扩容增效、绿色低碳转型注入强劲动能。

0评论2026-08-262726

总装机1.35GW!新疆申能188台风机全部完成吊装
标志着项目建设取得了关键性突破,为后续全容量并网发电奠定了坚实基础。

0评论2026-08-194211

内蒙古华电乌力吉40.5万千瓦风电项目风机全部吊装完成
该项目拟采用1台5兆瓦风力发电机组及40台10兆瓦风力发电机组。

0评论2025-11-214166

全国首个吉瓦级“沙戈荒”风光同场项目首吊完成!
其规划构建50万千瓦风电、100万千瓦光伏,外加配套储能的多元协同能源矩阵。

0评论2025-11-13459
