3月19至20日,我国南海海域首批两台大直径单柱复合筒风机基础在三峡新能源阳江沙扒一期300兆瓦海上风电项目顺利安装完成,标志着三峡集团在海上风电新型基础应用上又迈出坚实一步,对解决海上风电浅覆盖层嵌岩基础施工有重大意义。
本次安装的单柱复合筒基础由三峡上海院设计,江苏道达海上风电工程科技有限公司施工。该基础是国内首次应用在大型风机基础上,也是南海首个大直径纯钢型的新型基础形式,该批单柱复合筒基础筒裙直径36米,筒高9.5-12.5米,单柱直径达10米,总高度55.2-58.2米,总重约2200吨,通过吸力泵使筒内外形成压差,在负压的作用下沉贯入持力层。
由于国内单柱复合筒基础成功施工经验不足,为保证项目顺利实施,阳江项目团队对设计、建造、运输、安装下沉全过程严格把控。
设计阶段
充分考虑土体循环弱化特性,并对单柱复合筒基础的极限承载力、变形、沉降、土体刚度弱化、筒基贯入等进行多方面计算。
施工准备阶段
邀请业内经验丰富专家对施工方案进行把关及细化,确保运输、沉放、灌浆等施工过程有十足把握,提前落实好船舶等资源。
施工阶段

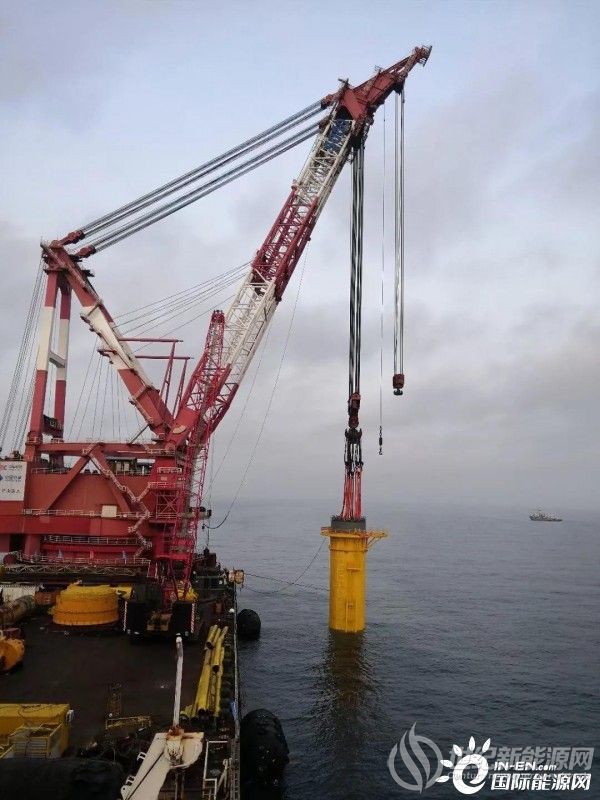

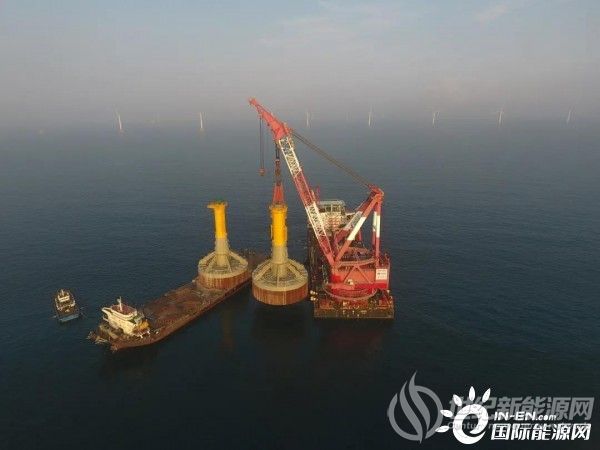

采用5000吨起重船“华西5000”和大型自航驳船“汇宗海”等大型船舶进行海上施工,并设计专用工装结构,精准控制吸力筒内外压差,保持水平度,在缓慢下沉过程中达到设计标高,首台施工,为了保障万无一失,整个施工过程放慢节奏,但两台基础全过程施工仅用40小时,全部负压下沉达到设计标高,最终水平度控制在千分之一以内。
在当前海上风电平价化的大背景下,技术创新作为海上风电降本增效的利器,三峡集团始终贯彻落实习近平总书记“坚持新发展理念,勇攀科技新高峰”的重要指示精神,阳江项目团队将加强与设计院及各参建单位合作,深化海上风电技术的研究应用,致力于成为“海上风电引领者”,努力将阳江海上风电项目建设成为高质量精品工程。
三峡能源广西150MW风电场全容量并网发电
11月24日,三峡能源广西天峨交连岭风电场二期工程实现全容量并网发电。该工程位于广西河池市天峨县向阳镇和下老乡境内,总装机容量150兆瓦,安装4台6.25兆瓦和25台5.0兆瓦风力发电机组,新建一座220千伏升压站,同步配套储能设施,采用“风电+储能”协同运行模式,有效提升绿电消纳能力。工程全容量并网后,预计年上网电量
0评论2026-11-26232
314MW!福建长乐外海I区(南)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐外海I区(南)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐外海I区(南)海上风电场项目。项目单位:福州长乐国闽新能源有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办结等原因,申请该项目核准文件有效期延长
0评论2026-11-23606
114MW!福建长乐B区(调整)海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意长乐B区(调整)海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年11月30日批复长乐B区(调整)海上风电场项目。项目单位:福建福州闽投海上风电有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1
0评论2026-11-23570
208.7MW!福建漳州六鳌I-1区海上风电场项目核准延期
11月19日,福建省发展和改革委员会发布关于同意漳州六鳌I-1区海上风电场项目核准延期的批复。内容指出,福建省发改委于2024年12月25日批复漳州六鳌I-1区海上风电场项目。项目单位:中船(漳州)新能源开发有限公司。现你司提出:因该项目开工部分审批手续无法在原核准有效期内办齐等原因,申请该项目核准文件有效期延长1年
0评论2026-11-23580
“海上风电+海洋牧场”,海南首台风渔一体化智能装备落地大唐儋州项目
11月17日,在儋州西北部的北部湾海域上,一台搭载海洋牧场网箱的吸力桶导管架在大唐儋州海上风电项目二场址96号点位顺利完成吊装,标志着由中国大唐与明阳智慧能源集团联合研发的海南首台风渔一体化智能装备正式落地大唐儋州海上风电项目。本次吊装就位的吸力桶导管架桶径15米、高度72米,总重量约3300吨,是目前国内最重吸
0评论2026-11-201099
到2030年风光装机1.98亿千瓦!江苏印发美丽江苏建设“十五五”规划
近日,江苏省政府办公厅发布关于印发美丽江苏建设“十五五”规划的通知。规划指出,推动能源结构优化调整。有序开发利用海上风电,规范陆上风电建设,因地制宜发展光伏,安全发展核电、生物质能,持续提高新能源供给比重。到2030年,非化石能源消费占比提高至少5个百分点,风电、光伏装机达1.98亿千瓦,核电装机达900万千瓦
0评论2026-11-19960
北京发文!鼓励风电头部企业海外本土化布局,推进全链条协同出海
近日,北京经济技术开发区关于推进新质出海塑造开放发展新格局的实施方案(2026—2028年)印发。方案指出,争取到2028年底,推出不少于20套标准化出海工具包,推进50家新质生产力产品和服务实现“首出海”,形成100家以上具有高成长性的新质出海先锋企业矩阵,塑造全球贸易新格局下的“新质出海在亦庄”服务品牌。面向新能
0评论2026-11-19790
