警惕!大风轮吊装下的安全黑洞

2021-03-23 10:588640风电之声
风机风轮越来越大,吊装安全隐患陡升。

去年抢装事故频发,很多是由于大风轮吊装作业时,三叶片风载过大导致侧向力超出吊车的抗侧向能力造成的。风轮吊装对侧向力的影响相当敏感。

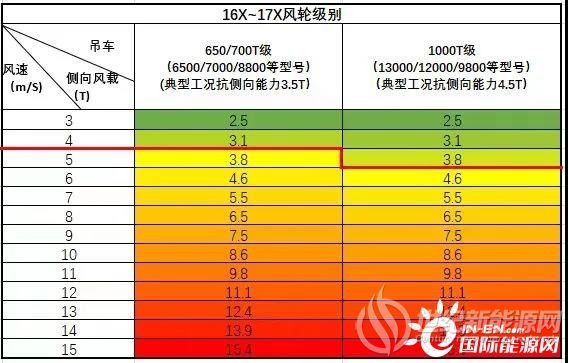

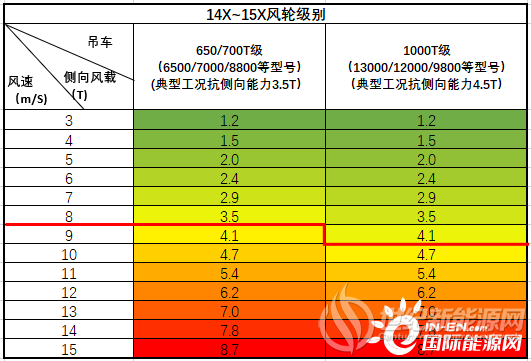

在同一吊车和工况下,风轮越大其侧向力越大。下图绿色区域为“安全”,黄色是“安全边界”,红色是“安全禁区”。到了16X~17X风轮级别,风轮整体吊装不但低效,而且充满安全隐患,风轮吊装方案完全不可行。



注意:如果吊装16X~17X风轮级别,选用650/700T级吊车,临界风速4米/秒工况,是安全绿区;当风速升至5米/秒,就超出了吊车3.5T的抗侧向能力。这时,瞬间的风速升高,就可能导致事故发生。

市场上所谓的“最强”1000T级吊车只是个传说。这个等级只有4.5T的抗侧向能力,吊装的安全风速也只有5米/秒,一旦风速突变,事故是分分钟的事情。

当大风轮风载超出了吊车的安全范围,为保安全吊装,只能将吊装风速降至4米/秒左右,但缩短了吊装窗口期。就算在低风速下吊装,由于吊装时间长,也有风速瞬间升高的风险,难免带来安全隐患。

见识了大风轮吊装安全黑天鹅,结论就出来了:大叶轮时代,吊装行业即将洗牌,单叶片吊装才能保证安全。
点赞 0
举报
收藏 0
评论 0
分享 94
更多相关评论
暂时没有评论,来说点什么吧
东方电气100万千瓦风电项目首台风机吊装!
岁末奋进时,攻坚正当时。站在“十五五”开局的关键节点,攻坚冲刺四季度的号角已然吹响。东方电气集团全体干部职工紧扣精品战略要求,弘扬可贵的东汽精神,践行“严细实快”基本品格,坚定信心、鼓足干劲,以决战决胜姿态全力冲刺年度目标任务。现开设“决战四季度”专栏,用文字与镜头捕捉一线实践,展示东方电气人的奋斗

0评论2026-11-04338

海拔5150米!西藏首个全部采用200型6.25兆瓦风电项目风机吊装全线收官
为西藏新能源扩容增效、绿色低碳转型注入强劲动能。

0评论2026-08-262726

总装机1.35GW!新疆申能188台风机全部完成吊装
标志着项目建设取得了关键性突破,为后续全容量并网发电奠定了坚实基础。

0评论2026-08-194211

内蒙古华电乌力吉40.5万千瓦风电项目风机全部吊装完成
该项目拟采用1台5兆瓦风力发电机组及40台10兆瓦风力发电机组。

0评论2025-11-214166

全国首个吉瓦级“沙戈荒”风光同场项目首吊完成!
其规划构建50万千瓦风电、100万千瓦光伏,外加配套储能的多元协同能源矩阵。

0评论2025-11-13459
