分享好友 新闻中心首页 新闻中心分类 切换频道

珠海金湾海上风电项目全部风机吊装完成!

2021-03-22 10:4613330龙源振华

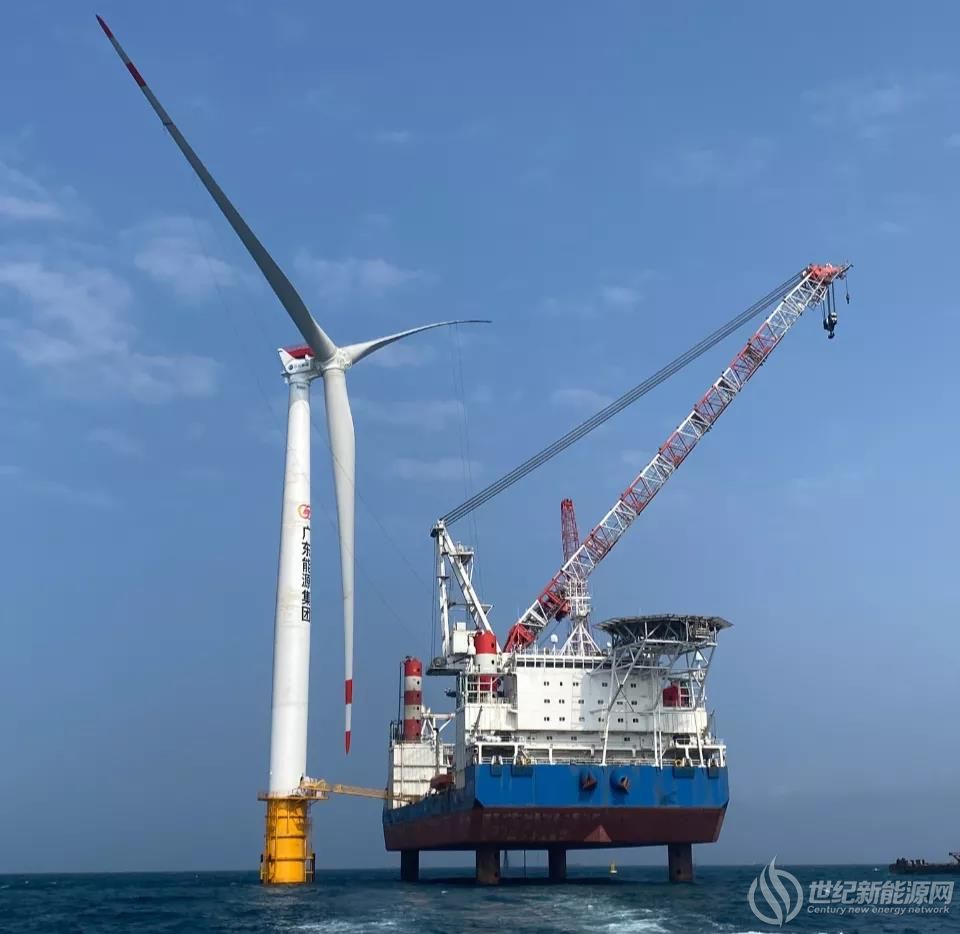

2021年3月18日11时许,随着49#风机叶轮对接的完成,珠海金湾海上风电场项目全部风机吊装完成。


项目概况


珠海金湾海上风电场项目场址位于广东省珠海市三灶岛南侧海域,规划装机总容量为300MW,拟布置单机容量为5.5MW的风电机组55台,同时配套建设1座220kV海上升压站和陆上集控中心。此次B标段剩余工程风机安装项目共包括11台明阳5.5MW风机安装任务,是龙源振华继首三桩、基础B标段项目之后,第三次参与到珠海金湾项目的建设。

项目特点

珠海金湾项目海域水深范围-10~-25m,离岸10余海里,处于无掩护海域,风大浪急,风场的海底地质情况尤为复杂,变化极大,即使是同一机位的不同方向也存在着很大差异,施工难度陡增。

精心施工

为确保项目顺利完工,公司领导与珠海金湾项目部统筹安排,科学规划,积极探索工艺优化方案,在船机资源紧张的情况下,为确保项目及早完工,通过变换方向,使用同一自升式平台在机位先后插桩三次,最终完成了该台风机安装任务。此外,项目部多次与监理、总承包方及风机厂家沟通协调,在确保风机吊装面24小时连续作业的同时,通过优化施工工艺,同步展开现场吊装、风机消缺及单位工程验收,做到“吊装一台,消缺一台,并网一台”,进一步提高了风机安装效率。在今年2月份春节期间,更是创下了半个月完成4台风机吊装任务的历史记录。


当前,市场行情火热,船机资源紧张,龙源振华讲责任、有担当,积极协调船机资源顺利完成珠海金湾项目风机安装任务,获得了业主、总承包方等单位的一致赞扬。龙源振华用汗水浇灌收获,用实干笃定前行,只争朝夕,不负韶华,定在海上风电建设中留下浓墨重彩的一笔。


点赞 0
举报
收藏 0
评论 0
分享 167
更多相关评论
暂时没有评论,来说点什么吧
53根单桩基础!龙源振华完成施工任务
标志着由龙源振华负责建设的山东海卫半岛海上风电项目全部53根单桩基础施工圆满完成

0评论2024-09-20927

龙源振华成功中标青岛即墨海上风电光伏项目
未来,龙源振华将继续致力于可再生清洁能源的发展与建设

0评论2024-09-041032

中船风电与龙源振华战略合作!
该协议的核心目标在于,双方在海上风电运维服务领域开展全面合作

0评论2024-08-081343
